ОРДЕНА ЛЕНИНА ГЛАВМОССТРОЙ
при МОСГОРИСПОЛКОМЕ ТИПОВАЯ ТЕХНОЛОГИЧЕСКАЯ КАРТА УСТРОЙСТВО СБОРНЫХ ПЕРЕГОРОДОК ИЗ ГИПСОКАРТОННЫХ ОБЛЕГЧЕННЫХ ЛИСТОВ С КАРКАСОМ ИЗ АСБЕСТОЦЕМЕНТНЫХ СТОЕК И МЕТАЛЛИЧЕСКИХ НАПРАВЛЯЮЩИХ МОСКВА 1979 Типовая технологическая карта разработана отделом проектирования технологии отделочных работ треста Мосоргстрой (т.т. Стесин М.С., Стригина А.Н.), сотрудником НИИ-Мосстроя тов. Натенадзе В.Е. и согласована с Управлением отделочных работ Главмосстроя т. Малиным В.И. Отзывы и замечания по типовой технологической карте направлять по адресу: 113095, Москва, Б. Полянка, 51а, трест Мосоргстрой Главмосстроя. Содержание 1. ОБЛАСТЬ ПРИМЕНЕНИЯТехнологическая карта разработана на устройство сборных перегородок из облегченных гипсокартонных листов с каркасом из асбестоцементных стоек и металлических направляющих. Применение и внедрение настоящей карты способствует дальнейшей индустриализации строительного производства, снижению трудоемкости и повышению качества строительства. Заменяя кирпичные, шлакоблочные и гипсобетонные перегородки, каркасные перегородки облегчают вес здания, имеют высокую технологичность изготовления и монтажа, исключают оштукатуривание поверхностей, повышают производительность труда. Сборные каркасные перегородки предназначаются для разделения внутреннего пространства здания на отдельные помещения и дают возможность свободной планировка и трансформации помещений. 2. ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИВыработка на 1 чел.-день, м2 - 4,2 Затраты труда на 3. организация и технология строительного процесса3.1. К моменту начала работ по устройству сборных перегородок должны быть закончены работы по: - устройству кровли; - устройству подготовки под чистые полы; - устройству гидроизоляции перекрытий и стяжек под полы в санузлах; - установке ванн; - прокладке всех коммуникаций и заделке коммуникационных каналов; - монтажу сетей электрообеспечения, телефонизации, радиофикации, телевидения и др.; - остеклению световых проемов; - монтажу и опрессовке санитарно-технических систем, промывке канализации и проверке систем вентиляции. 3.2. В зимнее время в помещений, где ведутся работы по устройству перегородок в течение двух суток до начала работ должна поддерживаться круглосуточно температура воздуха не ниже 10 С при относительной его влажности но выше 60%, 3.3. Устройство сборных перегородок выполняется звеньями рабочих по два человека объединенными в бригады. 3.4. При выполнении работ по устройству сборных перегородок следующие технологические процессы; а) разметка помещений для определений мест установки металлических направляющих; б) пристрелка дюбелями металлических направляющих; в) разметка асбестоцементных стоек с прирезкой по месту; г) сверление отверстий в стойках для электропроводок; д) установка стоек по отвесу; е) прокладка электропроводок через отверстия в стойках (при необходимости); ж) установка дверных коробок; з) установка гипсокартонных облегченных листов с креплением их к стойкам; и) приклейка полужестких минераловатных плит на мастике; к) установка листов с другой стороны; л) заполнение мест примыканий гипсокартонных листов к плитам перекрытий паклей, смоченной в гипсополимерцементном составе; м) затирка стыков между смежными гипсокартонными листами и мест примыканий перегородки к плитам перекрытий и стеновым панелям гипсополимерцементным составом с проклейкой марлей; н) шпаклевание мест примыканий и местах крепления шурупами. 3.5. В зависимости от высоты и назначения перегородок стойки каркаса, верхние и нижние направляющие и гипсокартонные облегченные листы доводятся до размеров, которые определяются проектом. 3.6. Гипсокартонные облегченные листы и все элементы, необходимые при устройстве перегородок, должны храниться в помещениях, защищенных от проникновения влаги и снега а транспортироваться на строительный объект с завода-изготовителя - в специальной заводской упаковке. 3.7. Оси перегородок выносятся геодезистами в соответствии с проектом. Затем производят нарезку верхних и нижних направляющих по разметке согласно проекту. Направляющие пристреливают к полу и потолку вместе с полосовой губчатой резиной дюбелями при помощи монтажно-поршневого пистолета ГЦ-52-1. 3.8.
Затем определяют расстояние от верхней направляющей до нижней в местах
установок стоек с помощью рейки, и по этим замерам заготавливают
асбоцементные стойки таким; образом, чтобы их длина была на 10 - 3.9. В стойках при необходимости высверливают отверстия для электропроводки при помощи электросверлилки. Затем приступают к установке стоек. 3.10. Устанавливают две крайние стойки,
после чего приступают к установке рядовых стоек с шагом 400 - Стойки временно крепит к направляющим при помощи деревянных клиньев. 3.12. Крепить гипсокартонные листы начинают от стены. Листы крепят к полкам стоек шурупами, с предварительным сверлением отверстий для них электросверлилкой. Завинчивание шурупов производят с помощью электрошуруповерта. После закрепления крайнего листа производят крепление рядовых листов таким же методом. Стыковка листов разрешается только на стойках каркаса, 3.13. После установки гипсокартонных листов с одной стороны производится при необходимости электроразводка, которая пропускается через отверстие в стойках каркаса. 3.14. Установка второго слоя гипсокартонных листов производится аналогично первому, стыки каждого слоя делают вразбежку. 3.15. Воздушный промежуток между гипсокартонными диетами на толщину стоек каркаса (в зависимости от требований звукоизоляции) заполняют полужесткими минераловатными плитами. Заполнение промежутка необходимо делать по всей поверхности перегородки. Приклеивают минераловатные плиты на внутреннюю сторону гипсокартонных листов на мастике АДМК. 3.16. Затем производят установки гипсокартонных листов с другой стороны (см. п.п. 3.11, 3.12). 3.17. После установки листов с обеих сторон перегородки приступают к отделке стыков между ними, мест примыканий их и перекрытием и панелям стен, шпаклеванию. 3.18. Головки шурупов, которыми крепятся
листы, должны быть углублены: в плите не менее чем на 3.19. Перепады между смежными листами не
должны превышать 3.20. Качество поверхностей установленных перегородок должно удовлетворять требованиям СНиП III 21-73; допускаемые отклонения приведены в табл. 1. Таблица 1
ПРИМЕЧАНИЕ: Основные требования СНиП III-21- 4. ОРГАНИЗАЦИЯ И МЕТОДЫ ТРУДА РАБОЧИХ4.1. Рекомендуемый состав бригады по устройству сборных перегородок - 16 человек. Бригада состоит из 8 звеньев по два монтажника в каждом звене. Все работы, связанные с устройством перегородок выполняются одинаково всеми звеньями от начала до конца. Пристройку направляющих выполняет бригадир. Подготовку перегородок под оклейку обоями или окраску выполняет бригада маляров, состоящая из 8 человек (4 звена по 2 чел, в каждом), которая не входит в состав бригады монтажников. Электропроводку выполняет электрик-монтажник. Выполнение рабочих операций звеньями и разряды рабочих принимать по табл. 2. Таблица 2
4.2. Последовательность выполнения основных операций принимать по табл. 3. Таблица 3
4.3. Методы и приемы труда 1) разметка помещений: монтажники производят разметку помещений с помощью рулетки. От строительных осей здания согласно проекту находят места установок перегородок и отбивают их шнуром; 2) разметка направляющих: монтажники согласно произведенной разметке помещений с помощью рулетки размечают металлические направляющие (рис. l) и резину на полу. Затем разрезают их ножницами; 3) пристрелка направляющих: - монтажники 5 и 4 разрядов устанавливают верхние и нижние направляющие по линии, отбитой шнуром, с помощью специальных приспособлений, которые устанавливают на противоположных концах направляющих. Затем монтажник 5 разряда находясь на столике-подмостях, при помощи пистолета пристреливает направляющую дюбелями (рис. 2, 3, 4); 4) разметка стоек: монтажники
определяют расстояние от верхней направляющей до нижней в местах установок
стоек с помощью рейки. По этим замерам заготавливают стойки таким образом,
чтобы их длина была на 10 - 5) сверление отверстий: затем высверливают в стойках отверстия при помощи электросверлилки (при необходимости); 6) установка стоек: монтажник 4 разряда устанавливает стойку в нижнюю направляющею; монтажник 6 разряда, находясь на столике-подмостях, заводит стойку в верхнюю направляющую, выверяет вертикальность установки по отвесу и временно закрепляет верх стойки деревянным клином (рис. 6, 7); 7) разметка гипсокартонных облегченных листов: монтажник 5 разряда укладывает лист на специальном столе (рис. 8), вымеряет рейкой нужную высоту и с помощью штукатурного ножа разрезает лист (рис. 9); 8) установка гипсокартонных листов: монтажник 4 разряда переносит лист к месту установки, ставит его на подножку (рис. 10) и нажимом ноги на свободный конец подножки устанавливает лист на требуемую высоту и держит его на нужной высоте (рис. 11). В это время монтажник 5 разряда высверливает по 2 отверстия для шурупов с каждой стороны листа электросверлилкой (рис. 12), следит за тем, чтобы отверстия попали в полку стойки. Затем в отверстия вставляет шурупы и завинчивает их с помощью шуруповерта (рис. 13). Дальнейшее закрепление листа выполняют оба монтажника вместе (рис. 14); 9) устройство электропроводки: электрик-монтажник прокладывает электропроводку в отверстия, проделанные в стойках каркаса; 10) укладка минераловатных плит: - монтажник 4 разряда в респираторе при помощи шпателя наносит тонким слоем мастику АДМК на внутреннюю поверхность установленных листов; - монтажник 5 разряда в рукавицах и респираторе приклеивает минераловатные плиты, при необходимости разрезая их ножом (рис. 15a, б); 11) установка гипсокартонных листов с другой стороны см. п. п. 7, 8; 12) заделка мест примыканий;
маляры, находясь на полу или на столике-подмостях, заполняют места примыканий
перегородок с перекрытиями или панелями стен паклей, смоченной в
гипсополимерцементном составе при помощи металлического шпателя (рис. 16), затем места примыканий и стыков
между листами заделывают гипсополимерцементным раствором. В фаску, образованную
двумя смежными гипсокартонными листами, наносят состав и разравнивают его металлическим
шпателем заподлицо с основной плоскостью листов. В местах, где два смежных
листа не образуют скошенной фаски, по их продольным краям снимают картон лентой

шириной 3 - 4.4. Графики производства
работ звеньями (на стр. 34 - 36)
составлены на работы в объеме 4.5. До начала работ по
устройству перегородок ответственный за их производство обязан обеспечить
проведение инструктажа рабочих и выдачу необходимой спецодежды и средств
индивидуальной защиты. При выполнении работ необходимо соблюдать правила
техники безопасности, изложенные в СНиП III-4-80 «Техника безопасности в
строительстве», «Правилах
пожарной безопасности при производстве строительно-монтажных работ» и
«Инструкции по эксплуатации и технике безопасности для оператора, работающего с
монтажно-поршневым пистолетом ПЦ 52-1 на строительных объектах Главмосстроя»
(изд, Особое внимание следует обратить на следующее: - к работе с пистолетом допускаются лица не моложе 20 лет, с образованием 7 классов, имеющие квалификацию не ниже 4-го разряда, проработавшие на монтажных работах не менее двух лет, прошедшие медицинское освидетельствование, обученные в Учебном комбинате Главмосстроя по специальной Программе безопасным способам производства работ, сдавшие экзамены и получившие удостоверение оператора; - удостоверение действительно в организации и на предприятиях Главмосстроя при условии ежегодной проверки, знания правил техники безопасности при работе с пистолетом и отметки об этом а удостоверении; - приступая к работе по забивке дюбелей пистолетом оператор должен: вместе с мастером или прорабом ознакомиться с конкретным расположением мест пристрелки, осмотреть строительные конструкции здания, в которые должны забиваться дюбели, обратив особое внимание на материал конструкции (кирпич, шлакобетон, бетон); оформить наряд-заказ на работу с пистолетом и получить инструктаж на рабочем месте; начинать работы по пристрелке, получив разрешение мастера или прораба; - до начала работ по забивке дюбелей необходимо: надеть противошумные наушники ВЦНИИОТ-2М, защитные очки, спецодежду, каску и перчатки; проверить, произведена ли мастером или прорабом разметка мест забивки дюбелей; убедиться в том, что мастер или прораб приняли все меры, обеспечивающие безопасность работ. забивать дюбели на высоте разрешается только с инвентарных подмостей, лесов и люлек. Пристрелку дюбелей к потолку можно производить только при условии согласования с Техническим управлением и Управлением главного механика Главмосстроя; производство работ в помещениях, смежных с поверхностью, в которую забивают дюбели, запрещается. Если дюбели забиваются в потолок, запрещается работать на вышележащем этаже, если в пол - на нижележащем. 4.6. Объемы работ и трудозатраты бригад монтажников и маляров приведены в табл. 4. Таблица 4
5. МАТЕРИАЛЬНО-ТЕХНИЧЕСКИЕ РЕСУРСЫ5.1. Комплект инвентаря и механизированного и ручного инструмента на бригаду следует принимать по табл. 5. Таблица 5
5.2. Материалы и требования к ним Листы гипсокартонные облегченные ТУ-400-1-158-78 изготавливают из строительного гипса, армированного стекловолокном и картона, прочно соединенного с гипсовым сердечником. Картоном облицованы все
плоскости листов и их грани, кроме торцовых. Габаритные размеры листов: длина -
2500 Гипсокартонные листы не должны
иметь повреждений углов, ребер, надрывов картона, загрязнений и масляных пятен;
они должны позволять установку самосверлящих и самонарезающих винтов на
расстоянии Гипсокартонные листы должны быть с
обжатыми с лицевой стороны продольными кромками; обжатые кромки должны
представлять собой плавное утонение с лицевой стороны против плоскости на
глубину При использование в качестве конструктивно-отделочных элементов перегородок гипсокартонных облегченных листов необходимо учитывать требования СНиП 1-В-6-82 «Гипсовые и гипсобетонные изделия», ГОСТ 6428-74 «Плиты гипсовые для перегородок». Изделия из гипсовых вяжущих материалов применяются в условиях, исключающих систематическое увлажнение, а также в помещениях с влажностью воздуха не более 60%, Величина и количество допускаемых дефектов внешнего вида гипсокартонных облегченных листов приведены в табл. 6. Таблица 6
В качестве звукопоглощающего материала применяют минераловатные плиты на синтетическом связующем (ГОСТ 9573-72). Горизонтальные верхние и нижние направляющие состоят из тонкостенных оцинкованных профилей, изготовляются из малоуглеродистой стали Б: 0,5×100 (ГОСТ 19904-74) и 0,8 КП-ВГ-2 (ГОСТ 14918-69). Вертикальные стойки состоят из асбестоцементных швеллеров, выполненных экструзионным методом (ТУ-21-24-74-76). Крепежные изделия выполняются из нержавеющей стали марки 2×13 и 1×13. Для самосверлящих и самонарезающих винтов применяется сталь 3,46 - 0,8 КП (ГОСТ 3282-74). Основные требования СНиП III-21-73 Рис. 1. План расположения направляющих Рис. 2. Крепление направляющих дюбелями Рис. 3 Пристрелка нижней направляющей Рис. 4. Пристрелка верхней направляющей Рис. 5 Резка стоек на станке Рис. 6. Расположение стоек каркаса: 1 - стойки; 2 - верхняя направляющая; 3 - нижняя направляющая Рис. 7. Установка стойки по отвесу Рис. 8 Инвентарный стол для раскроя сухой штукатурки Рис. 9. Разрезка гипсокартонного листа Рис. 10. Подножка Рис. 11. Установка листа в проектное положение с помощью подножки Рис. 12. Высверливание отверстий для шурупов Рис. 13. Завинчивание шурупов Рис. 14. Крепление гипсокартонных облегченных листов к стойкам: 1 - шурупы; 2 - листы Рис. 15. Конструкция перегородки с

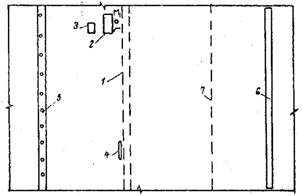

установленными гипсокартонными плитами: Рис. 16. Заполнение мест примыканий паклей Рис. 17. Нанесение гипсополимерцементного состава и разравнивание его шпателем Рис. 18. Приклеивание полосок марлей да свеженанесенный состав Рис. 19. Крепление двух слоев гипсокартонных облегченных листов к асбестоцементной стойке: 1 - слой шпаклевки; 2 - проклейка марлей; 3 - асбестоцементная стойка; 4 - гипсокартонные облегченные листы. Организация рабочего места эвена при пристрелке направляющихМ1 - монтажник-оператор 5 разряда, пристреливающий направляющую 1 - устанавливаемая направляющая 2 - универсальные сборно-разборные подмости 3 - ящик для хранения пистолета и дюбелей 4 - приспособление для поддерживания направляющей 5 - пристреленная направляющая 6 - место разметки направляющих я резины 7 - линия установки направляющей, отбитая шнуром Организация рабочего места эвена монтажников при установке асбестоцементных стоекМ1 - монтажник 5 разрядаt выверяющий стойку по отвесу М2 - монтажник 4 разряда, размечающий стойки и разрезающий их на станке 1 - универсальные сборно-разборные подмости 2 - отвес 3 - станок для резки стоек 4 - заготовленные стойки 5 - рейка 6 - ящик для хранения инструмента 7 - устанавливаемая стойка 8 - установленные стойки 9 - нижняя направляющая 10 - верхняя направляющая. Организация рабочего места эвена монтажников при установке гипсокартонных облегченных листовМ2 - монтажник 4 разряда, устанавливающий лист с помощью подножки М1 - монтажник 5 разряда, высверливающий отверстия для шурупов 1 - подножка 2 - стол для разметки и резки гипсокартонных листов 3 - рейка 4 - нож для резки сухой штукатурки 5 - место складирования гипсокартонных листов 6 - ящик с крышкой для хранения и переноски электроинструмента 7 - устанавливаемый лист 8 - асбестоцементные стойки 9 - направляющие 10 - отверстия для шурупов Организация рабочего места звена маляров при заделке мест примыканийМ1 - маляр 4 разряда, производящий заделку мест примыканий со столика подмостей M2 - маляр 3 разряда, заделывающий стыки между смежными гипсокартонными листами 1 - универсальные сборно-разборные подмости 2 - противень для состава ГПЦ и шпаклевки 3 - штукатурный ящик для состава ГПЦ 4 - шпатель График трудового процесса звена № 1График трудового процесса звена № 2 – №3График трудового процесса звена маляровГрафик производства работ
