ГОСУДАРСТВЕННЫЙ КОМИТЕТ СССР ПО ДЕЛАМ СТРОИТЕЛЬСТВА (ГОССТРОИ СССР)



СНиП IV-14-82
СТРОИТЕЛЬНЫЕ НОРМЫ И ПРАВИЛА



Часть IV
СМЕТНЫЕ НОРМЫ И ПРАВИЛА



Глава 14
Правила разработки и применения укрупненных сметных норм и расценок



Приложение
Сборники укрупненных сметных норм Сооружения канализации



СБОРНИК №8-1.1
Насосные станции и радиальные отстойники



МОСКВА СТРОЙИЗДАТ 1983

СОДЕРЖАНИЕ

ОБЩАЯ ЧАСТЬ

РАЗДЕЛ I. НАСОСНЫЕ СТАНЦИИ

ТЕХНИЧЕСКАЯ ЧАСТЬ

А. ПОСТОЯННЫЕ ЗАТРАТЫ, РУБ.

Б. ПОКАЗАТЕЛИ РАСХОДА МЕСТНЫХ СТРОИТЕЛЬНЫХ МАТЕРИАЛОВ И КОНСТРУКЦИЙ

§1. КАНАЛИЗАЦИОННАЯ НАСОСНАЯ СТАНЦИЯ НА ТРИ НАСОСА ФГ 144/46 (5Ф-6) ИЛИ ФГ 216/24 (5Ф-12) С РЕШЕТКАМИ-ДРОБИЛКАМИ

ОСНОВНЫЕ ПОКАЗАТЕЛИ

§1-1. Строительные работы

§1-2. Монтажные работы

§1-3. Затраты на приобретение основного технологического и электротехнического оборудования, руб.

§2. КАНАЛИЗАЦИОННЫЕ НАСОСНЫЕ СТАНЦИИ С ПОГРУЖНЫМИ НАСОСАМИ ПРОИЗВОДИТЕЛЬНОСТЬЮ 5-20 м3/ч И НАПОРОМ ОТ 10 ДО 40 м ПРИ ГЛУБИНЕ ЗАЛОЖЕНИЯ ПОДВОДЯЩЕГО КОЛЛЕКТОРА 3, 4 И 5 м

ОСНОВНЫЕ ПОКАЗАТЕЛИ

§2-1. Строительные работы

§2-2. Монтажные работы

§2-3. Затраты на приобретение основного технологического, механического и электротехнического оборудования, руб.

§3. КАНАЛИЗАЦИОННЫЕ НАСОСНЫЕ СТАНЦИИ ПРОИЗВОДИТЕЛЬНОСТЬЮ 6-173 м3/ч И НАПОРОМ 6-65 м

ОСНОВНЫЕ ПОКАЗАТЕЛИ

§3-1. Строительные работы

§3-2. Монтажные работы. По типовому проекту 902-1-48

§4. КАНАЛИЗАЦИОННЫЕ НАСОСНЫЕ СТАНЦИИ ПРОИЗВОДИТЕЛЬНОСТЬЮ 6-173 м3/ч, НАПОРОМ 6-65 м ПРИ ГЛУБИНЕ ЗАЛОЖЕНИЯ ПОДВОДЯЩЕГО КОЛЛЕКТОРА 4; 5,5 и 7 м

ОСНОВНЫЕ ПОКАЗАТЕЛИ

§4-1. Строительные работы

§4-2. Монтажные работы.

§4-3.1. Затраты на приобретение основного технологического и электротехнического оборудования, руб.

§4-3.2. Затраты на приобретение основного технологического и электротехнического оборудования, руб.

РАЗДЕЛ 2. РАДИАЛЬНЫЕ ОТСТОЙНИКИ ПЕРВИЧНЫЕ И ВТОРИЧНЫЕ

ТЕХНИЧЕСКАЯ ЧАСТЬ

§5. ОТСТОЙНИКИ РАДИАЛЬНЫЕ ПЕРВИЧНЫЕ ДИАМЕТРОМ 18, 24, 30, 40 м (РИС. 4)

§5-1. Строительные работы

§5-2. Монтажные работы

§5-3. Затраты на приобретение основного оборудования и его состав, руб.

§6. НАСОСНЫЕ СТАНЦИИ ПРИ ОТСТОЙНИКАХ РАДИАЛЬНЫХ ПЕРВИЧНЫХ

§6-1. Строительные работы

§6-2. Монтажные работы

§6-3. Затраты на приобретение основного оборудования, руб.

§7. ДОПОЛНИТЕЛЬНЫЕ НОРМЫ К §5 НА ОДИН ОТСТОЙНИК РАДИАЛЬНЫЙ ПЕРВИЧНЫЙ

§7-1. Строительные работы

§7-2. Монтажные работы

§7-3. Затраты на приобретение основного оборудования, руб.

§8. ОТСТОЙНИКИ РАДИАЛЬНЫЕ ВТОРИЧНЫЕ ДИАМЕТРОМ 18, 24, 30 И 40 м (РИС. 5)

§8-1. Строительные работы

§8-2. Монтажные работы

§8-3. Затраты на приобретение основного оборудования, руб.

§ 9. ДОПОЛНИТЕЛЬНЫЕ НОРМЫ К §8 НА ОДИН ОТСТОЙНИК РАДИАЛЬНЫЙ ВТОРИЧНЫЙ

§9-1. Строительные работы

§9-2. Монтажные работы

§9-3. Затраты на приобретение основного оборудования, руб.

ПРИЛОЖЕНИЕ 1 МАССА ГРУНТА, Т, ОТ ВЫЕМКИ И ДЛЯ ОБРАТНОЙ ЗАСЫПКИ ПРИ СТРОИТЕЛЬСТВЕ НАСОСНЫХ СТАНЦИЙ

ПРИЛОЖЕНИЕ 2 ВЕДОМОСТИ РАСХОДА ПРИВОЗНЫХ МАТЕРИАЛОВ И ПОЛУФАБРИКАТОВ ПРИ СТРОИТЕЛЬСТВЕ НАСОСНЫХ СТАНЦИЙ

ПРИЛОЖЕНИЕ 3 МАССА ГРУНТА, т, ОТ ВЫЕМКИ И ДЛЯ ОБРАТНОЙ ЗАСЫПКИ И ОБВАЛОВАНИЯ ПРИ СТРОИТЕЛЬСТВЕ УЗЛА СООРУЖЕНИЙ ИЗ ЧЕТЫРЕХ ОТСТОЙНИКОВ РАДИАЛЬНЫХ ПЕРВИЧНЫХ И ВТОРИЧНЫХ

ПРИЛОЖЕНИЕ 4 ВЕДОМОСТИ РАСХОДА ПРИВОЗНЫХ МАТЕРИАЛОВ И ПОЛУФАБРИКАТОВ ПРИ СТРОИТЕЛЬСТВЕ УЗЛА СООРУЖЕНИЙ ИЗ ЧЕТЫРЕХ ОТСТОЙНИКОВ РАДИАЛЬНЫХ ПЕРВИЧНЫХ И ВТОРИЧНЫХ ДИАМЕТРОМ 18, 24, 30 И 40 М

СНиП IV-14-82. Приложение. Сборники укрупненных сметных норм. Сооружения канализации. Сборник № 8-1.1. Насосные станции и радиальные отстойники /Госстрой СССР. - М: Стройиздат, 1983. - 176 с.

Разработан институтом Союзводоканалпроект Госстроя СССР под методическим руководством НИИЭС Госстроя СССР и рассмотрен Отделом сметных норм и ценообразования в строительстве Госстроя СССР.

Редакторы - инженеры А.Д. Бобров и И.А. Олоновский (Госстрой СССР), канд. экон. наук И. С. Григорян (НИИЭС Госстроя СССР), инж. М. В. Щелокова (Союзводоканалпроект Госстроя СССР).

ОБЩАЯ ЧАСТЬ

1. Укрупненные сметные нормы (УСН) настоящего Сборника предназначены для составления локальных смет и сметных расчетов при определении сметной стоимости строительства на стадиях проекта (рабочего проекта) - насосных станций и радиальных отстойников.

2. Нормы составлены в ценах, вводимых в действие с 1 января 1984 г., и применяются при разработке проектно-сметной документации на строительство очистных сооружений, осуществляемое в районах применения сборников единых районных единичных расценок на строительные конструкции и работы, за исключением местностей, приравненных к районам Крайнего Севера.

3. В УСН принят измеритель - сооружение или узел сооружений.

4. Укрупненные сметные нормы учитывают выполнение комплекса общестроительных, сантехнических и монтажных работ.

5. В показателях норм не учтены строительство сооружений в скальных, торфяных и просадочных грунтах и районах с сейсмичностью свыше 6 баллов, устройство» специальных оснований и затраты по искусственному понижению уровня грунтовых вод.

6. Каждому сооружению, возводимому по определенному типовому проекту, соответствует отдельный параграф норм. Таблицам норм параграфа предшествует техническая характеристика конструктивных частей сооружения.

7. В составе параграфа приводятся отдельные нормы на строительные и монтажные работы (монтаж технологического, механического оборудования и трубопроводов, электроосвещение, силовое электрооборудование, КИП).

8. Показатели УСН по строительным работам дифференцированы по следующим видам затрат:

А - постоянные затраты, руб.;

Б - расход местных материалов, изделий и конструкций в натуральных измерителях.

Показатели норм в таблицах приведены по отдельным конструктивным частям сооружений и видам работ.

9. Показатели постоянных затрат приводятся по группам территориальных районов.

Показатели затрат по I территориальному району представляют затраты на заработную плату и эксплуатацию строительных машин, исчисленных при районном коэффициенте, равном 1, а также при стоимости привозных материалов и изделий.

Затраты нормативной условно-чистой продукции исчисляются суммированием основной заработной платы и стоимости эксплуатации машин.

Материальные ресурсы содержат стоимость накладных и закладных деталей для марочных и немарочных железобетонных изделий, стоимость арматуры для немарочных железобетонных изделий, коэффициенты к стоимости арматуры и закладных частей при заказе нетиповых железобетонных изделий, а также поправки, учитывающие объем изделий, затраты на антикоррозионную защиту накладных и закладных деталей.

10. Определение величины постоянных затрат по табл. А производится с учетом принадлежности стройки к тому или другому территориальному району по делению, принятому в сборниках единых районных единичных расценок на строительные конструкции и работы. При этом подлежат корректировке затраты заработной платы и эксплуатации строительных машин путем применения соответствующих коэффициентов.

В этих случаях сумма постоянных затрат корректируется на разницу, исчисленную умножением заработной платы и эксплуатации строительных машин на разность коэффициентов, установленных для данной стройки, и этими же затратами для I территориального района.

11. Показатели расхода местных строительных материалов, изделий и конструкций (табл. Б) приведены в виде дроби: над чертой указан расход, приведенный к цене материала той марки или типоразмера, которые указываются в таблицах УСН, и предназначен для определения сметной стоимости, а под чертой - суммарный (неприведенный) расход местных материалов и изделий, являющийся справочным.

12. Стоимость местных материалов, изделий и конструкций, указанных в табл. Б, определяется по сборникам сметных цен на местные строительные материалы, изделия и конструкции, применяемым стройкой.

Общая сумма прямых затрат по нормам определяется путем сложения постоянных затрат и сметной стоимости местных строительных материалов, изделий и конструкций.

Накладные расходы и плановые накопления начисляются в установленном порядке непосредственно в сметах.

13. Доля накладных расходов и плановых накоплений нормативной условно-чистой продукции начисляется в порядке, установленном постановлением Госстроя СССР от 17 июня 1983 г. № 115, непосредственно в сметах, кроме смет на монтаж технологического и электротехнического оборудования и трубопроводов, в которых эти затраты учтены нормами УСН.

14. Сметная стоимость монтажных работ определяется сложением затрат на монтаж, скорректированных с учетом коэффициентов на заработную плату, установленных для данной стройки, с начислением накладных расходов на разницу в заработной плате, и затрат на не учтенные сборниками расценок на монтаж оборудования.

15. В нормах справочно приведена стоимость оборудования, исчисленная по прейскурантам, введенным в действие с 1/I 1982 г., без учета транспортных, заготовительно-складских расходов и затрат на комплектацию оборудования.

16. Нормами таблиц предусмотрено строительство насосных станций в сухих и мокрых грунтах, отстойников в сухих грунтах.

Основными нормами учтены затраты на строительство узла сооружений из четырех отстойников.

При технологической необходимости строительства другого числа отстойников основные нормы следует корректировать с учетом параграфов 7 и 9, которые учитывают затраты на строительство одного отстойника с лотками и наружными трубопроводами, при этом нормы на строительство сопутствующих сооружений, таких, как распределительная чаша, камеры, жиросборники, следует брать по основным нормам УСН (для четырех отстойников) в количестве, соответствующем проекту.

17. Показателями норм на насосную станцию при первичных отстойниках не учтены затраты на земляные работы, эти затраты учтены нормами на сооружение самих отстойников.

18. Показателями основных норм учтены условия баланса земляных масс, т. е. равенство объемов разработанного грунта и грунта, засыпаемого в пазухи и обвалования, при этом учтены затраты на отвозку разработанного грунта во временный отвал на расстояние 1 км с подвозкой его для обратной засыпки и устройства обвалования.

В тех случаях, когда по схеме организации земляных работ (по данным ПОС) предусматривается перемещение грунта на расстояние, превышающее учтенное в нормах, дополнительные затраты определяются как разница стоимости перевозки, исходя из действительного расстояния возки, по тарифам, действующим в данном пункте строительства, и стоимостей, учтенных в нормах.

РАЗДЕЛ I.
НАСОСНЫЕ СТАНЦИИ

ТЕХНИЧЕСКАЯ ЧАСТЬ

1. Таблицами норм предусмотрено строительство) насосных станций в сухих и мокрых грунтах.

При сооружении насосных станций открытым способом таблицы норм учитывают II группу грунта с плотностью 1,75 т/м3, при сооружении насосных станций в грунтах I и III группы к постоянным затратам по разделу «Земляные работы» (без учета затрат на транспорт грунта) следует применять коэффициенты по табл. 1.

Таблица 1

Гидрогеологическое состояние грунтов

Коэффициенты при группе грунтов

I

III

Сухие

1,2

0,92

Мокрые

1,3

1,06

2. При сооружении насосных станций опускным способом таблицы норм учитывают разработку грунта II группы с плотностью 1,75 т/м3 краном с грейфером.

При сооружении насосных станций в грунте I группы или ручном способе работ к постоянным затратам по разделу «Земляные работы» (без затрат на транспорт грунта) следует применять коэффициенты по табл. 2.

Таблица 2

Гидрогеологическое состояние грунтов и способы производства работ

Группа грунта

I

II

III

IV

Краном с грейфером









Сухие

0,9

1

-

-

Мокрые:









в тиксотропной рубашке

0,92

1

-

-

с водоотливом и из-под воды

0,95

1

-

-

Вручную с выдачей переносным краном









Сухие

1,3

1,4

1,6

2

Мокрые:









в тиксотропной рубашке

1,33

1,46

1,66

2,2

с водоотливом и из-под воды

1,38

1,5

1,7

2,4

3. Нормы предусматривают расчетную температуру наружного воздуха минус 30°С. При расчетной температуре наружного воздуха минус 20°С и минус 40°С нормы следует корректировать по данным, помещенным в табл. 3.

БАЗИСНЫЕ СТОИМОСТИ, РУБ., ПРИ ИЗМЕНЕНИИ РАСЧЕТНОЙ ТЕМПЕРАТУРЫ НАРУЖНОГО ВОЗДУХА

Наименование

Типовой проект 902-1-37

Типовые проекты 902-1-46, 902-1-48

-40°С, добавлять

-20°С, исключать

-40°С, добавлять

-20°С, исключать

Строительные работы

850

281

566

177

А. ПОСТОЯННЫЕ ЗАТРАТЫ, РУБ.

Измеритель - одно сооружение

Таблица 3

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

По типовому проекту 902-1-37

По типовым проектам 902-1-46 и 902-1-48

№ позиции

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

При расчетной температуре наружного воздуха минус 40°С добавлять:

Общестроительные работы



Подземная часть



























2

Бетонные и железобетонные конструкции:



























I; II; VII‑XI

160

26

18

6

116

43

80

13

9

3

58

22

1

IIА

216

-

-

-

-

-

107

-

-

-

-

-

2



Надземная часть



























7

Стены и перегородки:



























I; II; VII-XI

93

28

10

3

55

36

60

21

7

2

32

28

3

IIА

98

-

-

-

-

-

65

-

-

-

-

-

4

9

Кровля, IIIA; VIIXI

42

16

4

1

22

18

26

7

2

1

17

13

5



Санитарно-технические работы



























16

Отопление, IIIA; VIIXI

30

10

6

2

14

8

24

7

4

1

13

6

6

17

Вентиляция, IIIА; VIIXI

18

7

4

1

7

7

-

-

-

-

-

-

7

При расчетной температуре наружного воздуха минус 20°С исключать:



Надземная часть





























Санитарно-технические работы



























16

Отопление:



























IIIVI; XII; ХIIБ

68

23

14

5

41

17

32

12

7

2

13

9

8

ХIIА

80

-

-

-

-

40

-

-

-

-

-

-

9

17

Вентиляция, IIIVI; XIIXIIБ

18

7

4

1

7

7

-

-

-

-

-

-

10

Б. ПОКАЗАТЕЛИ РАСХОДА МЕСТНЫХ СТРОИТЕЛЬНЫХ МАТЕРИАЛОВ И КОНСТРУКЦИЙ

Измеритель - одно сооружение

Таблица 4

№ раздела

№ позиции по Прейскуранту № 06-08

Конструктивные части сооружения, виды работ, материалы и конструкции

Единица измерения

По типовому проекту 902-1-37

По типовым проектам 902-1-46, 902-1-48

№ позиции

при температуре наружного воздуха

при температуре наружного воздуха

-40°С

-20°С

-40°С

-20°С

а

б

в

г





Подземная часть













2



Бетонные и железобетонные конструкции













7.216

Фундаментные балки таврового сечения длиной до 6 м из бетона марки М200

м3

0,13

-

-

-

1



Бетон тяжелый с осадкой конуса от 2 до 5 см с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200, при Мрз 100 и водонепроницаемости 0,4 МПа (4 кгс/см2)

м3

1,6

-

1,6

-

2





Надземная часть













7



Стены и перегородки













7.6

Перемычки прямоугольные и с четвертями трапецеидальные объемом до 0,5 м3 из бетона марки М200

м3

0,23

0,1

0,23

0,1

3



Раствор строительный кладочный цементно-известковый марки М25

»

3

1

2,29

0,7

4



Кирпич керамический одинарный размером 250×120×65 марки 100

1000 шт.

4,8

1,75

3,7

1,4

5

9



Кровля















Плиты из ячеистых бетонов марки М25 плотностью 600 кг/м3

м3

1,77

1,93

0,83

1,12

6

§1. КАНАЛИЗАЦИОННАЯ НАСОСНАЯ СТАНЦИЯ НА ТРИ НАСОСА ФГ 144/46 (5Ф-6) ИЛИ ФГ 216/24 (5Ф-12) С РЕШЕТКАМИ-ДРОБИЛКАМИ

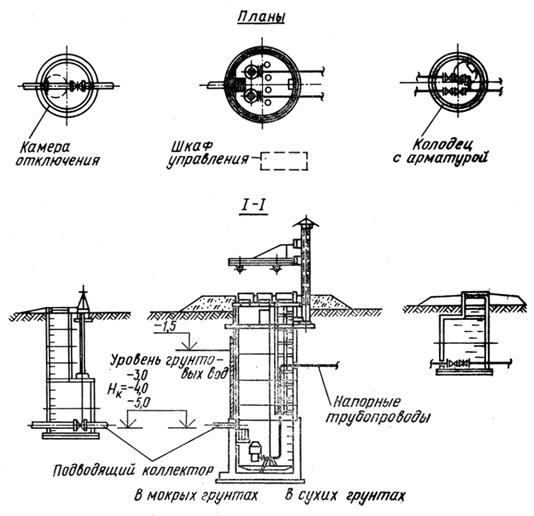

По типовому проекту 902-1-37 (рис. 1)

ОСНОВНЫЕ ПОКАЗАТЕЛИ

Подземная часть: при глубине подводящего коллектора 4; 5,5 и 7 м, круглая в плане, внутренним диаметром 9 м.

Надземная часть: при глубине подводящего коллектора 4; 5,5 и 7 м, прямоугольная, размером в плане 9×9 м (в осях), высота (до потолка) 4,4 м.

Техническая характеристика конструктивных частей сооружения и видов работ

Подземная часть

Фундаменты

-

монолитные бетонные

Фундаменты под оборудование

-

монолитные бетонные

Стеньг

-

монолитные железобетонные

Перекрытие

-

монолитное железобетонное ребристое

Полы

-

из керамической плитки и цементные покрытия

Лестницы, площадки, ограждения

-

стальные

Отделка



штукатурка стен, масляная окраска панелей машинного зала, клеевая окраска стен и потолка, масляная окраска металлоконструкций

Надземная часть

Стены наружные и внутренние

-

кирпичные

Покрытия

-

сборные железобетонные

Кровля

-

трехслойная рубероидная, плоская по плитному утеплителю

Проемы дверные и оконные

-

деревянные блоки

Полы

-

цементные по бетонной подготовке и из керамических плиток

Лестницы, площадки, ограждения

-

стальные

Каналы

-

кирпичные

Отделка:





наружная

-

штукатурка откосов

внутренняя

-

штукатурка стен и потолков, клеевая окраска стен и потолков, масляная окраска столярных изделий и металлоконструкций.

Прочие работы:





отмостка

-

асфальтобетонная

пандусы

-

бетонные

БАЗИСНЫЕ СТОИМОСТИ, РУБ.

Наименование затрат

Глубина подводящего коллектора, м, и способ производства работ

4

5,5

7

Открытый

Опускной

грунт сухой

грунт мокрый с водоотливом

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

в тиксотропной рубашке

с водоотливом

без водоотлива (из-под воды)

в тиксотропной рубашке

с водоотливом

без водоотлива (из-под воды)

грунт сухой

грунт мокрый

а

б

в

г

д

е

ж

3

и

к

л

Строительные работы

21800

27900

25100

32700

41900

30400

32400

39600

46700

32600

33900

Монтажные работы

6600

6600

6700

Оборудование:



с насосами ФГ 144/46 производительностью 144 м3/ч, напором 46 м, с электродвигателем

10400

с насосами ФГ 216/24 производительностью 216 м3/ч, напором 24 м, с электродвигателем

10800

§1-1. Строительные работы

А. ПОСТОЯННЫЕ ЗАТРАТЫ, РУБ.

Глубина подводящего коллектора 4 м

Измеритель - одно сооружение

Таблица 5.1

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Открытый способ работ, состояние грунта

№ позиции

сухой

мокрый

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15



Подземная часть





























Общестроительные работы



























1

Земляные работы, I‑ХIIБ

800

230

570

220

4

415

2900

600

2300

910

4

490

1

Транспорт грунта, I‑ХIIБ

1400

-

1400

490

-

-

2700

-

2700

960

-

-

2

2

Бетонные и железобетонные конструкции:



























I; II; V‑VIII; IX‑ХIIА

6100

1000

670

240

4430

1650

7600

1200

840

300

5560

2055

3

IIА; ХIIБ

8200

-

-

-

-

-

10200

-

-

-

-

-

4

III; IV

6500

-

-

-

-

-

8100

-

-

-

-

-

5

VIIIA

6800

-

-

-

-

-

8500

-

-

-

-

-

6

3

Полы:



























I‑VIII; IX; X

210

47

2

1

160

82

210

47

2

1

160

82

7

VIIIA; XI‑ХПБ

320

-

-

-

-

-

320

-

-

-

-

-

8

4

Отделочные работы:



























IVIII; IX; XI‑ХПБ

630

381

40

14

210

644

630

381

40

14

210

644

9

VIIIA

710

-

-

-

-

-

710

-

-

-

-

-

10

X

660

-

-

-

-

-

660

-

-

-

-

-

11

5

Металлоконструкции:



























I‑IX; XI‑ХIIБ

700

70

30

10

600

230

700

70

30

10

600

230

12

X

740

-

-

-

-

-

740

-

-

-

-

-

13

6

Прочие работы, I‑ХIIБ

680

97

83

24

500

160

680

97

83

24

500

160

14

Глубина подводящего коллектора 5,5 м

Таблица 5.2

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Открытый способ работ в сухом грунте

Опускной способ работ в мокром грунте с водоотливом

№ позиции

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15



Подземная часть





























Общестроительные работы



























1

Земляные работы, I‑ХIIБ

1200

500

700

290

4

575

3040

500

2300

810

240

700

15

Транспорт грунта, I‑ХIIБ

1760

-

1760

545

-

-

650

-

650

195

-

-

16

2

Бетонные и железобетонные конструкции:



























I; II; V‑VIII; IX‑ХIIА

7500

1200

830

270

5470

2030

10700

1710

1190

430

7800

2890

17

IIА; ХIIБ

10100

-

-

-

-

-

14300

-

-

-

-

-

18

III; IV

8000

-

-

-

-

-

11400

-

-

-

-

-

19

VIIIA

8400

-

-

-

-

-

12000

-

-

-

-

-

20

3

Полы:



























I‑VIII; IX; X

210

47

2

1

160

82

210

47

2

1

160

82

21

VIIIA; XI‑ХIIБ

320

-

-

-

-

-

320

-

-

-

-

-

22

4

Отделочные работы:



























IVIII; IX; XI-XIIБ

720

400

52

17

268

754

720

400

52

17

268

754

23

VIIIA

800

-

-

-

-

-

800

-

-

-

-

-

24

X

760

-

-

-

-

-

760

-

-

-

-

-

25

5

Металлоконструкции:



























I‑IX; XI‑ХIIБ

990

96

40

14

854

260

990

96

40

14

854

260

26

X

1060

-

-

-

-

-

1060

-

-

-

-

-

27

6

Прочие работы, IXIIБ

550

80

70

21

400

144

780

110

95

32

575

190

28

Глубина подводящего коллектора 5,5 м

Таблица 5.3

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Опускной способ работ в мокром грунте

№ позиции

без водоотлива (из-под воды)

в тиксотропной рубашке

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15



Подземная часть





























Общестроительные работы



























1

Земляные работы, I‑ХIIБ

2610

480

1870

550

260

580

3800

660

2600

840

540

960

29

Транспорт грунта, I‑ХIIБ

730

-

730

220

-

-

600

-

600

180

-

-

30

2

Бетонные и железобетонные конструкции:



























I; II; V‑VIII; IX‑ХIIА

15000

2400

1650

600

10 900

4050

9100

1460

1000

360

6640

2460

31

IIА; ХIIБ

20100

-

-

-

-

-

12200

-

-

-

-

-

32

III; IV

16100

-

-

-

-

-

9700

-

-

-

-

-

33

VIIIA

16800

-

-

-

-

-

10200

-

-

-

-

-

34

3

Полы:



























I‑VIII; IX; X

210

47

2

1

160

82

210

47

2

1

160

82

35

VIIIA; XI‑ХIIБ

320

-

-

-

-

-

320

-

-

-

-

-

36

4

Отделочные работы:



























IVIII; IX; XI‑ХIIБ

720

400

52

17

268

754

720

400

52

17

268

754

37

VIIIA

800

-

-

-

-

-

800

-

-

-

-

-

38

X

760

-

-

-

-

-

760

-

-

-

-

-

39

5

Металлоконструкции:



























I‑IX; XI‑ХIIБ

990

96

40

14

854

260

990

96

40

14

854

260

40

X

1060

-

-

-

-

-

1060

-

-

-

-

-

41

6

Прочие работы, I‑ХIIБ

800

120

106

33

575

205

680

97

83

24

500

164

42

Глубина подводящего коллектора 7 м

Таблица 5.4

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Опускной способ работ в сухом грунте

позиции

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9



Подземная часть

















Общестроительные работы















1

Земляные работы, I‑ХIIБ

2690

360

2080

630

250

840

43

Транспорт грунта, I‑ХIIБ

710

-

710

210

-

-

44

2

Бетонные и железобетонные конструкции:















I; II; V‑VIII; IX‑ХIIА

11100

1800

1220

440

8080

3000

45

IIА; ХIIБ

14900

-

-

-

-

-

46

III; IV

11900

-

-

-

-

-

47

VIIIA

12400

-

-

-

-

-

48

3

Полы:















I‑VIII; IX; X

210

47

2

1

160

82

49

VIIIA; XI‑ХIIБ

320

-

-

-

-

-

50

4

Отделочные работы:















IVIII; IX; XI‑ХIIБ

790

461

56

18

273

844

51

VIIIA

890

-

-

-

-

-

52

X

830

-

-

-

-

-

53

5

Металлоконструкции:















I‑IX; XI‑ХIIБ

1130

110

55

18

965

294

54

X

1210

-

-

-

-

-

55

6

Прочие работы, I‑ХIIБ

670

90

80

22

500

152

56

Глубина подводящего коллектора 7 м

Таблица 5.5

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Опускной способ работ в мокром грунте

№ позиции

с водоотливом

без водоотлива (из-под воды)

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15



Подземная часть





























Общестроительные работы



























1

Земляные работы, I‑ХIIБ

3660

540

2850

860

270

880

2920

440

2200

670

283

640

57

Транспорт грунта, I‑ХIIБ

790

-

790

230

-

-

860

-

860

256

-

-

58

2

Бетонные и железобетонные конструкции:



























I; II; V‑VIII; IX‑ХIIА

14000

2200

1600

500

10200

3790

17300

2800

1900

690

12600

4670

59

IIА; ХIIБ

18700

-

-

-

-

-

23200

-

-

-

-

-

60

III; IV

15000

-

-

-

-

-

18500

-

-

-

-

-

61

VIIIA

15700

-

-

-

-

-

19400

-

-

-

-

-

62

3

Полы:



























I‑VIII; IX; X

210

47

2

1

160

82

210

47

2

1

160

82

63

VIIIA; XI‑ХIIБ

320

-

-

-

-

-

320

-

-

-

-

-

64

4

Отделочные работы:



























IVIII; IX; XI‑ХIIБ

790

461

56

18

273

844

790

461

56

18

273

844

65

VIIIA

890

-

-

-

-

-

890

-

-

-

-

-

66

X

830

-

-

-

-

-

830

-

-

-

-

-

67

5

Металлоконструкции:



























I‑IX; XI‑ХIIБ

1130

110

55

18

965

294

1130

110

55

18

965

294

68

X

1210

-

-

-

-

-

1210

-

-

-

-

-

69

6

Прочие работы, I‑ХIIБ

800

120

110

33

570

195

800

120

110

33

570

195

70

Глубина подводящего коллектора 7 м

Таблица 5.6

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Опускной способ работ в тиксотропной рубашке

№ позиции

сухой грунт

мокрый грунт

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15



Подземная часть





























Общестроительные работы



























1

Земляные работы, I‑ХIIБ

4000

730

2800

830

470

970

4700

770

3300

1100

650

1290

71

Транспорт грунта, I‑ХIIБ

650

-

650

202

-

-

650

-

650

202

-

-

72

2

Бетонные и железобетонные конструкции:



























I; II; V‑VIII; IX‑ХIIА

10100

1600

1100

404

7400

2730

10300

1190

410

141

8700

2780

73

IIА; ХIIБ

13500

-

-

-

-

-

13800

-

-

-

-

-

74

III; IV

10800

-

-

-

-

-

11000

-

-

-

-

-

75

VIIIA

11300

-

-

-

-

-

11500

-

-

-

-

-

76

3

Полы:



























I‑VIII; IX; X

210

47

2

1

160

82

210

47

2

1

160

82

77

VIIIA; XI‑ХIIБ

320

-

-

-

-

-

320

-

-

-

-

-

78

4

Отделочные работы:



























IVIII; IX; XI‑ХIIБ

790

401

56

18

273

844

790

461

56

18

273

844

79

VIIIA

890

-

-

-

-

-

890

-

-

-

-

-

80

X

830

-

-

-

-

-

830

-

-

-

-

-

81

5

Металлоконструкция:



























I‑IX; XI‑ХIIБ

1130

110

55

18

965

294

1130

110

55

18

965

294

82

X

1210

-

-

-

-

-

1210

-

-

-

-

-

83

6

Прочие работы, I‑ХIIБ

680

97

83

24

500

160

680

97

83

24

500

160

84

Глубина подводящего коллектора 4; 5,5 и 7 м

Измеритель - одно сооружение

Таблица 6

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Прямые затраты по I территориальному району, руб.

В том числе

№ позиции

основная заработная плата

эксплуатация машин

материальные ресурсы

Затраты труда, чел.-ч

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9



Надземная часть

















Общестроительные работы















7

Стены и перегородки:















I‑VIII; IX‑XIIБ

434

274

64

17

96

497

1

VIIIA

448

-

-

-

-

-

2

8

Покрытие:















IVIII; IXХIIБ

315

24

32

11

259

40

3

VIIIA

321

-

-

-

-

-

4

9

Кровля:















I; II; IIIVIII; XI‑ХIIА

315

84

14

3

217

148

5

IIА; IX

337

-

-

-

-

-

6

VIIIA; X

364

-

-

-

-

-

7

XIIБ

346

-

-

-

-

-

8

10

Полы:















IV; VII; VIII; IXX; XII; XIIБ

71

18

4

-

53

30

9

VI; VIIIA; XIIA

82

-

-

-

-

-

10

XI

98

-

-

-

-

-

11

11

Проемы:















IVIII; IХ‑XIIБ

670

38

12

3

620

415

12

VIIIA

690

-

-

-

-

-

13

12

Металлоконструкции:















IIX; XI‑XIIБ

130

8

27

9

95

14

14

X

142

-

-

-

-

-

15

13

Отделочные работы:















I; II; III‑VIII; IX; XI‑ХIIА

580

284

25

12

271

474

16

IIА; X; XIIБ

594

-

-

-

-

-

17

VIIIA

640

-

-

-

-

-

18

14

Прочие работы, I‑XIIБ

25

15

5

1

5

27

19

15

Особостроительные работы:















I; II; VVIII; XIIIА

300

59

7

2

234

103



IIА

358

-

-

-

-

-

21

VIIIA; XIIБ

335

-

-

-

-

-

22

III; IV; IXX

310

-

-

-

-

-

23



Санитарно-технические работы















16

Отопление I‑XIIБ

840

90

24

8

726

80

24

17

Вентиляция, I‑XIIБ

1800

200

61

19

1540

132

25

18

Водопровод, I‑XIIБ

190

23

7

2

160

40

26

19

Канализация, I‑XIIБ

194

20

6

2

168

42

27

20

Горячее водоснабжение, I‑XIIБ

144

17

4

1

123

36

28

Б. ПОКАЗАТЕЛИ РАСХОДА МЕСТНЫХ СТРОИТЕЛЬНЫХ МАТЕРИАЛОВ И КОНСТРУКЦИИ

Измеритель - одно сооружение

Таблица 7

раздела

№ позиции по Прейскуранту № 06-08

Конструктивные части сооружения, виды работ материалы и конструкции

Единица измерения

Глубина подводящего коллектора, м, и способ производства работ

№ позиции

4

5,5

7

открытый

опускной

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

в тиксотропной рубашке

с водоотливом

без водоотлива (из-под воды)

в тиксотропной рубашке

с водоотливом

без водоотлива (из-под воды)

грунт сухой

грунт мокрый

а

б

в

г

д

е

ж

з

и

к

л





Подземная часть



























1



Земляные работы



























-

Раствор глиняный

м3

-

-

-

-

-

44,6

-

-

-

54,6

54,6

1

-

Раствор цементно-песчаный

»

-

-

-

-

-

44,6

-

-

-

54,6

54,6

2

-

Щебень из естественного камня для строительных работ

»

-

82,5

-

-

-

-

-

-

-

-

-

3

2



Бетонные и железобетонные конструкции



























-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 и 40 мм, марки М100

»

  28,1

(27,3)

  28,1

(27,3)

  28,1

(27,3)

  27,5

(26,3)

  160,5

(147,6)

  27,4

(26,6)

  27,6

(26,9)

  28,3

(27,5)

  166,3

(152,9)

  27,3

(26,6)

  27,3

(26,6)

4

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200, при Мрз 150 и водонепроницаемости 0,4 МПа (4 кгс/см2)

»

141

-

163

-

-

-

260

-

-

193

-

5

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200, при Мрз 150 и водонепроницаемости выше

»

-

141

-

270

335

168

-

354

388

-

193

6

-

0,4 МПа (4 кгс/см2) Раствор строительный кладочный тяжелый цементный марки М100

»

-

  4,2

(4,7)

-

  5,9

(6,7)

  6,2

(6,9)

  5,7

(6,4)

  1,9

(2,2)

  6,8

(7,6)

  6,7

(7,5)

  1,7

(1,9)

  5,9

(6,7)

7

-

Смесь асфальтобетонная плотная мелкозернистая

т

1,3

-

1,3

-

-

-

1,2

-

-

1,2

-

8

-

Гравий для строительных работ

м3

-

-

-

28

9

27

4

31

11

5

28

9

-

Песок для строительных работ

»

-

12

-

20

23

18

24

26

29

21

21

10

-

Щебень из естественного камня для строительных работ

»

3,4

4

3,4

4,2

3,9

3,2

4

4,1

3,9

3,2

3,2

11

3



Полы



























-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М100

»

-

-

-

-

-

3,1

-

-

-

-

-

-

-

Раствор строительный кладочный тяжелый цементный марки М 100

м3

-

-

-

-

-

1,8

-

-

-

-

-

13

-

Песок для строительных работ

»

-

-

-

-

-

5,4

-

-

-

-

-

14

4



Отделочные работы



























-

Раствор строительный отделочный тяжелый цементно-известковый 1:1:6



2

2

2,5

2,5

2,5

2,5

2,8

2,8

2,8

2,8

2,8

15

-

Песок для строительных работ

»

4,4

4,4

4,4

4,4

4,4

4,4

4,4

4,4

4,4

4,4

4,4

16

5



Прочие работы



























-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М 200

»

4,3

4,3

4,2

4,2

4,2

4,2

5

5

5

4,1

4,1

17

Измеритель - одно сооружение

Таблица 8

№ раздела

№ позиции по Прейскуранту № 06-08

Конструктивные части сооружений, виды работ, материалы и конструкции

Единица измерения

Независимо от способа производства работ и глубины подводящего коллектора

№ позиции





Надземная часть











Общестроительные работы







7



Стены и перегородки







7.6

Перемычки прямоугольные и с четвертями трапецеидальные объемом до 0,5 м3, массой до 5 т, длиной до 3 м из бетона марки М 200

м3

1,02

18

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М 200

»

0,4

19

-

Раствор строительный кладочный тяжелый цементно-известковый марки М215

»

17,9

20

-

Кирпич керамический одинарный размером 250×120×65 марки 100

1000 шт.

30,8

21

8



Покрытие







1.32

Балки покрытия железобетонные Б-2 длиной 9 м

шт.

1

22

1.324

Плиты покрытий ребристые пролетом до 6 м из тяжелого бетона марки М200

м3

4,73

23

1.469

Плиты покрытий П6-1-3 длиной 6,01 м

шт.

14

24

1.359

Стаканы для крепления дефлекторов и зонтов объемом более 0,1 м3

м3

0,47

25

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200

»

0,58

26

-

Раствор строительный тяжелый кладочный цементный марки М50

»

0,25

27

9



Кровля







-

Плиты из ячеистых бетонов марки М 25 с плотностью до 600 кг/м3

»

10,2

28

-

Раствор строительный кладочный тяжелый цементный марки М75

»

1,9

29

10



Полы







-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М100

м3

2,46

30

-

Раствор строительный кладочный тяжелый цементный марки М200

»

1,11

31

-

Щебень из естественного камня для строительных работ

»

1,3

32

13



Отделочные работы







-

Раствор строительный отделочный тяжелый цементный 1:3

»

6,9

33

14



Прочие работы







-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М 300

»

1,9

34

-

Смесь асфальтобетонная плотная мелкозернистая

т

3,4

35

-

Песок для строительных работ

м3

2,2

36

-

Щебень из естественного камня для строительных работ

»

7

37

15



Особостроительные работы







-

Блоки из ячеистых бетонов марки М25 стеновые мелкие I категории качества плотностью до 600 кг/м3

»

0,95

38

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200

»

1,7

39

-

Раствор строительный отделочный тяжелый известковый 1:2,5

»

0,7

40

-

Раствор строительный кладочный тяжелый цементный марки М50

»

0,6

41

-

Кирпич керамический одинарный размером 250×120×65 марки 100

1000 шт.

0,76

42

§1-2. Монтажные работы

Измеритель - одно сооружение

Таблица 9

№ раздела

Наименование раздела

Затраты на монтаж при районном коэффициенте к заработной плате, равном 1, руб.

В том числе нормативная условно-чистая продукция

Затраты на материалы, не учтенные ценником, руб.

позиции

в составе норм накладных расходов

основная заработная плата

эксплуатация машин

территориальные районы

сумма

в том числе заработная плата

а

б

в

г

д

е

1

Технологическое оборудование и трубопроводы с насосами 5Ф-6 при глубине подводящего коллектора 4 м Добавлять при глубине коллектора, м:

980

210

460

  133

36

I‑IX; XI‑ХIIБ

1810

1

X

2000

2

5,5

8

1

3

-

I‑ХIIБ

40

3

7

16

3

7

-

I‑ХIIБ

80

4

2

Технологическое оборудование и трубопроводы с насосами 5Ф-12 при глубине подводящего коллектора 4 м Добавлять при глубине коллектора, м:

910

196

425

  92

36

I‑IX; XI‑ХIIБ

1480

5

X

1680

6

5,5

10

2

4

-

1‑ХIIБ

46

7

7

19

4

9

-

I‑ХIIБ

93

8

3

Технологические металлоконструкции

127

7

23

  3

1

IIX; XI‑ХIIБ

380

9



X

400

10

4

Электросиловое оборудование при мощности электродвигателей 40 кВт

1490

249

566

  63

16

I‑IX; XI‑ХIIБ

560

11

X

600

12

При мощности электродвигателей 22 и 30 кВт исключается:

47

1

11

  13

2

IХIIБ

30

13

При мощности электродвигателей 7,5 и 10 кВт исключается:

71

14

32

  14

4

IХIIБ

85

14

5

Электроосвещение

396

50

107

  57

112

IХIIБ

400

15

6

КИП и средства автоматизации

309

58

131

  2

1

IХIIБ

200

16

§1-3. Затраты на приобретение основного технологического и электротехнического оборудования, руб.

Измеритель - одно сооружение

Таблица 10

раздела

№ Прейскуранта и позиции

Наименование и характеристика оборудования

Насосы

№ позиции

5Ф-6

5Ф-12

а

б

I



Технологическое оборудование при производительности насосов 144 и 216 м3

5440

5830







В том числе основное оборудование:









23-011, п. 06-038

центробежный насос ФГ 144/46 (5Ф-6) производительностью 144 м3/ч, напор 46 м, с электродвигателем А02-81-4

  625

3

-

1



23-01, п. 06-039

центробежный насос ФГ 216/24 (5Ф-12) производительностью 216 м3/ч, напор 24 м, с электродвигателем А02-81-4

-

  605

3

2



23-01, п. 01-167

насос вихревой ВК-2/26 производительностью 3,89 м3/ч, напор 51 м, с электродвигателем А02-42-4

  136

2

-

3



23-01, п. 01-166

насос вихревой ВК-1/16 производительностью 1,1‑3,7 м3/ч, напор 16 м, с электродвигателем

-

  105

2

4



23-01, п. 06-060

электронасос центробежный погружной отливного типа ГНОМ-10А производительностью 6 м3/ч, напор 6 м, с электродвигателем АОЛ2-12-2В

  73

2

  73

2

5



24-10-01, п. 1

дробилка ДЗб производительностью 30 кг/ч с электродвигателем

  600

2

  600

2

6



24-10-01, п. 20

механизированная вертикальная решетка РМВ-600/800 с электродвигателем АОЛ2-11-6

  630

2

  630

2

7



19-06, п. 01-016

кран ручной подвесной однобалочный грузоподъемностью 1 т, длиной 6 м

  224

1

  224

1

8



19-06, п. 16-002

таль ручная грузоподъемностью 1 т

  41

2

  41

2

9



23-07, п. 1-1005

задвижка клиновая с невыдвижным шпинделем с маховиком диаметром 500 мм, марки 30ч25бр

  320

1

  320

1

10



23-0,7, п. 1-1040

задвижка параллельная с выдвижным шпинделем диаметром 250 мм, марки 30ч6бр

-

  73

7

11



23-07, п. 1-0396

вентиль запорный мембранный диаметром 25 мм марки 15кч888р СВМ с электромагнитным приводом

  20

3

  20

3

12





При иной производительности насосов из основной нормы исключается:

-

-





23-01, п. 06-038

насос центробежный ФГ 144/46 (5Ф-6) производительностью 144 м3/ч, напор 46 м, с электродвигателем А02-81-4

  625

3

-

13



23-01, п. 01-167

насос вихревой ВК-2/26 производительностью 3,89 м3/ч, на-' пор 43 м, с электродвигателем А02-42-4

  136

2

-

14



23-01, п. 06-039

насос центробежный ФГ 216/24 (5Ф-12) производительностью 216 м3/ч, напор 24 м, с электродвигателем А02-81-4

-

  605

3

15





Добавляется насосное оборудование соответствующей производительности:











а) при производительности насоса ФГ 144/46 (5Ф-6) 1210,5 м3/ч, напор 38 м, с электродвигателем А02.-72-4:









23-01, п. 0/6-038

насос центробежный ФГ 144/46 (5Ф-6) производительностью 120,5 м3/ч, напор 38 м, с электродвигателем А02-72-4

  557

3

-

16



23-01, п. 01-167

насос вихревой ВК-2/26 производительностью 4,95 м3/ч, напор 43 м, с электродвигателем А02-41-4

  128

2

-

17





б) при производительности насоса 118 м3/ч с электродвигателем А02-71-4:









23-01, п. 06-038

насос центробежный ФГ 144/46 (5Ф-6) производительностью 118 м3/ч, напор 32 м, с электродвигателем А02-71-4

  535

3

-

18



23-01, п. 01-167

насос вихревой ВК-2/26 производительностью 4,95 м3/ч, напор 43 м, с электродвигателем А02-41-4

  128

2

-

19





в) при производительности насоса 197 м3/ч с электродвигателем А02-72-4:









23-01, п. 06-039

насос центробежный ФГ 216/24 (5Ф-12) производительностью 197 м3/ч, напор 21 м, с электродвигателем А02-72-4

-

  537

3

20





г) при производительности насоса 176 м3/ч с электродвигателем А02-71-4:









23-01, п. 06-039

насос центробежный ФГ 216/24 (5Ф-12), производительностью 175 м3/ч, напор 17,5 м, с электродвигателем А02-71-4

-

  515

3

21





д) при производительности насоса 133‑144 м3/ч с электродвигателем А02-61-6:









23-01, п. 06-039

насос центробежный ФГ 216/24 (5Ф-12) производительностью 133‑144 м3/ч с электродвигателем А02-61-6

-

  475

3

22





е) при производительности насоса 115 м3/ч с электродвигателем А02-52-6:









23-01, п. 06-039

насос центробежный ФГ 216/24 (5Ф-12) производительностью 115 м3/ч, напор 7,6 м, с электродвигателем А02-52-6

-

  434

3

23

II



Электротехническое оборудование

5000

5000







В том числе основное оборудование:











при мощности электродвигателей 40, 30 и 22 кВт:









-

комплектное устройство, состоящее из четырех шкафов управления ШЭ-5911-43А2Б

  4037

1

  4037

1

24



-

шкаф уровней типа ШЭ-5912-00А2

  736

1

  736

1

25





при мощности электродвигателя 10 и 7,5 кВт из сметы исключается:









-

комплектное устройство, состоящее из четырех шкафов управления типа ШЭ-5911-43А2Б

  4037

1

  4037

1

26





К смете добавляется:









-

комплектное устройство, состоящее из четырех шкафов управления типа ШЭ-5910-23А2А

  3373

1

  3373

1

27

Примечание. Над чертой - стоимость единицы оборудования, под чертой - количество единиц оборудования (шт.).

§2. КАНАЛИЗАЦИОННЫЕ НАСОСНЫЕ СТАНЦИИ С ПОГРУЖНЫМИ НАСОСАМИ ПРОИЗВОДИТЕЛЬНОСТЬЮ 5-20 м3/ч И НАПОРОМ ОТ 10 ДО 40 м ПРИ ГЛУБИНЕ ЗАЛОЖЕНИЯ ПОДВОДЯЩЕГО КОЛЛЕКТОРА 3, 4 И 5 м

По типовому проекту 902-1-53 (рис. 2)

ОСНОВНЫЕ ПОКАЗАТЕЛИ

Подземная часть: круглая в плане, внутренним диаметром 2 м.

Камера отключения: внутренним диаметром 1,5 м.

Колодец с арматурой: внутренним диаметром 1,5 м-

Техническая характеристика конструктивных частей сооружения и видов работ

Подземная часть (колодцы и камера)

Днище

-

монолитное железобетонное.

Фундаменты под оборудование

-

монолитные бетонные.

Стены

-

сборные железобетонные кольца.

Перекрытие

-

сборное железобетонное.

Полы

-

цементные по плитному основанию.

Лестницы, площадки, ограждения

-

стальные.

Отделка

-

штукатурка стен, масляная окраска металлоконструкций и столярных изделий.

Прочие работы

Отмостка

-

асфальтобетонная.

БАЗИСНЫЕ СТОИМОСТИ, РУБ.

Наименование затрат

Глубина подводящего коллектора, м, и способ производства работ

3

4

5

открытый

Грунт

сухой

мокрый

сухой

мокрый

сухой

мокрый

1

2

3

4

5

6

7

Строительные работы

2260

4840

3400

5940

4310

7700

Монтажные работы

1800

1820

1830

Оборудование:



с насосами ЦМК-16-27

21040

с насосами 2.5ЭЦК

1800

§2-1. Строительные работы

А. ПОСТОЯННЫЕ ЗАТРАТЫ, РУБ.

Глубина подводящего коллектора 3 м

Измеритель - комплекс сооружений

Таблица. 11.1

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Грунт

№ позиции

сухой

мокрый

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

1

Земляные работы, I‑ХIIБ

220

67

153

65

-

145

1270

214

1060

336

-

495

1

Транспорт грунта, I‑ХIIБ

285

-

285

90

-

99

640

-

640

215

-

196

2

2

Бетонные и железобетонные конструкции:



























I; II; V; VI; VII; IX; X; XI; XII; VIII; ХIIА

435

68

13

7

354

83

455

75

15

7

365

92

3

IIА

550

-

-

-

-

-

570

-

-

-

-

-

4

III; IV; VIIIA

460

-

-

-

-

-

480

-

-

-

-

-

5

ХIIБ

520

-

-

-

-

-

540

-

-

-

-

-

6

3

Металлоконструкции, I‑ХIIБ

12

1

-

-

12

1

13

1

-

-

13

1

7

4

Изоляционные работы:



























IVIII; IX‑ХIIБ

70

11

1

-

58

12

82

14

2

1

66

14

8

VIIIA

77

-

-

-

-

-

90

-

-

-

-

-

5

Прочие работы:



























I‑VIII; IX‑ХIIБ

68

22

8

3

35

28

68

22

8

3

35

23

9

VIIIA

76

-

-

-

-

-

76

-

-

-

-

-

6

Камера отключения:



























I; II; III‑VIIIA; IX‑ХIIА

290

48

50

38

198

91

480

80

132

74

268

120

10

IIА

420

-

-

-

-

-

620

-

-

-

-

-

11

ХIIБ

360

-

-

-

-

-

560

-

-

-

-

-

12

7

Колодец:



























I; II; III‑VIIIA; IX‑XIIА

130

26

40

24

80

65

460

72

126

65

262

114

13

IIА

170

-

-

-

-

-

495

-

-

-

-

-

14

ХIIБ

150

-

-

-

-

-

470

-

-



-

-

15

Глубина подводящего коллектора 4 м

Измеритель - комплекс сооружений

Таблица 11.2

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Грунт

№ позиции

сухой

мокрый

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

1

Земляные работы, IХIIБ

590

178

412

180

-

394

1690

328

1360

458

-

800

16

Транспорт грунта, I‑ХIIБ

810

-

810

240

-

264

1040

-

1040

312

-

281

17

2

Бетонные и железобетонные конструкции:



























I; II; V‑VIII; IX‑ХIIА

448

70

16

8

362

86

470

80

16

8

374

99

18

IIА

565

-

-

-

-

-

600

-

-

-

-

-

19

III; IV; VIIIA

470

-

-

-

-

-

510

-

-

-

-

-

20

ХIIБ

530

-

-

-

-

-

560

-

-

-

-

-

21

3

Металлоконструкции, I‑ХIIБ

12

1

-

-

12

1

13

1

-

-

13

1

22

4

Изоляционные работы:



























IVIII; IXХПБ

78

12

1

-

65

13

90

20

2

-

68

18

23

VIIIA

86

-

-

-

-

-

99

-

-

-

-

-

24

51

Прочие работы:



























I‑VIII; IX‑ХIIБ

76

24

10

3

42

30

76

24

10

3

42

25

25

VIIIA

84

-

-

-

-

-

84

-

-

-

-

-

24

6

Камера отключения:



























I; II; III‑VIIIA; IX‑ХIIА

450

70

130

68

250

108

760

110

160

90

490

152

27

IIА

580

-

-

-

-

-

820

-

-

-

-

-

28

ХIIБ

530

-

-

-

-

-

780

-

-

-

-

-

29

7

Колодец:



























I; II; III‑VIIIA; IX‑ХIIА

146

26

40

24

80

65

146

26

40

24

80

65

30

IIА

170

-

-

-

-

-

170

-

-

-

-

-

31

ХIIБ

150

-

-

-

-

-

150

-

-

-

-

-

32

Глубина подводящего коллектора 5 м

Измеритель - комплекс сооружений

Таблица 11.3

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Грунт

№ позиции

сухой

мокрый

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

1

Земляные работы, I‑ХIIБ

800

235

565

242

-

525

2230

437

1790

620

-

951

33

Транспорт грунта, IХIIБ

1160

-

1160

350

-

385

1620

-

1620

486

-

535

34

2

Бетонные и железобетонные конструкции:



























I; II; V‑VIII; IX‑ХIIА

460

82

18

9

360

98

480

92

18

9

370

110

35

IIА

580

-

-

-

-

-

620

-

-

-

-

-

36

III; IV; VIIIA

485

-

-

-

-

-

530

-

-

-

-

-

37

ХIIБ

550

-

-

-

-

-

590

-

-

-

-

-

38

3

Металлоконструкции, I‑ХIIБ

16

1

-

-

15

1

18

1

-

-

17

1

39

4

Изоляционные работы:



























IVIII; IX‑ХIIБ

86

16

2

-

68

18

110

29

3

1

78

27

40

VIIIA

95

-

-

-

-

-

120

-

-

-

-

-

41

5

Прочие работы:



























I‑VIII; IX‑ХIIБ

80

26

10

3

44

32

80

26

10

3

44

26

42

VIIIA

88

-

-

-

-

-

88

-

-

-

-

-

43

6

Камера отключения:



























I; II; III‑VIIIA; IX‑ХIIА

720

95

145

80

480

140

1100

160

210

130

730

200

44

IIА

800

-

-

-

-

-

1300

-

-

-

-

-

45

ХIIБ

740

-

-

-

-

-

1200

-

-

-

-

-

46

7

Колодец:



























I; II; III‑VIIIA; IX‑ХIIА

146

26

40

24

80

65

146

26

40

24

80

65

47

IIА

170

-

-

-

-

-

170

-

-

-

-

-

48

ХIIБ

150

-

-

-

-

-

150

-

-

-

-

-

49

Б. ПОКАЗАТЕЛИ РАСХОДА МЕСТНЫХ СТРОИТЕЛЬНЫХ МАТЕРИАЛОВ И КОНСТРУКЦИИ

Измеритель - комплекс сооружений

Таблица 12

№ раздела

№ позиции по Прейскуранту № 06-08

Конструктивные части сооружения, виды работ, материалы и конструкции

Единица измерения

Глубина подводящего коллектора, м

№ позиции

3

4

5

Грунт

сухой

мокрый

сухой

мокрый

сухой

мокрый

а

б

в

г

д

е

1



Земляные работы

















-

Щебень из естественного камня для строительных работ

м3

-

46

-

64,4

-

81,7

1

2



Бетонные и железобетонные конструкции

















7.126

Кольцо высотой 0,89 м, массой до 5 т, диаметром условного прохода 2000 мм

м

2,7

2,7

3,6

3,6

4,5

4,5

2

7.112

Плиты перекрытий плоские прямоугольные массой до 6 т, длиной до 3 м из бетона марки М300

м3

1,36

1,36

1,36

1,36

1,36

1,36

3

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М100

»

1,42

1,71

1,42

1,71

1,42

1,71

4

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200, при Мрз200 и водонепроницаемости 0,4 МПа (4 кгс/см2)

»

4,8

5,4

4,8

5,4

4,8

5,4

5

-

Раствор строительный кладочный тяжелый цементный марки М100

»

0,11

0,34

0,11

0,34

0,11

0,34

6

3



Изоляционные и прочие работы

















-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки M100

»

0,74

0,74

0,66

0,66

0,64

0,64

7

-

Раствор строительный отделочный тяжелый цементный 1:3

»

0,2

0,6

0,2

0,8

0,2

1,0

8

-

Смесь асфальтобетонная плотная мелкозернистая

т

2,9

3,2

2,9

3,2

2,9

3,2

9

-

Кирпич керамический одинарный размером 250×120×65, марки 100

1000 шт.

-

0,53

-

0,89

-

1,24

10

-

Щебень из естественного камня для строительных работ

м3

4,9

4,9

4,9

4,9

4,9

4,9

11

-

Шлак строительный

»

2,3

2,3

1,9

1,9

1,6

1,6

12

4



Камера отключения

















7.125

Кольца высотой 0,89 м, массой до 5 т, диаметром условного прохода 1500 мм

м

2,2

2,2

2,6

2,6

2,9

2,9

13

7.113

Плиты покрытий и днищ круглые плоские (с отверстиями и без отверстий) массой до 5 т из бетона марки М300

м3

0,66

14

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки M100

»

0,56

15

-

Камень бутовый

»

0,6

16

-

Песок для строительных работ

»

0,1

17

5



Колодец







7,125

Кольца высотой 0,89 м, массой до 5 т, диаметром условного прохода 1500 мм

м

2,2

18

7.113

Плиты покрытий и днищ круглые плоские (с отверстием и без отверстий) массой до 5 т из; бетона марки М100

м3

0,66

19

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М100

»

0,4

20

-

Камень бутовый

»

0,6

21

§2-2. Монтажные работы

Измеритель - комплекс сооружений

Таблица 13

№ раздела

Наименование раздела

Затраты на монтаж при районном коэффициенте к заработной плате, равном 1, руб.

В том числе нормативная условно-чистая продукция

Затраты на материалы, не учтенные ценником, руб.

№ позиции

в составе норм накладных расходов

основная заработная плата

эксплуатация машин

территориальные районы

сумма

в том числе заработная плата

а

б

в

г

д

е

I

Технологическое оборудование и трубопроводы при глубине подводящего коллектора 3 м

138

28

60

  17

7

I; III‑VIIIA; XI‑ХIIБ

870

1

II; IIА; IX; X

990

2

Добавлять при глубине коллектора, м:















4

2

1

2

  2

1

I‑ХIIБ

10

3

5

6

1

2

  2

1

I‑ХIIБ

18

4

II

Технологические металлоконструкции

67

26

62

  3

1

I; II; III‑XIIA

475

5

IIА; ХIIБ

590

6

III

Электросиловое оборудование

172

33

73

  17

6

I; II; IIIXIIA

86

7

IIА; ХIIБ

94

8

§2-3. Затраты на приобретение основного технологического, механического и электротехнического оборудования, руб.

Измеритель - комплекс сооружений

Таблица 14

№ раздела

№ Прейскуранта и позиции

Наименование и характеристика оборудования

Стоимость и количество

позиции

I



Технологическое оборудование при насосах ЦМК16-27
В том числе основное:

1710

-

23-01, п. 06-054

центробежный, моноблочный, погружной электронасос ЦМК16-2,7 производительностью 16 м3/'ч и напором 27 м с электродвигателем мощностью 3,2 кВт, с числом оборотов 3000 об/ /мин

  700

2

1

19-13 п. 1-002

лебедка ручная ЛР-2 с тяговым усилием 9,8 кН

  90

2

2



При насосе погружном 16/6 ЭЦК

Исключается:





28-01, п. 06-054

центробежный, моноблочный, погружной электронасос ЦМК16-27 производительностью 16 м3/ч и напором 27 м с электродвигателем мощностью 3,2 кВт, с числом оборотов 3000 об/мин

  700

2

3



Добавляется:





Данные Севастопольского завода

насос погружной 16/6 ЭЦК производительностью 16 м3/ /ч и напором 6 м с электродвигателем

  294

2

4

III



Электротехническое оборудование

В том числе основное:

330

-

Данные Тираспольского завода

станция управления ШЭТ размером 610×572×265мм для системы САУНА

  104

2

5

15-04, п. 15-192

блок логики БЛ-11У2, устанавливаемый на станции управления, размером 480×293×115мм

  37

2

6

17-04, п. 5-0509

Датчик уровня поплавковый ДПЭ-3

  28

1

7

15-04, п. 12-049

реле промежуточное РПУ-2

  5

2

8

Примечание. Над чертой - стоимость единицы оборудования, под чертой - количество единиц оборудования (шт.).

§3. КАНАЛИЗАЦИОННЫЕ НАСОСНЫЕ СТАНЦИИ ПРОИЗВОДИТЕЛЬНОСТЬЮ 6-173 м3/ч И НАПОРОМ 6-65 м

По типовым проектам 902-1-46 (основной вариант) и 902-1-48 (рис. 3)

ОСНОВНЫЕ ПОКАЗАТЕЛИ

Подземная часть: при глубине подводящего коллектора 4; 5,5 и 7 м, круглая в плане, внутренним диаметром 5,5 м.

Надземная часть: при глубине подводящего коллектора 4; 5,5 и 7 м, прямоугольная, размером в плане 7,5×6 м (в осях), высота (до потолка) 3,3 м.

Техническая характеристика конструктивных частей сооружения и видов работ

Подземная часть

Днище

-

монолитная железобетонная плита.

Фундаменты под оборудование

-

сборные железобетонные.

Стены

-

монолитные железобетонные.

Перекрытие

-

монолитное железобетонное ребристое.

Полы

-

из керамической плитки и цементно-песчаные.

Лестницы, площадки, ограждения

-

стальные.

Отделка

-

штукатурка стен, масляная окраска панелей машинного зала, потолка, металлоконструкций.

Надземная часть

Стены наружные и внутренние

-

кирпичные.

Покрытие

-

сборное железобетонное.

Кровля

-

четырехслойная рубероидная на битумной мастике по плитному утеплителю.

Проемы дверные и оконные

-

деревянные блоки.

Полы

-

цементное покрытие по бетонной подготовке.

БАЗИСНЫЕ СТОИМОСТИ, РУБ.

Наименование затрат

Глубина подводящего коллектора, м, и способ производства работ

4

5,5

7

5,5

7

открытый

опускной

грунт сухой

грунт мокрый с водоотливом

грунт сухой

грунт мокрый с водоотливом

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

в тиксотропной рубашке

с водоотливом

без водоотлива (из-под воды)

в тиксотропной рубашке

с водоотливом

без водоотлива (из-под воды)

грунт сухой

грунт мокрый

а

б

в

г

д

е

ж

3

и

к

л

м

н

Строительные работы

13800

18600

15600

19700

20400

20800

23000

18400

21100

24600

28600

20200

21000

Монтажные работы

5000

Оборудование

8500

§3-1. Строительные работы

А. ПОСТОЯННЫЕ ЗАТРАТЫ, РУБ.

Глубина подводящего коллектора 4 м

Измеритель - одно сооружение

Таблица 15.1

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Открытый способ работ, состояние грунта

№ позиции

сухой

мокрый

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15



Подземная часть





























Общестроительные работы



























1

Земляные работы, IХIIБ

660

200

460

132

4

380

2590

590

2000

609

4

428

1

Транспорт грунта, I‑ХIIБ

1100

-

1100

326

-

-

1800

-

1800

540

-

-

2

2

Бетонные и железобетонные конструкции:



























I; II; V‑VIII; IX‑ХIIА

2900

460

320

120

2120

780

3100

500

340

124

2260

840

3

IIА; XIIБ

3900

-

-

-

-

-

4150

-

-

-

-

-

4

III; IV

3100

-

-

-

-

-

3300

-

-

-

-

-

5

VIIIA

3250

-

-

-

-

-

3500

-

-

-

-

-

6

3

Полы:



























I‑VIII; IX; X

88

20

2

1

66

41

88

20

2

1

66

41

7

VIIIA; XI‑ХIIБ

132

-

-

-

-

-

132

-

-

-

-

-

8

4

Изоляционные и отделочные работы:



























I‑VIII; IX; XI‑ХIIБ

240

130

14

5

96

238

690

400

46

15

246

686

9

VIIIA

280

-

-

-

-

-

780

-

-

-

-

-

10

X

260

-

-

-

-

-

730

-

-

-

-

-

11

5

Металлоконструкции:



























I‑IX; XI‑ХIIБ

300

32

18

6

250

110

300

32

18

6

250

110

12

X

330

-

-

-

-

-

330

-

-

-

-

-

13

6

Прочие работы, I‑ХIIБ

170

25

20

6

125

44

370

45

40

14

285

82

14

Глубина подводящего коллектора 5,5 м

Измеритель - одно сооружение

Таблица 15.2

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Открытый способ работ, состояние грунта

№ позиции

сухой

мокрый с водоотливом

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15



Подземная часть



























1

Общестроительные работы



























Земляные работы, I‑ХIIБ

1000

330

670

220

4

540

1590

590

1000

308

4

700

15

Транспорт грунта, I‑ХIIБ

1500

-

1500

462

-

-

1980

-

1980

600

-

-

16

2

Бетонные и железобетонные конструкции:



























I; II; V‑VIII; IX‑ХIIА

3500

560

390

140

2550

945

3800

610

420

152

2770

1033

17

IIА; ХIIБ

4700

-

-

-

-

-

5100

-

-

-

-

-

18

III; IV

3700

-

-

-

-

-

4100

-

-

-

-

-

19

VIIIА

3900

-

-

-

-

-

4300

-

-

-

-

-

20

3

Полы:



























I‑VIII; IX; X

88

20

2

1

66

41

88

20

2

1

66

41

21

VIIIA; XI‑ХIIБ

132

-

-

-

-

-

132

-

-

-

-

-

22

4

Изоляционные и отделочные работы:



























I‑VIII; IX; XI‑ХIIБ

310

160

16

5

134

265

910

580

62

20

270

930

23

VIIIA

350

-

-

-

-

-

1020

-

-

-

-

-

24

X

330

-

-

-

-

-

950

-

-

-

-

-

25

5

Металлоконструкции:



























I‑IX; XI‑ХIIБ

340

40

20

7

280

130

340

40

20

7

280

130

26

X

370

-

-

-

-

-

370

-

-

-

-

-

27

6

Прочие работы, I‑ХIIБ

170

25

20

6

125

44

370

45

40

14

285

82

28

Глубина подводящего коллектора 5,5 м

Таблица 15.3

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Опускной способ работ, грунт мокрый

№ позиции

с водоотливом

без водоотлива (из-под воды)

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15



Подземная часть



























1

Общестроительные работы



























Земляные работы, I-ХПБ

2300

400

1700

516

210

680

1700

280

1200

368

220

460

29

Транспорт грунта, I‑ХIIБ

480

-

480

150

-

-

540

-

540

162

-

-

30

2

Бетонные и железобетонные конструкции:



























I; II; V‑VIII; IX‑ХIIА

4850

780

530

194

3540

1310

5900

940

660

236

4300

1600

31

IIА; ХIIБ

6500

-

-

-

-

-

7900

-

-

-

-

-

32

III; IV

5200

-

-

-

-

-

6300

-

-

-

-

-

33

VIIIA

5400

-

-

-

-

-

6600

-

-

-

-

-

34

3

Полы:



























I‑VIII; IX; X

88

20

2

1

66

41

88

20

2

1

66

41

35

VIIIA; XI‑ХIIБ

132

-

-

-

-

-

132

-

-

-

-

-

36

4

Изоляционные и отделочные работы:



























I‑VIII; IX; XI‑ХIIБ

1070

540

55

18

475

1030

1300

700

70

23

530

1300

37

VIIIA

1210

-

-

-

-

-

1500

-

-

-

-

-

38

X

1140

-

-

-

-

-

1380

-

-

-

-

-

39

5

Металлоконструкции:



























I‑IX; XI‑ХIIБ

340

40

20

7

280

130

340

40

20

7

280

130

40

X

370

-

-

-

-

-

370

-

-

-

-

-

41

6

Прочие работы, I‑ХIIБ

480

60

50

16

370

124

480

60

50

16

370

124

42

Глубина подводящего коллектора 5,5 м

Таблица 15.4

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Опускной способ работ в тиксотропной рубашке, грунт мокрый

№ позиции

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9



Подземная часть

















Общестроительные работы















1

Земляные работы, I‑ХIIБ

3200

620

2100

636

490

980

43

Транспорт грунта, I‑ХIIБ

460

-

460

136

-

-

44

2

Бетонные и железобетонные конструкции:















I; II; V‑VIII; IX‑ХIIА

3500

560

390

140

2550

945

45

IIА; ХIIБ

4700

-

-

-

-

-

46

III; IV

3750

-

-

-

-

-

47

VIIIA

3920

-

-

-

-

-

48

3

Полы:















I‑VIII; IX; X

88

20

2

1

66

41

49

VIIIA; XI‑ХIIБ

132

-

-

-

-

-

50

4

Изоляционные и отделочные работы:















I‑VIII; IX‑ХIIБ

940

590

70

23

280

970

51

VIIIA

1050

-

-

-

-

-

52

X

980

-

-

-

-

-

53

5

Металлоконструкции:















I‑IX; XI‑ХIIБ

340

40

20

7

280

1310

54

X

370

-

-

-

-

-

55

6

Прочие работы, I‑ХIIБ

370

45

40

14

285

82

56

Глубина подводящего коллектора 7 м

Таблица 15.5

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Открытый способ работ, грунт сухой

Опускной способ работ, грунт сухой

№ позиции

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15



Подземная часть





























Общестроительные работы.



























1

Земляные работы, IХIIБ

3590

980

2600

780

10

1100

1910

300

1400

425

210

570

57

Транспорт грунта, I‑ХIIБ

2400

-

2400

720

-

-

530

-

530

159

-

-

58

2

Бетонные и железобетонные конструкции:



























I; II; V‑VIII; IX‑ХIIА

4160

670

460

166

3030

1120

5800

930

640

232

4230

1570

59

IIА; ХIIБ

5570

-

-

-

-

-

7800

-

-

-

-

-

60

III; IV

4450

-

-

-

-

-

6200

-

-

-

-

-

61

VIIIA

4660

-

-

-

-

-

6500

-

-

-

-

-

62

3

Полы:



























I‑VIII; IX‑X

88

20

22

1

66

41

88

20

2

1

66

41

63

VIIIA; ХI‑ХIIБ

132

-

-

-

-

-

132

-

-

-

-

-

64

4

Изоляционные и отделочные работы:



























I‑VIII; IX;

330

155

15

5

160

360

1340

710

90

30

540

1330

65

XI‑ХIIБ



























VIIIA

380

-

-

-

-

-

1530

-

-

-

-

-

66

X

355

-

-

-

-

-

1410

-

-

-

-

-

67

5

Металлоконструкции:



























IIX; XI‑ХIIБ

360

45

25

8

290

136

360

45

25

8

290

136

68

X

390

-

-

-

-

-

390

-

-

-

-

-

69

6

Прочие работы, I‑ХIIБ

170

25

20

6

125

44

224

30

24

8

170

66

70

Глубина подводящего коллектора 7 м

Таблица 15.6

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Опускной способ работ, грунт мокрый

№ позиции

с водоотливом

без водоотлива (из-под воды)

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15



Подземная часть





























Общестроительные работы



























1

Земляные работы, I‑ХIIБ

2780

450

2100

640

230

620

2200

320

1630

490

250

510

71

Транспорт грунта, I‑ХIIБ

560

-

560

168

-

-

620

-

620

190

-

-

72

2

Бетонные и железобетонные конструкции:



























I; II; V‑VIII; IX‑ХIIА

6300

1000

690

252

4610

1700

7800

1250

850

312

5700

2100

73

IIА; ХIIБ

8400

-

-

-

-

-

10500

-

-

-

-

-

74

III; IV

6700

-

-

-

-

-

8300

-

-

-

-

-

75

VIIIA

7100

-

-

-

-

-

8700

-

-

-

-

-

76

3

Полы:



























I‑VIII; IX; X

88

20

2

1

66

41

88

20

2

1

66

41

77

VIIIA; XI‑ХIIБ

132

-

-

-

-

-

132

-

-

-

-

-

78

4

Изоляционные и отделочные работы:



























I‑VIII; IX; XI‑XIIБ

1400

730

100

34

570

1360

1500

780

120

40

600

1420

79

VIIIA

1600

-

-

-

-

-

1700

-

-

-

-

-

80

X

1500

-

-

-

-

-

1620

-

-

-

-

-

81

5

Металлоконструкции:



























I‑IX; XI‑ХIIБ

360

45

25

8

290

136

360

45

25

8

290

136

82

X

390

-

-

-

-

-

390

-

-

-

-

-

83

6

Прочие работы, I‑ХIIБ

480-

60

50

16

370

124

480

60

50

16

370

124

84

Глубина подводящего коллектора 7 м

Таблица 15.7

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Опускной способ работ в тиксотропной рубашке

№ позиции

Грунт сухой

Грунт мокрый

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15



Подземная часть





























Общестроительные работы



























1

Земляные работы, I‑ХIIБ

3700

660

2600

790

440

840

4200

740

2900

880

560

1200

85



Транспорт грунта, I‑ХIIБ

480

-

480

152

-

-

480

-

480

152

-

-

86

2

Бетонные и железобетонные конструкции:





























I; II; V‑VIII; IX‑ХIIА

4420

710

490

176

3220

1190

4540

740

500

181

3300

1225

87



IIА; ХIIБ

5920

-

-

-

-

-

6100

-

-

-

-

-

88



III; IV

4730

-

-

-

-

-

4860

-

-

-

-

-

89

1

VIIIA

4950

-

-

-

-

-

5100

-

-

-

-

-

90

3

Полы:





























I‑VIII; IX; X

88

20

2

1

66

44

88

20

2

1

66

41

91



VIIIA; XI‑ХIIБ

132

-

-

-

-

-

132

-

-

-

-

-

92

4

Изоляционные и отделочные работы:





























I‑VIII; IX; XI‑ХIIБ

1140

570

60

20

510

1070

1140

570

60

20

510

1070

93



VIIIA

1300

-

-

-

-

-

1300

-

-

-

-

-

94



X

1230

-

-

-

-

-

1230

-

-

-

-

-

95

5

Металлоконструкции:





























I‑IX; XI‑ХIIБ

360

45

25

8

290

136

360

45

25

8

290

136

96



X

390

-

-

-

-

-

390

-

-

-

-

-

97

6

Прочие работы, I‑ХIIБ

170

25

20

6

125

44

1

25

20

6

125

44

98

Глубина подводящего коллектора 4; 5,5 и 7 м

Измеритель - одно сооружение

Таблица 16

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

№ позиции

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих обслуживающих машины

1

2

3

4

5

6

7

8

9



Надземная часть

















Общестроительные работы















7

Стены и перегородки:















I-VIII; IX‑ХIIБ

402

195

46

15

161

348

1

VIIIА

320

-

-

-

-

-

2

8

Покрытие:















IVIII; IX‑ХIIБ

270

22

27

9

221

35

3

VIIIA

280

-

-

-

-

-

4

9

Кровля:















I; II; IIIVIII; XI‑ХIIА

230

60

9

2

161

110

5

IIА; IX

246

-

-

-

-

-

6

VIIIA; X

265

-

-

-

-

-

7

ХIIБ

253

-

-

-

-

-

8

10

Полы:















IV; VII; VIII; IXX; XII; ХIIБ

62

16

3



43

26

9

VI; VIIIA; XIIA

71

-

-

-

-

-

10.

XI

86

-

-

-

-

-

11

11

Проемы:















IVIII; IX‑ХIIБ

384

138

8

3

238

238

12

VIIIA

396

-

-

-

-

-

13

12

Металлоконструкции:















IIX; XI‑ХIIБ

190

19

26

8

145

21

14

X

210

-

-

-

-

-

15

13

Отделочные работы:















I; II; III‑VIII; IX; XI‑ХIIА

482

231

19

9

232

395

16

IIА; X; ХIIБ

492

-

-

-

-

-

17

VIIIA

530

-

-

-

-

-

18

14

Прочие работы, I‑ХIIБ

25

15

5

1

5

27

19

15

Особостроительные работы:















I; II; VVIII; XIXIIА

150

28

5

1

117

57

20

IIА

180

-

-

-

-

-

21

VIIIA; ХIIБ

146

-

-

-

-

-

22

III; IV; IXX

157

-

-

-

-

-

23

Санитарно-технические работы















16

Отопление, I‑ХIIБ

800

82

20

7

700

74

24

17

Вентиляция, I‑ХIIБ

1680

185

52

16

1440

119

25

18

Водопровод, I‑ХIIБ

180

20

6

2

154

37

26

19

Канализация, I‑ХIIБ

190

18

6

2

166

40

27

20

Горячее водоснабжение, I‑ХIIБ

300

35

10

3

255

82

28

Б. ПОКАЗАТЕЛИ РАСХОДА МЕСТНЫХ СТРОИТЕЛЬНЫХ МАТЕРИАЛОВ И КОНСТРУКЦИИ

Измеритель - одно сооружение

Таблица 17

№ раздела

№ позиции по Прейскуранту № 06-08

Конструктивные части сооружения и виды работ, материалы и конструкции

Единица измерения

Глубина подводящего коллектора, м, и способ производства работ

№ позиции

4

5,5

7

5,5

7

открытый

опускной

грунт сухой

грунт мокрый с водоотливом

грунт сухой

грунт мокрый с водоотливом

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

В тиксотропной рубашке

с водоотливом

без водоотлива (из-под воды)

в тиксотропной рубашке

с водоотливом

без водоотлива (из-под воды)

грунт сухой

грунт мокрый

а

б

в

г

д

е

ж

з

и

к

л

м

н





Подземная часть































1



Земляные работы































-

Раствор глиняный

м3

-

-

-

-

-

-

-

13,3

-

-

-

17,2

17,2

1

-

Раствор цементно-песчаный

»

-

-

-

-

-

-

-

13,3

-

-

-

17,2

17,2

2

-

Щебень из естественного камня для строительных работ

»

-

102,4

-

140,3

-

-

-

-

-

-

-

-

-

3

2



Бетонные и железобетонные конструкции







7.214

Балки фундаментные трапецеидального сечения массой до 5 т из бетона марки М 200

»

1,43

4

7.116

Лотки открытые длиной от 2,5 до 6 м из бетона марки М200

м3

0,2

5

7.124

Кольца высотой 0,89 м массой до 5 т, диаметром условного прохода 1000 мм

»

10,8

10,8

14

14

16,9

5

6

7.113

Плиты покрытий и днищ круглые плоские (с отверстиями и без отверстий) массой до 5 т из бетона марки М 300

»

1,08

1,08

1,08

1,08

1,08

0,72

7

-

Бетон тяжелый с осадкой конуса от 3 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М 200, при Мрз100 и водонепроницаемости 0,4 МПа (4 кгс/см2)

м3

49

52

58

61

76

143

168

69

137

191

251

81

81

8

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М150

»

12

13

12

13

12

11

40

11

12

12

55

12

12

9

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М100

»

0,3

0,3

0,3

0,3

0,3

4,6

4,5

4,6

0,3

4,6

4,6

0,3

4,6

10

-

Раствор строительный кладочный тяжелый цементный марки М100

»

-

0,6

-

0,6

-

1,6

1,7

1,1

0,6

1,6

1,6

0,6

1,6

11



-

Песок для строительных работ

»

7,6

7,6

9,5

9,5

12,4









3







12



-

Щебень из естественного камня для строительных работ

»

-

3,5

-

3,5

-

5,1

5,3

5,1

3,7

5,2

5,2

3,4

5,2

13

4



Полы







-

Раствор строительный кладочный тяжелый цементный марки М100

»

0,7

14

5



Изоляционные и отделочные работы

































-

Раствор строительной отделочный тяжелый цементный 1:3

м3

1

1,7

1,2

2,2

1,4

4,4

4,6

4,7

4,7

4,9

5,1

4,8

4,8

15



-

Песок для строительных работ

»

1,5

9

1,5

10,9

1,5

13,5

15,2

11,6

14,8

16,1

18,7

13,7

13,7

16

6



Прочие работы









-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М 200

»

0,09

17

Измеритель - одно сооружение

Таблица 18

№ раздела

№ позиции по Прейскуранту № 06-08

Конструктивные части сооружения и виды работ, материалы и конструкции

Единица измерения

Независимо от способа производства работ и глубины подводящего коллектора

№ позиции





Надземная часть











Общестроительные работы







7



Стены и перегородки







7.6

Перемычки прямоугольные и с четвертями трапецеидальные объемом до 0,5 м3, массой до 5 т, длиной до 3 м из бетона марки М200

м3

0,61

1

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200

»

0,2,1

2

-

Раствор строительный кладочный тяжелый цементно-известковый марки М25

»

11,8

3

-

Кирпич керамический одинарный размером 260×120×65 марки 100

1000 шт.

19,79

4

8



Покрытие







1.565

Плиты перекрытий плоские

шт.

1

5

1.324

Плиты покрытия ребристые пролетом до 6 м из тяжелого бетона марки М200

  м3

м2

  4,03

50

6

1.359

Стаканы для крепления дефлекторов и зонтов объемом более 0,1 м3

м3

0,42

7

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200

»

0,6

8

9



Кровля







-

Плиты из ячеистых бетонов марки М 25 плотностью 600 кг/м3

»

5,8

9

-

Раствор строительный тяжелый цементный марки М75

м3

1,12

10

10



Полы







-

Плиты из ячеистых бетонов марки М25 плотностью 600 кг/м3

»

0,,5

11

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М100

»

2,14

12

-

Раствор строительный кладочный тяжелый цементный марки М200

»

0,8

13

-

Щебень из естественного камня для строительных работ

»

9,7

14

13



Отделочные работы







-

Раствор строительный отделочный тяжелый цементно-известковый 1:1:6

»

  5,7

(5,5)

15

14



Прочие работы







-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М300

»

0,7

16

-

Смесь асфальтобетонная плотная мелкозернистая

т

1,5

17

-

Щебень из естественного камня для строительных работ

м3

3,5

18

-

Шлак

»

8,5

19

15



Особостроительные работы







-

Плиты из ячеистых бетонов марки М25 плотностью 600 кг/м3

»

0,44

20

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М100

»

0,6

21



-

Раствор строительный отделочный тяжелый известковый 1:2,5

м3

0,4

22



-

Раствор строительный кладочный тяжелый цементный марки М50

»

0,56

23



-

Кирпич керамический одинарный размером 250×120×65 марки 100

1000 шт.

0,9

24

§3-2. Монтажные работы. По типовому проекту 902-1-48

Измеритель - одно сооружение

Таблица 19

№ раздала

Наименование разделов

Затраты на монтаж при районном коэффициенте к заработной плате, равном 1, руб.

В том числе нормативная условно-чистая продукция

Затраты на материалы, не учтенные ценником, руб.

№ позиции

в составе норм накладных расходов

основная заработная плата

эксплуатация машин

территориальные районы

сумма

в том числе заработная плата

а

б

в.

г

д

е

1

Технологическое оборудование.

630

104

235

  67

30

-

-

1

2

Технологические трубопроводы при глубине коллектора 4 м

260

57

127

  13

6

I‑IX; XI‑ХIIБ

975

2

X

1070

3

Добавлять при глубине коллектора, м:















5,5

2



1

  3

1

I‑ХIIБ

12

4

7

6

1

2

  3

1

I‑ХIIБ

25

5

3

Металлоконструкции

21

7

17

  4

1

IIX; XI‑ХIIБ

130

6

X

150

7

4

Электросиловое оборудование

792

122

277

  27

9

I‑IX; XI‑ХIIБ

400

8

X

430

9

5

Контрольно-измерительные приборы

131

23

52

  6

2

I‑IX; XI‑ХIIБ

120

10

X

130

11

6

Электроосвещение

202

28

58

  38

14

IIX; XI‑ХIIБ

130

12

X

140

13

§4. КАНАЛИЗАЦИОННЫЕ НАСОСНЫЕ СТАНЦИИ ПРОИЗВОДИТЕЛЬНОСТЬЮ 6-173 м3/ч, НАПОРОМ 6-65 м ПРИ ГЛУБИНЕ ЗАЛОЖЕНИЯ ПОДВОДЯЩЕГО КОЛЛЕКТОРА 4; 5,5 и 7 м

По типовому проекту 902-1-46 (упрощенный вариант)

Отличается от основного варианта размерами бытовых помещений надземной части из-за отсутствия душевой.

ОСНОВНЫЕ ПОКАЗАТЕЛИ

Подземная часть - без изменения по основному варианту.

Надземная часть - прямоугольная, размером в плане 4,5×5 м (в; осях), высота (до потолка) 3,3 м.

БАЗИСНЫЕ СТОИМОСТИ, РУБ.

Наименование затрат

Глубина подводящего коллектора, м, и способ производства работ

4

5,5

7

5,5

7

открытый

опускной

грунт сухой

грунт мокрый с водоотливом

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

в тиксотропной рубашке

с водоотливом

без водоотлива (из-под воды)

в тиксотропной рубашке

с водоотливом

без водоотлива (из-под воды)

грунт сухой

грунт мокрый

а

б

в

г

д

е

ж

3

и

к

л

м

н

Строительные работы для типовых проектов 902-1-46 (основной вариант) и 902-1-48

16100

20900

17900

22000

22800

23100

25300

20700

23500

26900

31000

22600

23300

Для типового проекта 902-1-46 с насосами ФГ 57,5/9,5 производительностью 57,5 м3/ч, напором 9,5 м:



монтажные работы

4600

оборудование

8300

Для типового проекта 902-1-48 с насосами ФГС 81/31 производительностью 81 м3/ч, напором 31 м:



монтажные работы

3800

оборудование

4300

§4-1. Строительные работы

А. ПОСТОЯННЫЕ ЗАТРАТЫ, РУБ.

Измеритель - одно сооружение

Таблица 20

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

При глубине подводящего коллектора 4; 5,5 и 7 м

№ позиции

Прямые затраты по I территориальному району, руб.

В том числе

материальные ресурсы

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9



Надземная часть

















Общестроительные работы















7

Стены и перегородки:















I‑VIII; IX‑ХIIБ

220

138

33

11

50

245

1

VIIIA

230

-

-

-

-

-

2

8

Покрытие:















IVIII; IX‑ХIIБ

160

16

19

6

125

28

3

VIIIA

196

-

-

-

-

-

4

9

Кровля:















I; II; IIIVIII; XIХIIА

165

43

7

2

115

80

5

IIА; IX; ХIIБ

180

-

-

-

-

-

6

VIIIA; X

190

-

-

-

-

-

7

10

Полы:















I‑V; VII; VIII; IX‑X; XII; ХIIБ

48

14

3

-

31

24

8

VI; VIIIA; ХIIА

55

-

-

-

-

-

9

XI

66

-

-

-

-

-

10

11

Проемы:















IVIII; IX‑ХIIБ

340

122

7

2

211

198

11

VIIIA

351

-

-

-

-

-

12

12

Металлоконструкции:















IIX; ХI‑ХIIБ

153

15

31

10

107

19

13

X

168

-

-

-

-

-

14

13

Отделочные работы:















I; II; III‑VIII; IX; XI‑ХIIА

270

132

11

5

127

222

15

IIА; X; ХIIБ

278

-

-

-

-

-

16

VIIIA

297











17

14

Прочие работы, I‑ХIIБ

25

15

5

1

5

27

18

15

Особостроительные работы, I‑ХIIБ

16

4

-

-

12

7

19



Санитарно-технические работы















16

Отопление, I‑ХIIБ

760 I

80

20

7

660

72

20

17

Вентиляция, I‑ХIIБ

600

180

50

16

1370

111

21

18

Водопровод, I‑ХIIБ

170

18

5

1

147

34

22

19

Канализация, I‑ХIIБ

170

14

4

1

152

31

23

20

Горячее водоснабжение, I‑ХIIБ

140

17

4

1

119

32

24

Б. ПОКАЗАТЕЛИ РАСХОДА МЕСТНЫХ СТРОИТЕЛЬНЫХ МАТЕРИАЛОВ И КОНСТРУКЦИИ

Измеритель - одно сооружение

Таблица 21

№ раздела

№ позиции по Прейскуранту № 06-08

Конструктивные части сооружения -и виды работ, материалы и конструкции

Единица измерения

Независимо от способа производства работ и глубины подводящего коллектора

№ позиции





Надземная часть











Общестроительные работы







7



Стены и перегородки







7.6

Перемычки прямоугольные и с четвертями трапецеидальные объемом до 0,5 м3, массой до 5 т, длиной до 3 м из бетона марки М200

м3

0,6

1

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200

»

0,2

2

-

Раствор строительный кладочный тяжелый цементно-известковый марки М25



7,6

3

-

Кирпич керамический одинарный размером 250×120×65 марки 100

1000 шт.

12,6

4

8



Покрытие







1.324

Плиты покрытия ребристые пролетом до 6 м из тяжелого бетона марки М200

м3

2,4

5

1.359

Стаканы для крепления дефлекторов и зонтов объемом более 0,1 м3

»

0,3

6

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200

»

0,3

7

9



Кровля







-

Плиты из ячеистых бетонов марки М25 плотностью 600 кг/м3

»

3,3

8

-

Раствор строительный кладочный тяжелый цементный марки М75

м3

0,6

9

10



Полы







-

Плиты из ячеистых бетонов марки М25 плотностью 600 кг/м3

»

0,1

10

-

Раствор строительный кладочный тяжелый цементный марки М 200

»

0,5

11

13



Отделочные работы







-

Раствор строительный отделочный тяжелый цементно-изестковый 1:1:6

»

4,3

12

14



Прочие работы







-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М300

»

1,22

13

-

Смесь асфальтобетонная плотная мелкозернистая

т

1,4

14

-

Песок для строительных работ

м3

1

15

-

Шлак

»

8,5

16

-

Щебень из естественного камня для строительных работ

»

2,4

17

15



Особостроительные работы







-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М100

»

0,1

18

-

Кирпич керамический одинарный размером 250×120×65 марки 100

1000 шт.

0,14

19

§4-2. Монтажные работы.

По типовому проекту 902-1-46 (основной и упрощенный варианты)

Измеритель - одно сооружение

Таблица 22

№ раздела

Наименование раздела

Затраты на монтаж при. районном коэффициенте к заработной плате, руб.

В том числе нормативная условно-чистая продукция

Затраты на материалы, не учтенные цен никои, руб.

№ позиции

в составе норм наклад-

основная заработная плата

эксплуатация машин

в том числе заработная плата

территориальные районы

сумма

а

б

в

г

д

е

1

Технологическое оборудование с насосами ФГ 57,5/9,5

795

146

328

  105

62

-

-

1

2

Технологические трубопроводы при глубине подводящего коллектора 4 м

187

44

92

  7

2

I‑IX; XI‑ХИБ

1160

2

X

1270

3

Добавлять при глубине коллектора, м:















5,5

1

-

1

  3

1

I‑ХIIБ

8

4

7

3

-

1

  3

1

I‑ХIIБ

14-

5

При замене насосов исключать:















для насосов ФГ 51/58, ФГ 51/58а, ФГ 51/586

2



1

  3

1

I‑ХIIБ

10

6

для насосов ФГ 25,5/14,5, ФГ 25,5/14,5а, ФГ 25,5/14,56

35

7

16

  3

1

I‑ХIIБ

74

7

для насосов ФГ 29/40, ФГ 29/40а, ФГ 29/406

18

4

9

  4

1

I‑ХIIБ

65

8

для насосов ФГ 14,5,/10, ФГ 14,5/10а, ФГ 14,5/106

54

12

28

  3

1

I‑ХIIБ

190

9

Для насосов ФГ 16/27, ФГ 16/27а, ФГ 16/276

33

12

28

  7

2

I‑ХIIБ

68

10

3

Металлоконструкции

21

7

17

  4

1

I‑ХIIБ

140

11

4

Электросиловое оборудование

1166

184

417

  36

11

I‑IX; XI‑ХIIБ

600

12

X

640

13

5

Электроосвещение

187

12

26

  38

15

IIX; XI‑ХIIБ

110

14

X

120

15

6

КИП и автоматика

178

36

81

  6

1

I‑IX; XI‑ХIIБ

25

16

X

28

17

7

Электроотопление (упрощенный вариант)

290

50

112

  32

10

I‑IX; XI‑ХIIБ

127

18

X

136

19

§4-3.1. Затраты на приобретение основного технологического и электротехнического оборудования, руб.

По типовому проекту 902-1-46 (основной и упрощенный варианты)

Измеритель - одно сооружение

Таблица 23

№ раздела

Прейскуранта и позиции

Наименование и характеристика оборудования

Стоимость и количество

№ позиции

1



Технологическое оборудование

7200

-



В том числе основное оборудование:





23-01, п. 06-032

насос центробежный ФГ 57,5/9,5 (ЗФ-12) производительностью 57,5 м3/ч, напор 9,5 м, с электродвигателем 4A-100L-4

  160

3

1

23-01, п. 2-003

насос центробежный погружной 1ЭЦВ6-4-130 производительностью 4 м3/ч, напор 45 м, с электродвигателем

  205

2

2

23-01, п. 06-060

электронасос центробежный погружной обливной ГНОМ-10-10 производительностью 10 м3/ч, напор 10 м, с электродвигателем АОЛ2-12-2В

  73

2

3

24-10-01, п. 18

решетка-дробилка РД-200с электродвигателем АО-31-4

  1045

5

4

19-06, п. 16-002

таль ручная грузоподъемностью 1 т

  41

2

5

23-07, п. .1-1055

задвижка чугунная параллельная с выдвижным шпинделем диаметром 400 мм марки 30ч906бр с электроприводом

  388

1

6

23-07, п. 1-1054

то же, диаметром 300 мм

  280

1

7



При замене насосов состав и затраты на оборудование корректируются

При производительности насоса 51 м3./ч с электродвигателем АОЛ-71-2 исключается:





23-01, п. 06-032

насос центробежный ФГ57,5/9,5 (ЗФ-12) производительностью 5/,5 м3/ч, напор 9,5 м, с электродвигателем 4A-100L-4

  160

3

8

23-01, п. 02-003

насос центробежный погружной 1ЭЦВ6-4-130 производительностью 4 м3/ч, напор 130 м, с электродвигателем

  205

2

9



Добавляется:





23-01, п. 06-031

насос центробежный ФГ51/58 (2.5Ф-6) производительностью 51 м3/ч, напор 58 м, с электродвигателем А02-71-2

  305

3

10

23-01, п. 02-004

насос центробежный погружной 1ЭЦВ6-4-190 производительностью 4 м3/ч с электродвигателем

  255

2

11



При производительности насоса 45 м3/ч с электродвигателем А02-62-2 исключается:





23-07, п. 06-032

насос центробежный ФГ57,5/9,5 м3/ч, напор 9,5 м, с электродвигателем 4А-10OL-4

  160

3

12

24-10-01, п. 18

решетка-дробилка РД-200 с электродвигателем АО-31-4

  1045

1

13



Добавляется:





23-01, п. 06-031

насос центробежный ФГ 51/518 (2,5Ф-6) производительностью 45 м3/ч, напор 49 м, с электродвигателем А02-72-2

  327

3

14



При производительности насоса 16 м3/ч с электродвигателем АОЛ-32-2 исключается:





23-01, п. 06-032

насос центробежный ФГ57Ж5 (ЗФ-12) производительностью 57,5 м3/ч, напор 9,5 м, с электродвигателем 4A-100L-4

  160

3

15

решетка-дробилка РД-200 с электродвигателем АО-31-4

  1045

1

16



Добавляется:





23-01, п. 06-028

насос центробежный ФГ 16/ 27 (1.5Ф-6) производительностью 16 м3|/ч, напор 27 м, с электродвигателем А02-32-2

  133

3

17

2



Технологические трубопроводы

60

-

23-07, п. 1-0396

вентили фланцевые диаметром 25 мм марки 15кч888р СВМ с электромагнитным приводом

  20

3

18

4



Электросиловое оборудование

600

-



В том числе основное оборудование:





15-04, п. 18-119

пост управления кнопочный ПКУ 15-19331-40УЗ

  10,4

1

19

15-04, п. 04-047

пускатель магнитный ПАЕ-422

  24

3

20

15-17, пп. 1-278, 1-282, 1-284, 1-287, 1-288

пункт распределительный ПРч9332-ЗЭ9

  440

1

21

6

15-04, пп. 01-101, 01-104

Контрольно-измерительные приборы

200 (основной вариант), 360 (упрощенный вариант)

-



В том числе основное оборудование:





15-04, п. 15-315

реле искробезопасного контроля сопротивления УКС-1,2 с двумя датчиками Ду (упрощенный вариант)

  43

5

22

15-04. п. 15-314

то же, с одним датчиком УКС-1,1

  40

1

23

17-04, п. 1-0040

терморегулирующее устройство ТУДЭ-1

  20,6

1

24

17-04, п. 1-0040

то же, ТУДЭ-4

  20,6

1

25

17-04, п. 5-0509

датчик поплавковый ДПЭ-1

  28

1

26

7



Электроотопление (упрощенный вариант)

270

-



В том числе основное оборудование:





15-14, п. 04-031

электрокалориферная установка СФОЦ-25/0,5И1

  200

1

27

Примечание. Над чертой - стоимость единицы оборудования, под чертой - количество единиц оборудования (шт.).

§4-3.2. Затраты на приобретение основного технологического и электротехнического оборудования, руб.

По типовому проекту 902-1-48

Измеритель - одно сооружение

Таблица 24

№ раздела

№ Прейскуранта и позиции

Наименование и характеристика оборудования

Стоимость и количество

№ позиции

1



Технологическое оборудование

2600

-



В том числе основное оборудование:





23-01, п. 06-036

насос ФГС-81/31 производительностью 81 м3/ч, напором 31 м, с электродвигателем А02-71-4

  365

3

1

23-01, п. 02-003

насос скважинный 1ЭЦВ6-4-130 производительностью 4 м3/ч, напором 45 м, с электродвигателем

  205

2

2

23-01, п. 06-060

электронасос центробежный погружной отливной типа ГНОМ-10-10 производительностью 10 м3/'ч, напором 10 м, с электродвигателем АОЛ2-12-2В

  73

2

3

19-06, п. 16-037

таль электрическая ТЭ1-521 грузоподъемностью 1 т

  360

1

4

2,3-07, п. 1-1056

задвижки чугунные фланцевые диаметром 400 мм марки 30ч906бр с электроприводом

  388

1

5

2



Технологические трубопроводы

60

-

23-07, п. 1-0400

вентиль фланцевый запорный мембранный диаметром 26 мм марки 15кч888рСВМ с электромагнитным приводом

  20

3

6

4



Электросиловое оборудование

1540





В том числе основное оборудование:





-

шкаф управления и сигнализации ЩСУ

  1530

1

7

15-04, п. 06-424

универсальный переключатель УП 5406-50

  12,7

2

8

5



Контрольно-измерительные приборы

100

-



В том числе основное оборудование:





17-04, п. 5-0509

датчик поплавковый электрический ДПЭ-1

  28

1

9

17-04, п. 1-0040

устройство терморегулиру-ющееТУДЭ-1

  20,6

1

10

17-04, п. 1-0040

то же, ТУДЭ-4

  20,6

1

11

Примечание. Над чертой - стоимость единицы оборудования, под чертой - количество единиц оборудования (шт.).

РАЗДЕЛ 2.
РАДИАЛЬНЫЕ ОТСТОЙНИКИ ПЕРВИЧНЫЕ И ВТОРИЧНЫЕ

ТЕХНИЧЕСКАЯ ЧАСТЬ

1. Нормами предусмотрено строительство сооружений в сухом грунте II группы и заглубление в земле на 1,15 м. При заглублении, отличающемся от учтенного основными нормами, или другой группе грунта к показателям постоянных затрат по разделу «Земляные работы» (без учета затрат на транспорт грунта) следует применять коэффициенты по табл. 25.

Таблица 25

Группа грунта

Глубина заложения отстойников, м

‑0,15

‑0,65

‑1,15

‑1,65

‑2,15

‑2,65

‑3,10

I

0,73

0,8

0,94

1,07

1,29

1,42

1,65

II

0,74

0,84

1

1,19

1,37

1,57

1,8

III

0,8

0,9

1,1

1,22

1,46

1,65

1,9

2. При строительстве сооружений в мокрых грунтах различных групп к затратам по разделу «Земляные работы» (без учета затрат на транспорт грунта) следует применять коэффициенты по табл. 26.

Таблица 26

Группа грунта

Глубина заложения отстойников, м

‑0,15

‑0,65

‑1,15

‑1,65

‑2,15

‑2,65

‑3,10

I

0,91

1,03

1,17

1,38

1,66

1,83

2,1

II

0,95

1,08

1,25

1,48

1,71

1,85

2,15

III

1,03

1,13

1,35

1,6

1,8

2,05

2,3

3. Коэффициентами табл. 25, 26 учтены затраты на подвозку недостающего грунта из карьеров на расстояние 3 км для обвалования.

§5. ОТСТОЙНИКИ РАДИАЛЬНЫЕ ПЕРВИЧНЫЕ ДИАМЕТРОМ 18, 24, 30, 40 м (РИС. 4)

Узел сооружений состоит из четырех отстойников, одной насосной станции, одной распределительной чаши, двух камер ОП-1 и ОП-2, двух жиросборников и наружных трубопроводов в пределах узла сооружений (типовые проекты 902-2-83/76, 902-2-84/75, 902-2-85/75, 902-2-86/75).

Техническая характеристика конструктивных частей отстойников и видов работ

Днище

-

монолитное железобетонное с обетонированием трубопроводов.

Стены

-

сборные железобетонные панели.

Изоляционные работы

-

торкретирование монолитных участков стен.

Ограждение Распределительная камера

-

металлическое монолитная железобетонная.

Жиросборники

-

монолитные железобетонные.

Наружные трубопроводы (между отстойниками и камерами)

-

стальные и железобетонные.

БАЗИСНЫЕ СТОИМОСТИ УЗЛА СООРУЖЕНИИ (БЕЗ НАСОСНОЙ СТАНЦИИ), РУБ.

Наименование затрат

Типовой проект

902-2-83/76

902-2-84/75

902-2-85/75

902-2-86/75

Диаметр отстойника, м

18

24

30

40

Строительные работы

72300

102000

149000

247000

Монтажные работы

12100

13400

16200

19900

Оборудование

21600

27100

33400

41600

§5-1. Строительные работы

А. ПОСТОЯННЫЕ ЗАТРАТЫ, РУБ.

Измеритель - узел сооружений из четырех отстойников

Таблица 27.1

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Диаметр отстойника, м

№ позиции

18

24

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

1

Земляные работы, I‑ХIIБ

3970

1270

2660

1000

40

2640

5140

1650

3440

1280

50

3420

1

Транспорт грунта, I‑ХIIБ

5630

-

5630

1740

-

2040

7200

-

7200

2230

-

2620

2

2

Железобетонные и бетонные конструкции отстойников:



























I; V; VI

20200

3430

1270

404

15500

5040

27800

4730

1750

560

21300

6060

3

II; VII; VIII; IX; XI; XII

20900

-

-

-

-

-

28700

-

-

-

-

-

4

IIА; XIIБ

24600

-

-

-

-

-

33900

-

-

-

-

-

5

III; IV; VIIIA

21500

-

-

-

-

-

29600

-

-

-

-

-

6

X; XIIА

21200

-

-

-

-

-

29100

-

-

-

-

-

7

3

Металлоконструкции:



























I‑IX; XI‑ХIIБ

1750

170

105

28

1480

262

2160

205

130

35

1825

324

8

X

1960

-

-

-

-

-

2390

-

-

-

-

-

9

4

Изоляционные работы:



























I‑VIII; IX‑ХIIБ

2500

1540

700

230

260

2570

3100

1910

870

310

320

3220

10

VIIIA

2750

-

-

-

-

-

3400

-

-

-

-

-

11

5

Прочие работы:



























I‑VIII; IX‑ХIIБ

2000

790

40

13

1170

540

2300

830

46

14

1420

620

12

VIIIA

2140

-

-

-

-

-

2460

-

-

-

-

-

13

6

Наружные трубопроводы:



























I; III‑VIII; XI‑ХIIА; ХIIБ

5340

320

380

107

4640

480

7300

480

520

150

6300

600

14

II; IIА; VIIIA; IX; X

5450

-

-

-

-

-

7500

-

-

-

-

-

15

7

Распределительная чаша:



























I; II; III; IVVIII; IXXI

1510

410

80

30

1020

272

1980

535

105

40

1340

360

16

IIА; ХIIБ

1740

-

-

-

-

-

2280

-

-

-

-

-

17

VIIIA; XII; ХIIА

1560

-

-

-

-

-

2040

-

-

-

-

-

18

8

Камеры ОП-1 (для диаметра 18 м), ОП-1 и ОП-2 (для диаметра 24 м):



























I; II; III‑ХIIА

200

62

9

3

129

113

450

133

20

6

297

242

19

IIА; ХIIБ

230

-

-

-

-

-

530

-

-

-

-

-

20

9

Жиросборник:



























I; II; V; VII; VIII; IX; X

630

240

30

9

360

406

1240

480

59

18

700

810

21

IIА; ХIIБ

690

-

-

-

-

-

1370

-

-

-

-

-

22

III; IV; VI; VIIIA; XI‑ХIIА

650

-

-

-

-

-

1280

-

-

-

-

-

23

Измеритель - узел сооружений из четырех отстойников

Таблица 27.2

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Диаметр отстойника, м

№ позиции

18

24

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

1

Земляные работы, I‑ХIIБ

6100

1940

4110

1533

50

4061

11700

3740

7900

2930

60

7800

24

Транспорт грунта, I‑ХIIБ

8500

-

8500

2642

-

3100

16200

-

16200

5120

-

5900

25

2

Железобетонные и бетонные конструкции отстойников:



























I; V; VI

40000

6900

2530

810

30570

8240

65000

11000

4100

1300

49900

13000

26

II; VII; VIII; IX; XI; XII

41600

-

-

-

-

-

67000

-

-

-

-

-

27

IIА; ХIIБ

49200

-

-

-

-

-

79000

-

-

-

-

-

28

III; IV; VIIIA

42800

-

-

-

-

-

69000

-

-

-

-

-

29

X; ХIIА

42000

-

-

-

-

-

68000

-

-

-

-

-

30

3

Металлоконструкции:



























I‑IX; XI‑ХIIБ

5640

540

312

92

4790

840

11100

1050

670

180

9400

1660

31

X

6300

-

-

-

-

-

12400

-

-

-

-

-

32

4

Изоляционные работы:



























I‑VIII; IX‑ХIIБ

3600

2220

1000

364

380

3820

6000

3700

1680

600

620

6100

33

VIIIA

4000

-

-

-

-

-

6600

-

-

-

-

-

34

5

Прочие работы:



























I‑VIII; IX‑ХIIБ

4200

600

84

28

3516

1140

7100

1020

180

44

5900

1920

35

VIIIA

4500

-

-

-

-

-

7600

-

-

-

-

-

36

6

Наружные трубопроводы:



























I; III‑VIII; XI‑ХIIБ

10260

600

740

220

8920

970

15100

900

1100

310

13100

1400

37

II; IIА; VIIIA; IX; X

10500

-

-

-

-

-

15400

-

-

-

-

-

38

7

Распределительная чаша:



























I; II; III; V; VII; VIII; IX

3170

850

172

55

2150

570

5300

1430

286

90

3600

950

39

IIА; ХIIБ

3640

-

-

-

-

-

6100

-

-

-

-

-

40

IV; VI; X; XI

3200

-

-

-

-

-

5400

-

-

-

-

-

41

VIIIA; XII; ХIIА

3270

-

-

-

-

-

5500

-

-

-

-

-

42

8

Камеры ОП-1 и ОП-2:



























I; II; III‑XIIA

450

133

20

6

297

242

450

133

20

6

297

242

43

IIА; ХIIБ

530

-

-

-

-

-

530

-

-

-

-

-

44

9

Жиросборник:



























I; II; V; VII; VIII; IX; X

1240

480

59

18

700

810

1240

480

59

18

700

810

45

IIА; ХIIБ

1370

-

-

-

-

-

1370

-

-

-

-

-

46

III; IV; VI; VIIIA; XI‑XIIA

1280

-

-

-

-

-

1280

-

-

-

-

-

47

Б. ПОКАЗАТЕЛИ РАСХОДА МЕСТНЫХ СТРОИТЕЛЬНЫХ МАТЕРИАЛОВ И КОНСТРУКЦИЙ

Измеритель - узел сооружений из четырех, отстойников

Таблица 28

№ раздела

№ позиции по Прейскуранту № 06-08

Конструктивные части сооружений, виды работ, материалы и конструкции

Единица измерения

Диаметр отстойника, м

№ позиции

18

24

30

40

а

б

в

г

2



Железобетонные и бетонные конструкции отстойников













7.116

Лотки открытые длиной от 2,5 до 6 м из бетона марки М 200

м3

14,4

24,8

53,8

109,2

1

7.106

Панели стеновые цилиндрические сплошные с бортом и одной выпуклой стороной площадью 6-12 м2 из бетона марки М200

»

118

184,4

238

365

2

7.113

Плиты покрытий и днищ круглые плоские (с отверстием и без отверстий) из бетона марки М300

»

-

-

-

8

3

7.1

Стойки прямоугольные сплошные из бетона марки М300

»

-

-

0,18

3,33

4

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М 100

»

  294

(286)

  401

(394)

  719

(688)

  1034

(1030)

5

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М 200, при Мрз 100 и водонепроницаемости 0,4 МПа (4 кгс/см2)

»

  243

(237)

  374

(364)

  583

(569)

  1077

(1064)

6

-

Раствор строительный кладочный тяжелый цементный марки М200

м3

  59

(54)

  104

(95)

  116

(114)

  253

(246)

7

-

Песок для строительных работ

»

208

292

352

361

8

-

Щебень из естественного камня для строительных работ

»

73

133

178

349

9

6



Наружные трубопроводы















Трубы железобетонные безнапорные нормальной прочности диаметром условного прохода, мм:













7.76

1000

м

5

5

-

-

10

7.78

1200

»

-

-

10

-

11

7.84

1600

»

-

-

-

15

12

7



Распределительная чаша













-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М100

м3

4,5

7,2

13,7

52,3

13

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М 200, при Мрз 100 и водонепроницаемости 0,4 МПа (4 кгс/см2)

»

14,9

23,7

33,9

48,4

14

-

Раствор строительный отделочный тяжелый цементный 1:3

»

0,73

1,25

1,74

3,75

15

-

Смесь асфальтобетонная плотная мелкозернистая

т

0,4

0,7

0,8

1,7

16

-

Щебень из естественного камня для строительных работ

м3

1,8

2,1

2,4

4,4

17

8



Камеры 017-1 (для диаметра 18 м), ОП-1 и ОП-2 (для диаметров 24, 30 и 40 м)













-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М50

»

0,4

0,9

1,2

1,7

18

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200, при Мрз 100 и водонепроницаемости 0,4 МПа (4 кгс/см2)

»

2,5

9,1

10,8

17

19

-

Щебень из естественного камня для строительных работ

»

0,2

0,5

0,8

1

20

9



Жиросборники (2 шт.) (для диаметра 18 м - 1 шт.)













-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М100

»

3,65

7,3

7,3

7,3

21

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200, при Мрз 100 и водонепроницаемости 0,4 МПа (4 кгс/см2)

м3

8,6

17,3

17,7

17,7

22

-

Раствор строительный отделочный тяжелый цементно-известковый 1:1:6

»

1

1

1,1

1,1

23

-

Щебень из естественного камня для строительных работ

»

0,5

0,9

0,9

0,9

24

§5-2. Монтажные работы

Измеритель - узел сооружений из четырех отстойников

Таблица 29

№ раздела

Наименование работ

Затраты на монтаж при коэффициенте к заработной плате, равном 1, руб.

В том числе нормативная условно-чистая продукция

Затраты на материалы, не учтенные ценником, руб.

№ позиции

в составе норм накладных расходов

основная заработная плата

эксплуатация машин

территориальные районы

сумма

в том числе заработная плата

а

б

в

г

д

е

УЗЕЛ СООРУЖЕНИЙ ИЗ ОТСТОЙНИКОВ ДИАМЕТРОМ 18 м



I. Отстойники















1

Технологическое оборудование

3010

650

1430

  304

97

-

-

1

2

Технологические трубопроводы

780

175

385

  151

61

I; IIIVI; ХII‑ХIIБ

7600

2

II; IIА;

7900

3

VIIIX; XI X

8700

4



II. Распределительная чаша















3

Технологические металлоконструкции

55

10

22

  11

5

IIX; XI‑ХIIБ

660

5

X

760

6



Итого

3850

840

1840

  466

163



-



УЗЕЛ СООРУЖЕНИЙ ИЗ ОТСТОЙНИКОВ ДИАМЕТРОМ 24 М



I. Отстойники















1

Технологическое оборудование

3900

830

1830

  398

131

-

-

7

2

Технологические трубопроводы

780

175

385

  150

61

I; IIIVI; XII‑ХIIБ

8020

8

II; IIА; VIIIX; XI

8300

9

X

9400

10



II. Распределительная чаша















3

Технологические металлоконструкции

55

10

22

  11

5

IIX; XI‑ХIIБ

660

11

X

760

12



Итого

4740

1020

2240

  560

197

-

-



УЗЕЛ СООРУЖЕНИЙ ИЗ ОТСТОЙНИКОВ ДИАМЕТРОМ 30 М



I. Отстойники















1

Технологическое оборудование

5070

1090

2380

  620

168

-

-

13

2

Технологические трубопроводы

840

185

406

  150

61

I; IIIVI; XII‑ХПБ

8800

14

II; IIА; VIIIX; XI

9000

15

X

10 000

16



II. Распределительная чаша















3

Технологические металлоконструкции

97

18

42

  20

11

IIX; XIХIIБ

1370

17

X

1480

18



Итого

6010

1290

2830

  690

240

-

-



УЗЕЛ СООРУЖЕНИЙ ИЗ ОТСТОЙНИКОВ ДИАМЕТРОМ 40 М



I. Отстойники















1

Технологическое оборудование

6500

1390

3040

  690

216

-

-

19

2

Технологические трубопроводы

1050

255

560

  220

95

I; IIIVI; ХII‑ХIIБ

9200

20

II; IIА; VIIIX; XI

9400

21

X

10400

22



II. Распределительная чаша















3

Технологические металлоконструкции

250

43

100

  45

23

IIX; XI‑ХIIБ

2940

23

X

3060

24



Итого

7800

1690

3700

  960

334

-

-



§5-3. Затраты на приобретение основного оборудования и его состав, руб.

Измеритель - узел сооружений из четырех отстойников

Таблица 30

раздела

№ Прейскуранта и позиции

Наименование и характеристика оборудования

Диаметр отстойника, м

позиции

18

24

30

40

а

б

в

г

1



Технологическое оборудование комплекса из четырех отстойников
В том числе:

21600

27100

33400

41600

-

23-03-1, п. 07-103

илоскреб ИПР

  5192

4

-

-

-

1

23-03-1, п. 07-105

То же

-

  6567

4

-

-

2

23-03-1, п. 07-107

»

-

-

  7957

4

-

3

23-03-1, п. 07-108

»

-

-

-

  9681

4

4



Затвор плоский поверхностный размером, мм:











29-03-19, п. 2-100

600×800

  198

4

-

-

-

5

То же

1000×800

-

  214

4

-

-

6

»

1200×1000

-

-

  381

4

-

7

»

2200×1000

-

-

-

  715

4

8

Примечание. Над чертой - стоимость единицы оборудования, под чертой - количество единиц оборудования (шт.).

§6. НАСОСНЫЕ СТАНЦИИ ПРИ ОТСТОЙНИКАХ РАДИАЛЬНЫХ ПЕРВИЧНЫХ

По типовым проектам 902-2-362.83, 902-2-84/75, 902-2-85,75, 902-2-86/76

Техническая характеристика конструктивных частей сооружения и видов работ

Подземная часть

Днище

-

монолитное железобетонное по бетонной подготовке.

Стены

-

сборные железобетонные стеновые панели.

Перекрытие

-

сборные железобетонные плиты.

Лестницы и ограждения

-

металлические.

Отделочные работы

-

побелка стен и потолков известью. Масляная окраска металлоконструкций.

Надземная часть

Стены и перегородки

-

кирпичные.

Покрытие

-

сборные железобетонные плиты.

Кровля

-

четырехслойная рулонная, утеплитель - керамзит.

Проемы оконные и дверные

-

деревянные.

Полы

-

бетонные, из метлахской плитки.

Отделка





наружная

-

штукатурка цоколя и откосов цементным раствором;

внутренняя

-

побелка стен известью, масляная окраска столярных изделий и металлоконструкций.

Отмостка

-

асфальтовая вокруг здания.

БАЗИСНЫЕ СТОИМОСТИ, РУБ.

Наименование затрат

Типовой проект

902-2-362.83

902-2-84/75

902-2-85/75

902-2-86/75

Диаметр отстойника, м

18

24

30

40

Строительные работы

18100

18100

21300

25900

Монтажные работы

6600

6600

7800

8900

Оборудование

11200

11700

14000

16400

§6-1. Строительные работы

А. ПОСТОЯННЫЕ ЗАТРАТЫ, РУБ.

Измеритель - одно сооружение

Таблица 31.1

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Диаметр отстойника, м

№ позиции

18

24

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15



Подземная часть





























Общестроительные работы



























1

Земляные работы

Учтены нормами табл. 27.1

1

2

Основание и днище:



























I; V; VI; XI; XII; ХIIА

1820

126

24

8

1670

228

1820

126

24

8

1670

228

2

II; VII; VIII; IX; X

1930

-

-

-

-

-

1930

-

-

-

-

-

3

IIА; ХIIБ

2910

-

-

-

-

-

2910

-

-

-

-

-

4

III; VIIIA

2070

-

-

-

-

-

2070

-

-

-

-

-

5

3

Стены:



























I; V; VI; XI; XII; XIIA

1890

760

410

120

720

800

1890

760

410

120

720

800

6

II; III; IV; VII; VIII; IX; X; ХIIБ

1980

-

-

-

-

-

1980

-

-

-

-

-

7

IIA

2360

-

-

-

-

-

2360

-

-

-

-

-

8

VIIIA

2070

-

-

-

-

-

2070

-

-

-

-

-

9

4

Перекрытие:



























I; III; V; VI

180

32

9

3

140

57

180

32

9

3

140

57

10

II; IV; VII; VIII; XI; XII; XIIA

188

-

-

-

-

-

188

-

-

-

-

-

11

IIА; ХIIБ

240

-

-

-

-

-

240

-

-

-

-

-

12

VIIIA; IX; X

200

-

-

-

-

-

200

-

-

-

-

-

13

5

Металлоконструкции:



























IVIIIA; XI‑ХIIБ

334

20

49

16

265

31

334

20

49

16

265

31

14

IX

346

-

-

-

-

-

346

-

-

-

-

-

15

X

364

-

-

-

-

-

364

-

-

-

-

-

16

6

Полы:



























I; II; III; V; VII; VIII; IX

270

60

2

-

210

110

270

60

2

-

210

110

17

IIA; X

293

-

-

-

-

-

293

-

-

-

-

-

18

IV

325

-

-

-

-

-

325

-

-

-

-

-

19

VI; XII; XIIA; ХIIБ

348

-

-

-

-

-

348

-

-

-

-

-

20

VIIIA

380

-

-

-

-

-

380

-

-

-

-

-

21

XI

431

-

-

-

-

-

431

-

-

-

-

-

22

7

Отделочные работы:



























I; II‑VIII; IX; XI; XII; ХIIА

395

200

9

3

192

375

395

200

9

3

192

375

23

IIА; ХIIБ

411

-

-

-

-

-

411

-

-

-

-

-

24

VIIIA; X

431

-

-

-

-

-

431

-

-

-

-

-

25

8

Прочие работы:



























I; II; IVVIII; IX; XI

231

42

24

7

165

74

231

42

24

7

165

74

26

IIА; VIIIA; ХIIБ

255

-

-

-

-

-

255

-

-

-

-

-

27

III; X; XII; ХIIА

240

-

-

-

-

-

240

-

-

-

-

-

28

Измеритель - одно сооружение

Таблица 31.2

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Диаметр отстойника, м

№ позиции

30

40

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15



Подземная часть





























Общестроительные работы



























1

Земляные работы

Учтены нормами табл. 27.2

1

2

Основание и днище:



























I; V; VI; XI; XII; ХIIА

2100

150

33

10

1920

273

2430

170

36

11

2220

282

30

II; VII; VIII; IX; X

2220

-

-

-

-

-

2580

-

-

-

-

-

31

IIА; ХIIБ

3360

-

-

-

-

-

3890

-

-

-

-

-

32

III; VIIIБ

2390

-

-

-

-

-

2770

-

-

-

-

-

33

3

Стены:



























I; V; VI; XI; XII; ХIIА

2320

325

166

54

1831

555

2530

400

170

60

1960

610

34

II; III; IV; VII; VIII; IX; X; ХIIБ

2430

-

-

-

-

-

2660

-

-

-

-

-

35

IIА

2910

-

-

-

-

-

3160

-

-

-

-

-

36

VIIIA

2540

-

-

-

-

-

2770

-

-

-

-

-

37

4

Перекрытие:



























I; III; V; VI

185

32

9

3

144

57

185

32

9

3

144

57

38

II; IV; VII; VIII; XI; XII; ХIIА

195

-

-

-

-

-

195

-

-

-

-

-

39

IIА; ХIIБ

260

-

-

-

-

-

260

-

-

-

-

-

40

VIIIA; IX; X

220

-

-

-

-

-

220

-

-

-

-

-

41

5

Металлоконструкции:



























IVIIIA; XI‑ХIIБ

385

22

53

19

310

35

385

22

53

19

310

35

42

IX

395

-

-

-

-

-

395

-

-

-

-

-

43

X

420

-

-

-

-

-

420

-

-

-

-

-

44

6

Полы:



























I; II; III; V; VII; VIII; IX

344

81

4

1

262

143

440

98

6

2

340

210

45

IIА; X

378

-

-

-

-

-

471

-

-

-

-

-

46

IV

419

-

-

-

-

-

522

-

-

-

-

-

47

VI; XII; ХIIА; ХIIБ

452

-

-

-

-

-

561

-

-

-

-

-

48

VIIIA

491

-

-

-

-

-

610

-

-

-

-

-

49

XI

556

-

-

-

-

-

690

-

-

-

-

-

50

7

Отделочные работы:



























I; II‑VIII; IX; XI; XII; ХIIА

485

251

13

4

220

462

560

300

16

5

255

556

51

IIА; ХIIБ

503

-

-

-

-

-

582

-

-

-

-

-

52

VIIIA; X

529

-

-

-

-

-

610

-

-

-

-

-

53

8

Прочие работы:



























I; II; IVVIII; IX; XI

240

46

27

8

166

77

320

60

36

12

224

102

54

НА; VIIIA; ХIIБ

270

-

-

-

-

-

360

-

-

-

-

-

55

III; X; XII; ХIIА

248

-

-

-

-

-

330

-

-

-

-

-

56

Измеритель - одно сооружение

Таблица 31.3

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Диаметр отстойника, м

№ позиции

18

24

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15



Надземная часть





























Общестроительные работы



























9

Стены и перегородки:



























I; II; III; IV; V; VI; VII

570

320

62

18

192

570

570

320

62

18

192

570

57

IIА; VIIIA; ХIIБ

562

-

-

-

-

-

562

-

-

-

-

-

58

VIII; IX; X‑ХIIА

545

-

-

-

-

-

545

-

-

-

-

-

59

10

Покрытие:



























I; III; V; VI; XI; XII; ХIIА

185

9

11

5

171

16

185

9

11

5

171

16

60

II; IV; VII; VIII; IX; X

200

-

-

-

-

-

200

-

-

-

-

-

61

IIА; ХIIБ

274

-

-

-

-

-

274

-

-

-

-

-

62

VIIIA

211

-

-

-

-

-

211

-

-

-

-

-

63

11

Кровля:



























I; II; IIIVIII; IX; XI‑ХIIА

354

66

28

8

260

126

354

66

28

8

260

126

64

IIА; ХIIБ

368

-

-

-

-

-

368

-

-

-

-

-

65

VIIIA; X

400

-

-

-

-

-

400

-

-

-

-

-

66

12

Полы:



























I; II; III; V; VII; VIII; IX

416

52

6

2

362

98

416

52

6

2

362

98

67

IIA; IV; X

437

-

-

-

-

-

437

-

-

-

-

-

68

VI; XII; XIIA; ХIIБ

518

-

-

-

-

-

518

-

-

-

-

-

69

VIIIA; XI

483

-

-

-

-

-

483

-

-

-

-

-

70

13

Металлоконструкции:



























I‑VIIIA; IX; XI; XII; XIIA

1200

88

262

92

840

170

1200

88

262

92

840

170

71

X

1300

-

-

-

-

-

1300

-

-

-

-

-

72

ХIIБ

1500

-

-

-

-

-

1500

-

-

-

-

-

73

14

Проемы:



























I‑VIII; IX‑ХIIБ

260

26

7

3

231

78

260

26

7

3

231

78

74

VIIIA

320

-

-

-

-

-

320

-

-

-

-

-

75

15

Отделочные работы, I‑ХIIБ

420

240

15

8

172

402

420

240

15

8

172

402

76

16

Прочие работы, I‑ХIIБ

80

30

28

10

20

52

80

30

28

10

20

52

77



Санитарно-технические работы



























17

Канализационный пуск, I‑ХIIБ

30

2

2

1

27

8

30

2

2

1

27

8

78

18

Водопровод и канализация, I‑ХIIБ

180

40

-

-

140

52

180

40

-

-

140

52

79

19

Отопление и вентиляция, I‑ХIIБ

1400

210

20

7

1170

240

1400

210

20

7

1170

240

80

Измеритель - одно сооружение

Таблица 31.4

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Диаметр отстойника, м

№ позиции

30

40

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15



Надземная часть



























9

Общестроительные работы



























Стены и перегородки:



























I; II; III; IV; V; VI; VII

580

303

68

20

207

630

850

440

102

30

312

910

81

IIА; VIIIA; ХIIБ

605

-

-

-

-

-

900

-

-

-

-

-

82

VIII; IX; X‑ХIIА

590

-

-

-

-

-

870

-

-

-

-

-

83

10

Покрытие:



























I; III; V; VI; XI; XII; ХIIА

230

11

13

6

213

18

270

13

15

7

242

24

84

II; IV; VII; VIII; IX; X

245

-

-

-

-

-

288

-

-

-

-

-

85

IIА; ХIIБ

340

-

-

-

-

-

400

-

-

-

-

-

86

VIIIA

262

-

-

-

-

-

310

-

-

-

-

-

87

11

Кровля:



























I; II; IIIVIII; IX; XIXIIA

430

85

33

10

315

152

480

96

48

15

340

174

88

IIА; ХIIБ

446

-

-

-

-

-

500

-

-

-

-

-

89

VIIIA; X

486

-

-

-

-

-

542

-

-

-

-

-

90

12

Полы:



























I; II; III; V; VII; VIII; IX

430

59

7

2

369

105

430

59

7

2

369

105

91

IIA; IV; X

450

-

-

-

-

-

450

-

-

-

-

-

92

VI; XII; XIIA; ХIIБ

480

-



-

-

-

480

-

-

-

-

-

93

VIIIA; XI

500

-

-

-

-

-

500

-

-

-

-

-

94

13

Металлоконструкции:



























I‑VIIIA; IX; XI; XII; XIIA

1100

96

287

100

704

183

1600

144

430

150

1006

274

95

X

1160

-

-

-

-

-

1700

-

-

-

-

-

96

ХIIБ

1220

-

-

-

-

-

1770

-

-

-

-

-

97

14

Проемы:



























I‑VIII; IХХIIБ

280

28

8

3

249

83

400

40

12

5

355

128

98

VIIIA

350

-

-

-

-

-

480

-

-

-

-

-

99

15

Отделочные работы, I‑ХIIБ

460

263

17

9

188

446

520

302

20

10

208

560

100

16

Прочие работы, I‑ХIIБ

90

34

33

12

24

59

130

50

48

17

33

89

101



Санитарно-технические работы



























17

Канализационный выпуск, I‑ХIIБ

30

2

2

1

27

8

30

2

2

1

27

8

102

18

Водопровод и канализация, I‑ХIIБ

180

40

-

-

140

52

180

40

-

-

140

52

103

19

Отопление и вентиляция, I‑ХIIБ

1400

210

20

7

1170

240

1400

210

20

7

1170

240

104

Б. ПОКАЗАТЕЛИ РАСХОДА МЕСТНЫХ СТРОИТЕЛЬНЫХ МАТЕРИАЛОВ И КОНСТРУКЦИИ

Измеритель - одно сооружение

Таблица 32

раздела

№ позиции по Прейскуранту № 06-08

Конструктивные части сооружения, виды работ, материалы и конструкции

Единица измерения

Диаметр отстойника, м

№ позиции

18

24

30

40

а

б

в

г





Подземная часть

















Общестроительные работы













2



Основание и днище













-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М100

М3

10,7

10,7

13,8

15,9

1

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200

»

35

35

38

49

2

-

Раствор строительный кладочный тяжелый цементный марки M100

»

0,14

0,14

0,15

0,15

3

-

Щебень из естественного камня для строительных работ

»

6,5

6,5

8,4

9,7

4

3



Стены













7.102

Панели стеновые и перегородочные прямоугольные плоские и переменного сечения площадью до 18 м2 с бортом массой до 5 т, длиной от 3 до 12 м из бетона марки М200

»

16,3

16,3

23,4

28,2

5

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200

»

11

11

13,4

13,4

6

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200, при Мрз 100 и водонепроницаемости 0,4 МПа (4 кгс/см3)

м3

6,3

6,3

7,2

7,9

7

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М300

»

3,3

3,3

4,8

9,2

8

4



Перекрытие













1.599

Плиты перекрытий плоские надколенные

»

4

4

4

4

9

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200

»





3,4

3,4

10

6



Полы













-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М100

»

6,3

6,3

18,8

19,1

11

-

Раствор строительный кладочный тяжелый цементный марки M100

»

1,5

1,5

1,7

2,2

12

7



Отделочные работы













-

Раствор строительный отделочный тяжелый цементно-известковый 1:1:6

м3

1,3

1,3

1,4

1,6

13

-

Песок для строительных работ

»

3,4

3,4

4,2

4,4

14

8



Прочие работы













-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200

»

2,6

2,6

4,7

4,7

15

-

Кирпич керамический одинарный размером 250×120×65 марки 100

1000 шт.

2,3

2,3

2,5

2,5

16

-

Песок для строительных работ

м3

18,3

18,3

18,5

19,1

17



Надземная часть













-

Общестроительные работы













9



Стены













7.6

Перемычки прямоугольные и с четвертями трапецеидальные объемом до 0,6 м3 из бетона марки М200

»

2,8

2,8

3,2

3,8

18

-

Раствор строительный кладочный тяжелый цементно-известковый марки М25

»

21,4

21,4

23,6

26,2

19

-

Кирпич керамический одинарный размером 250×120×65 марки 100

1000 шт.

27,1

27,1

29,7

44,7

20

-

Кирпич керамический лицевой

1000 шт.

8,4

8,4

9,5

15

21

10



Покрытие













7.111

Плиты покрытий и перекрытий ребристые (с отверстиями и без отверстий) массой до 5 т, длиной от 3 м из бетона марки М300)

м3

4,3

4,3

5,4

6,4

22

1.358

Стаканы для крепления дефлекторов и зонтов объемом до 0,1 м3 из бетона марки М200

»

0,4

0,4

0,4

0,4

23

11



Кровля





'







-

Керамзит

»

14,9

14,9

18,7

19,1

24

-

Раствор строительный кладочный тяжелый цементно-известковый марки М75



2

2

2,4

2,4

25

12



Полы













-

Раствор строительный кладочный тяжелый цементный марки М100

»

1,5

1,5

2,5

3,1

26

-

Кирпич керамический одинарный размером 2,50×120×65 марки 100

1000 шт.

1,36

1,36

1,84

3,16

27

15



Отделочные работы













-

Раствор строительный отделочный тяжелый цементно-известковый 1:1:6

м3

4,6

4,6

5

5,7

28

16



Прочие работы













7.112

Плиты перекрытий плоские прямоугольные массой до 5 т, длиной до 3 м из бетона марки М300

»

0,25

0,25

0,25

0,25

29

-

Смесь асфальтобетонная плотная мелкозернистая

т

2,9

2,9

3,3

3,8

30

-

Песок для строительных работ

м3

0,2

0,2

0,2

0,3

31

-

Щебень из естественного камня для строительных работ

»

5,8

5,8

6,6

7,5

32

§6-2. Монтажные работы

Измеритель - одно сооружение

Таблица 33

раздела

Наименование работ

Затраты на монтаж при коэффициенте к заработной плате, равном 1, руб.

В том числе нормативная условно-чистая продукция

Затраты на материалы, не учтенные ценником, руб.

№ позиции

в составе норм накладных расходов

основная заработная плата

эксплуатация машин

территориальные районы

сумма

в том числе заработная плата

а

б

в

г

д

е

Узел сооружений из отстойников диаметрами 18 и 24 м

1

Технологическое оборудование

650

142

313

  32

13

-

-

1

2

Технологические трубопроводы

308

71

156

  29

18

I‑IX; XI‑ХIIБ

1510

2

X

1680

3

3

Электросиловое оборудование, КИП и автоматика

1890

307

700

  83

26

I‑IX; XI‑ХIIБ

1000

4

X

1100

5

4

Электроосвещение

535

57

119

  64

25

IIX; XI‑ХIIБ

700

6

X

760

7



Итого

3380

580

1290

  208

82

-

-



Узел сооружений из отстойников диаметром 30 м

1

Технологическое оборудование

830

202

444

  48

20

-

-

8

2

Технологические трубопроводы

429

92

204

  39

23

I‑IX; XI‑ХIIБ

2220

9

X

2510

10

3

Электросиловое оборудование. КИП и автоматика

1970

316

720

  108

41

I‑IX, XI‑ХIIБ

1130

11

X

1160

12

4

Электроосвещение

550

78

166

  96

36

IIX; XI‑ХIIБ

700

13

X

760

14



Итого

3780

690

1530

  291

120

-

-



Узел сооружений из отстойников диаметром 40 м

1

Технологическое оборудование

980

208

455

  64

26

-

-

15

2

Технологические трубопроводы

484

106

231

  46

29

I‑IX; XI‑ХIIБ

2510

16

X

2820

17

3

Электросиловое оборудование, КИП и автоматика

2350

358

810

  112

43

I‑IX; XI‑ХIIБ

1260

18

X

1330

19

4

Электроосвещение

570

81

171

  105

43

IIX; XI‑ХIIБ

700

20

X

760

21



Итого

4380

750

1670

  327

141

-

-



§6-3. Затраты на приобретение основного оборудования, руб.

Измеритель - одно сооружение

Таблица 34

раздела

№ Прейскуранта и позиции

Наименование и характеристика оборудования

Диаметр отстойника, м

№ позиции

18

24

30

40

а

б

в

г

I



Технологическое оборудование

6100

6100

8300

10600

-



В том числе:











23-01-01, п. 28

насос плунжерный НП-28А с электродвигателем

  1380

2

  1380

2

-

-

1

23-01-01, п. 29

насос плунжерный НП-50А с электродвигателем

-

-

  2100

2

  2100

3

2

23-01, п. 06-039 15-01, п. 01-162.

насос ФГ216/24 с электродвигателем А02-81-4

  605

2

  605

2

  605

2

  605

2

3

23-01, п. 01-181

насос вихревой ВКС-1/16 с электродвигателем

  110

1

  110

1

  110

1

  110

1

4

19-06, п. 01-027

кран ручной подвесной Q=2 т, длина 5,1 м, высота подъема 6 м

  367

1

  367

1

-

-

5

19-06, п. 01-039

кран ручной подвесной Q=3,2 т, длина 5,1 м, высота подъема 7 м

-

-

  396

1

  396

1

6

19-06, п. 16-002

таль ручная передвижная червячная Q=1, высота подъема 3 м

  41

1

  41

1

  41

1

  41

1

7

23-07, п. 1-1052

задвижки чугунные диаметром 200 мм марки 30ч906бр

  227

6

  227

6

  227

2

  227

2

8

23-07, п. 1-1053

задвижки чугунные диаметром 250 мм марки 30ч906бр

-

-

  246

6

  246

6

9

23-07, п. 1-1040

задвижки чугунные диаметром 250 мм марки 30ч906бр

  73

4

  73

4

  73

6

  73

8

10

II



Электросиловое оборудование

2550

2550

2580

2760

-



В том числе основное:











-

щит станций управления ЩСУ-1, состоящий из шести шкафов

  1797

1

  1797

1

  1811

1

  1922

1

11

-

щит станций управления ЩСУ-2, состоящий из двух шкафов

  596

1

  596

1

  602

1

  670

1

12

-

шкаф управления ПУЭН-4

  29

4

  29

4

  29

4

  29

4

13

III



Оборудование КИП

2590

3080

3080

3080

-



В том числе основное;











-

щит шкафной ЩШ-ЗД размером 2200×1000×600

  114

1

  117

1

  120

1

  120

1

14

17-04, п. 5-0313

устройство регулирующее СУ-101 с четырьмя датчиками

  1100

1

  1100

1

  1100

1

  1100

1

15

17-04, п. 2-0541

дифманометр ДМ-3673

  50

1

  50

2

  50

2

  50

2

16

17-04, п. 3-053

расходомер индукционный ИР-51 диаметром 200 мм

-

  900

1

  900

1

  900

1

17

17-14-И, д. 4-078

миллиамперметр КСУ-2-003

  190

1

  190

1

  190

1

  190

1

18

17-04, п. 5-0554

электрический регулятор-сигнализатор уровня ЗРСУ-3

  54

1

  54

1

  54

1

  54

1

19

17-14, п. 5-043

автоматический вторичный прибор КСД2-003

  190

1

  190

2

  190

2

  190

2

20

17-04, п. 3-052

расходометр индукционный ИР-51 диаметром 150 мм

  695

1

-

-

-

21

Примечание. Над чертой - стоимость единицы оборудования, под чертой - количество единиц оборудования (шт.).

§7. ДОПОЛНИТЕЛЬНЫЕ НОРМЫ К §5 НА ОДИН ОТСТОЙНИК РАДИАЛЬНЫЙ ПЕРВИЧНЫЙ

БАЗИСНЫЕ СТОИМОСТИ, РУБ.

Наименование затрат

Типовой проект

902-2-362.83

902-2-84/75

902-2-85/75

902-2-86/75

Диаметр отстойника, м

18

24

30

40

Строительные работы

17300

24200

36500

69400

Монтажные работы

2840

3200

3700

4200

Оборудование

5200

6600

8000

9700

§7-1. Строительные работы

А. ПОСТОЯННЫЕ ЗАТРАТЫ, РУБ.

Измеритель - один отстойник

Таблица 35.1

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Диаметр отстойника, м

№ позиции

18

24

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

1

Земляные работы, I‑ХIIБ

1000

320

670

250

10

660

1290

420

860

320

13

860

1

Транспорт грунта, I‑ХIIБ

1410

-

1410

440

-

510

1800

-

1800

560

-

650

2

2

Железобетонные и бетонные конструкции отстойника:



























I; V; VI

5050

870

320

102

3860

1010

7000

1180

440

140

5380

1400

3

II; VII; VIII; IX; XI; XII

5230

-

-

-

-

-

7180

-

-

-

-

-

4

IIА; ХIIБ

6200

-

-

-

-

-

8000

-

-

-

-

-

5

III; IV; VIIIA

5400

-

-

-

-

-

7400

-

-

-

-

-

6

X; ХIIА

5300

-

-

-

-

-

7100

-

-

-

-

-

7

3

Металлоконструкции:



























I‑IX; XI‑ХIIБ

440

43

27

7

370

66

540

52

35

8

455

81

8

X

490

-

-

-

-

-

600

-

-

-

-

-

9

4

Изоляционные работы:



























I‑VIII; IX‑ХIIБ

620

390

175

58

55

640

800

480

210

80

110

810

10

VIIIA

680

-

-

-

-

-

860

-

-

-

-

-

11

5

Прочие работы:



























I‑VIII; IX‑ХIIБ

500

75

10

3

415

135

575

85

12

4

478

155

12

VIIIA

540

-

-

-

-

-

615

-

-

-

-

-

13

6

Наружные трубопроводы:



























I; III‑VIII; XI‑ХIIА; ХIIБ

1340

80

95

27

1200

120

1830

110

130

40

1590

150

14

II; IIА; VIIIA; IX; X

1370

-

-

-

-

-

1900

-

-

-

-

-

15

Измеритель - один отстойник

Таблица 35.2

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Диаметр отстойника, м

№ позиции

30

40

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

1

Земляные работы, I‑ХIIБ

1530

480

1030

380

20

1020

2960

960

1960

730

40

1450

16

Транспорт грунта, I‑ХIIБ

2130

-

2130

660

-

780

4050

-

4050

1280

-

1480

17

2

Железобетонные и бетонные конструкции отстойника:



























I; V; VI

10100

1730

670

203

7700

2060

16300

2800

1030

325

12500

3250

18

II; VII; VIII; IX; XI; XII

10400

-

-

-

-

-

16800

-

-

-

-

-

19

IIА; ХIIБ

12300

-

-

-

-

-

19800

-

-

-

-

-

20

III; IV; VIIIA

10700

-

-

-

-

-

17300

-

-

-

-

-

21

X; ХIIА

10500

-

-

-

-

-

17000

-

-

-

-

-

22

3

Металлоконструкции:



























I‑IX; XI‑ХIIБ

1410

135

78

23

1200

210

2780

265

170

45

2350

415

23

X

1580

-

-

-

-

-

3100

-

-

-

-

-

24

4

Изоляционные работы:



























I‑VIII; IX‑ХIIБ

900

560

250

91

90

960

1500

930

420

150

150

1530

25

VIIIA

1000

-

-

-

-

-

1650

-

-

-

-

-

26

5

Прочие работы:



























I‑VIII; IX‑ХIIБ

1050

150

20

7

880

280

1780

255

35

11

1490

480

27

VIIIA

1130

-

-

-

-

-

1900

-

-

-

-

-

28

6

Наружные трубопроводы:



























I; III‑VIII; XI‑ХIIБ

2570

155

185

55

2230

243

3780

225

275

80

3280

350

29

II; IIА; VIIIA; IX; X

2630

-

-

-

-

-

3860

-

-

-

-

-

30

Б. ПОКАЗАТЕЛИ РАСХОДА МЕСТНЫХ СТРОИТЕЛЬНЫХ МАТЕРИАЛОВ И КОНСТРУКЦИИ

Измеритель - один отстойник

Таблица 36

№ раздела

№ позиции по Прейскуранту 06-08

Конструктивные части сооружения, виды работ, материалы и конструкции

Единица измерения

Диаметр отстойника, м

позиции

18

24

30

40

а

б

в

г

2



Железобетонные и бетонные конструкции отстойника













7.116

Лотки открытые длиной 12,5 м, массой до 5 т из бетона марки М200

м3

3,6

6,2

13,5

27,5

1

7.106

Панели стеновые цилиндрические сплошные с бортом и одной выпуклой стороной из бетона марки М200

»

29,5

46,1

59,5

91,3

2

7.113

Плиты покрытий и днищ круглые плоские (с отверстиями и без отверстий) массой до 5 т из бетона марки М300

»

-

-

-

2

3

7.1

Стойки прямоугольные сплошные массой до 5 т, длиной до 3 м, объемом до 1 м3 из бетона марки М300

»

-

-

0,15

0,8

4

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М100

»

  73,5

(71,4)

  100

(98)

  180

(172)

  259

(250)

5

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200, при Мрз 100 и водонепроницаемости 0,4 МПа (4 кгс/см2)

»

  60,8

(59,3)

  93

(91)

  146

(142)

  269

(266)

6

-

Раствор строительный кладочный тяжелый цементный марки М200

м3

  14,8

(13,5)

  26

(23,8)

  29

(28,4)

  63,3

(61,6)

7

-

Песок для строительных работ

»

52

73

88

90

8

-

Щебень из естественного камня для строительных работ

»

18

33

44

87

9

6



Наружные трубопроводы













-

Трубы железобетонные безнапорные нормальной прочности диаметром условного прохода, мм:













7.76

1000

м

1,6

1,6

-

-

10

7.78

1200

»

-

-

2,5

-

11

7.84

1600

»

-

-

-

4

12

§7-2. Монтажные работы

Измеритель - один отстойник

Таблица 37

№ раздела

Наименование работ

Затраты на монтаж при коэффициенте к заработной плате, равном 1, руб.

В том числе нормативная условно-чистая продукция

Затраты на материалы, не учтенные ценником, руб.

№ позиции

в составе норм накладных расходов

основная заработная плата

эксплуатация машин

территориальные районы

сумма

в том числе заработная плата

а

б

в

г

д

е



Отстойник диаметром 18 м















1

Технологическое оборудование

750

162

360

  76

24

-

-

1

2

Технологические трубопроводы

200

45

100

  37

16

I; III‑VI; XII‑ХIIБ

1890

2

II; IIА; VIIIX; XI

1950

3

X

2180

4



Итого

950

207

460

  113

40

-

-





Отстойник диаметром 24 м















1

Технологическое оборудование

980

210

460

  100

33

-

-

5

2

Технологические трубопроводы

200

45

100

  37

16

I; III‑VI; XII‑ХIIБ

2000

6

II; IIА; VIIIX; XI

2070

7

X

2290

18



Итого

1180

255

560

  137

49

-

-





Отстойник диаметром 30 м















1

Технологическое оборудование

1270

270

600

  131

42

-

-

9

2

Технологические трубопроводы

210

46

100

  42

20

I; III‑VI; XII‑ХIIБ

2210

10

II; IIА; VIIIX; XI

2250

11

X

2500

12



Итого

1480

316

700

  173

62

-

-





Отстойник диаметром 40 м















1

Технологическое оборудование

1620

346

760

  170

54

-

-

13

2

Технологические трубопроводы

264

65

143

  55

23

I, III‑VI; XII‑ХIIБ

2310

14

II; IIА; VIIIX; XI

2370

15

X

2600

16



Итого

1880

411

900

  225

77

-

-



§7-3. Затраты на приобретение основного оборудования, руб.

Измеритель - один отстойник

Таблица 38

№ раздела

№ позиции по Прейскуранту № 23-03-1

Наименование и характеристика оборудования

Диаметр отстойника, м

№ позиции

18

24

30

40

а

б

в

г

1



Технологическое оборудование

5200

6600

8000

9700

-



В том числе:











07-103

илоскреб ИПР

  5192

1

-

-

-

1

07-105

то же

-

  6567

1

-

-

2

07-107

илоскреб ИПР

-

-

  7957

1

-

3

07-108

то же

-

-

-

  9681

1

4

Примечание. Над чертой - стоимость единицы оборудования, под чертой - количество единиц оборудования (шт.).

§8. ОТСТОЙНИКИ РАДИАЛЬНЫЕ ВТОРИЧНЫЕ ДИАМЕТРОМ 18, 24, 30 И 40 м (РИС. 5)

Узел сооружений состоит из четырех отстойников, четырех иловых камер, двух камер ОВ и одной распределительной чаши

Техническая характеристика конструктивных частей отстойников и видов работ

Днище

-

монолитное железобетонное с обетонированием трубопроводов.

Стены

-

сборные железобетонные панели.

Изоляционные работы

-

торкретирование монолитных участков стен.

Ограждение

-

металлическое.

Распределительная камера

-

монолитная железобетонная.

Иловые камеры

-

монолитные железобетонные.

Камеры ОВ-1 и ОВ-2

-

монолитные железобетонные.

Наружные трубопроводы (между отстойниками и камерами)

-

стальные и железобетонные.

БАЗИСНЫЕ СТОИМОСТИ, РУБ.

Наименование затрат

Типовой проект

902-2-87/76

902-2-88/75

902-2-89/75

902-2-90/75

Диаметр отстойника, м

18

24

30

40

Строительные работы

79000

106000

154300

267000

Монтажные работы

12900

19100

215000

30800

Оборудование

34400

39300

42500

60500

§8-1. Строительные работы

А. ПОСТОЯННЫЕ ЗАТРАТЫ, РУБ.

Измеритель - узел сооружений из четырех отстойников

Таблица 39.1

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Диаметр отстойника, м

№ позиции

18

24

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

1

Земляные работы, I‑ХIIБ

4620

1450

3150

1220

16

3070

5800

1800

4010

1700

20

3860

1

Транспорт грунта, I‑ХIIБ

6300

-

6300

1960

-

2410

8300

-

8300

2500

-

2980

2

2

Железобетонные и бетонные конструкции отстойников:



























I; VI

20500

4100

1500

440

14900

5430

25300

4810

2000

600

18500

6500

3

II; V; VII; VIII‑X

21000

-

-

-

-

-

25800

-

-

-

-

-

4

IIА

24000

-

-

-

-

-

29600

-

-

-

-

-

5

III; VIIIA

22400

-

-

-

-

-

27600

-

-

-

-

-

6

IV; XI; XII; ХIIА

21500

-

-

-

-

-

26600

-

-

-

-

-

7

ХIIБ

23300

-

-

-

-

-

28800

-

-

-

-

-

8

3

Металлоконструкции:



























IIX; ХI‑ХIIБ

2000

186

113

40

1700

290

2340

225

146

45

1970

358

9

X

2180

-

-

-

-

-

2550

-

-

-

-

-

10

4

Изоляционные работы:



























I; III; IV; V; VII; XI

3000

1500

800

280

700

2520

4000

2000

1000

320

1000

3430

11

II; IIА; X; ХIIА

3240

-

-

-

-

-

4300

-

-

-

-

-

12

VI; VIII; IX; XII; ХIIБ

3120

-

-

-

-

-

4150

-

-

-

-

-

13

VIIIA

3400

-

-

-

-

-

4500

-

-

-

-

-

14

5

Прочие работы:



























I‑ХIIБ

2300

810

54

15

1440

660

2680

880

48

15

1750

810

15

VIIIA

2500

-

-

-

-

-

2860

-

-

-

-

-

16

6

Наружные трубопроводы:



























I; III‑VIII; XI; XII‑ХIIБ

4630

245

295

90

4090

400

6500

420

380

110

5700

600

17

II; IIА; VIIIA; IX; X

4760

-

-

-

-

-

6700

-

-

-

-

-

18

7

Распределительная чаша;



























I; II; V; VI; VII; VIII; IX; X

1360

344

98

35

920

260

1880

530

120

40

1230

350

19

IIА; ХIIБ

1560

-

-

-

-

-

2160

-

-

-

-

-

20

III; IV; VIIIA; XI; XII; ХIIА

1400

-

-

-

-

-

1940

-

-

-

-

-

21

8

Иловые камеры:



























I; II; VVIII; IXXII

3680

560

180

60

2940

630

3960

700

200

70

3060

740

22

IIА; ХIIБ

4500

-

-

-

-

-

4800

-

-

-

-

-

23

III; IV; VIIIA; XIIA

3880

-

-

-

-

-

4160

-

-

-

-

-

24

9

Камеры ОВ:



























I; II; VVIII; IX‑ХIIА

80

15

5

2

60

21

260

60

10

3

190

74

25

IIА; ХIIБ

100

-

-

-

-

-

310

-

-

-

-

-

26

III; IV; VIIIA

90

-

-

-

-

-

290

-

-

-

-

-

27

Измеритель - узел сооружений из четырех отстойников

Таблица 39.2

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Диаметр отстойника, м

№ позиции

30

40

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

1

Земляные работы, I‑ХIIБ

8600

2250

6300

2100

50

4900

12700

4040

8600

3300

60

8400

28

Транспорт грунта, I‑ХIIБ

9900

-

9900

2900

-

3400

18300

-

18300

5700

-

6200

29

2

Железобетонные и бетонные конструкции отстойников:



























I; VII

31900

6800

2960

900

22100

7000

61400

13800

4300

1260

43400

12000

30

II; V; VII; VIII; IX; X

32500

-

-

-

-

-

59600

-

-

-

-

-

31

IIА

37300

-

-

-

-

-

68300

-

-

-

-

-

32

III; VIIIA

34800

-

-

-

-

-

63700

-

-

-

-

-

33

IV; XI; XII; ХIIА

33500

-

-

-

-

-

61300

-

-

-

-

-

34

ХIIБ

36400

-

-

-

-

-

66600

-

-

-

-

-

35

3

Металлоконструкции:



























IIX; XI‑ХIIБ

5200

420

272

90

4510

800

10900

960

620

140

9300

1600

36

X

5600

-

-

-

-

-

12000

-

-

-

-

-

37

4

Изоляционные работы:



























I; III; IV; V; VII; XI

6400

2420

1600

510

2380

6100

9500

3400

2300

800

3800

9200

38

II; IIА; X; ХIIА

6800

-

-

-

-

-

10100

-

-

-

-

-

39

VI; VIII; IX; XII; ХIIБ

6600

-

-

-

-

-

9800

-

-

-

-

-

40

VIIIA

7040

-

-

-

-

-

10500

-

-

-

-

-

41

5

Прочие работы, I‑ХIIБ

5240

1210

34

11

4000

1300

7800

2000

145

15

5660

2200

42

6

Наружные трубопроводы:



























I; IIIVIII; XI; XII‑ХIIБ

9300

740

700

230

7900

990

16000

1460

1040

320

13500

1900

43

II; IIА; VIIIA; IX; X

9600

-

-

-

-

-

16500

-

-

-

-

-

44

7

Распределительная чаша:



























I; II; V; VI; VII; VIII; IX; X

2640

890

160

50

1600

510

3330

1110

190

65

2030

880

45

IIА; ХIIБ

3040

-

-

-

-

-

3830

-

-

-

-

-

46

III; IV; VIIIA; XI; XII; ХIIА

2720

-

-

-

-

-

3440

-

-

-

-

-

47

8

Иловые камеры:



























I; II; VVIII; IXXII

4200

740

130

40

3330

920

4500

840

140

45

3520

980

48

IIА; ХIIБ

5050

-

-

-

-

-

5400

-

-

-

-

-

49

III; IV; VIIIA; ХIIА

4410

-

-

-

-

-

4730

-

-

-

-

-

50

9

Камеры ОВ:



























I; II; VVIII; IX‑ХIIА

300

60

14

5

226

72

400

96

20

7

284

110

51

IIА; ХIIБ

360

-

-

-

-

-

480

-

-

-

-

-

52

III; IV; VIIIA

330

-

-

-

-

-

440

-

-

-

-

-

53

Б. ПОКАЗАТЕЛИ РАСХОДА МЕСТНЫХ СТРОИТЕЛЬНЫХ МАТЕРИАЛОВ И КОНСТРУКЦИИ

Измеритель - узел сооружений из четырех отстойников

Таблица 40

№ раздела

№ позиции по Прейскуранту № 06-08

Конструктивные части сооружений, виды работ, материалы и конструкции

Единица измерения

Диаметр отстойника, м

№ позиции

18

24

30

40

а

б

в

г

2



Железобетонные и бетонные конструкции отстойников













7.116

Лотки открытые длиной от 2,5 до 6 м из бетона марки М200

м3

14,4

24,8

53,8

109,2

1

7.106

Панели стеновые цилиндрические сплошные с бортом и одной выпуклой стороной площадью 6-12 м2 из бетона марки М200

»

118

184

238

365

2

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М100

»

261

366

800

1095

3

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200, при Мрз 100 и водонепроницаемости 0,4 МПа (4 кгс/см2)

»

225

271

400

1031

4

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М300, при Мрз 100 и водонепроницаемости 0,4 МПа (4 кгс/см2)

»

42,6

62,3

82

123,2

5

-

Раствор строительный кладочный тяжелый цементный марки М200

м3

  55

(60)

  90

(97)

  156

(161)

  303

(315)

6

-

Кирпич керамический одинарный размером 250×120×65 марки 100

1000 шт.

1,7

-

-

-

7

-

Песок для строительных работ

м3

33

105

120

214

8

-

Щебень из естественного камня для строительных работ

»

18

133

190

330

9

6



Наружные трубопроводы













-

Трубы железобетонные безнапорные повышенной прочности диаметром условного прохода, мм:













7.71

500

м

60

56

-

-

10

7.73

600

»

-

11

60

-

11

7.75

800

»

30

-

-

88

12

7.77

1000

»

-

10

-

8

13



Трубы железобетонные безнапорные нормальной прочности диаметром условного прохода, мм:













7.78

1200

»

10

-

10

-

14

7.80

1400

»

-

34

-

-

15

7.84

1600

»

-

-

-

20

16

7.86

2000

»

-

-

36

-

17

7.89

3000

»

-

-

-

50

18

7



Распределительная чаша













-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя, более 20 до 40 мм, марки М100

м3

6,5

9,8

12

42,7

19

-

Бетон тяжелый с осадкой конуса от 2 до б см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200, при Мрз 100 и водонепроницаемости 0,4 МПа (4 кгс/см2)

м3

14,9

23,6

31,4

48,2

20

-

Раствор строительный отделочный тяжелый цементный 1:3

»

0,7

1,2

2

3,6

21

-

Смесь асфальтобетонная плотная мелкозернистая

т

0,7

0,7

0,8

1,7

22

-

Щебень из естественного камня для строительных работ

м3

1,4

2,1

2,4

4,2

23

8



Иловые камеры (4 шт.)













-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М100

»

10,1

14,9

16

31,5

24

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200, при Мрз 100 и водонепроницаемости 0,4 МПа (4 кгс/см2)

»

64,6

68,6

70

74,8

25

-

Раствор строительный отделочный тяжелый цементный 1:3

м3

3,6

3,8

4,3

5,5

26

-

Смесь асфальтобетонная плотная мелкозернистая

т

1,3

1,7

1,9

2,4

27

-

Щебень из естественного камня для строительных работ

м3

2,4

2,4

2,6

3

28

9



Камеры ОВ-1 (для диаметра 18 м), ОВ-1 и ОВ-2 (для диаметра 24, 30 и 40 м)













-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М100

»

0,6

0,9

1,2

1,6

29

-

Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М.200, при Мрз 100 и водонепроницаемости 0,4 МПа (4 кгс/см2)

»

5

9,3

10,8

16,6

30

-

Щебень из естественного камня для строительных работ

»

0,5

0,6

0,8

1

31

§8-2. Монтажные работы

Измеритель - узел сооружений из четырех отстойников

Таблица 41

№ раздела

Наименование раздела и, оборудования

Затраты на монтаж при районном коэффициенте к заработной плате, равном 1, руб.

В том числе нормативная условно-чистая продукция

Затраты на материалы, не учтенные ценником, руб.

№ позиции

в составе норм накладных расходов

основная заработная плата

эксплуатация машин

территориальные районы

сумма

в том числе заработная плата

а

б

в

г

д

е

УЗЕЛ СООРУЖЕНИЙ ИЗ ОТСТОЙНИКОВ ДИАМЕТРОМ 18 М



I. Отстойники















1

Технологическое оборудование

4470

950

2100

  460

152

-

-

1

2

Технологические трубопроводы

470

89

197

  100

40

I; IIIVI; XII‑ХIIБ

4750

2

II; IIА; VIIIX; XI

4890

3

X

5560

4

3

Электросиловое оборудование, КИП и автоматика

770

90

203

  18

7

I‑IX; XI‑ХIIБ

175

5

X

187

6



II. Распределительная чаша















4

Технологические трубопроводы

81

15

33

  13

8

IIX; XI‑ХIIБ

430

7

X

480

8

5

Технологические металлоконструкции

53

9

21

  11

5

I‑IX; XI‑ХIIБ

336

9

X

377

10



III. Камеры















6

Технологическое оборудование

159

39

85

  6

3

-

-

11

7

Технологические трубопроводы

55

11

25

  9

3

I‑IX; XI‑ХIIБ

350

12

X

400

13

8

Технологические металлоконструкции

97

17

40

  20

9

I‑IX; XI‑ХIIБ

660

14

X

700

15



Итого

6200

1220

2700

  640

227

-

-

-

УЗЕЛ СООРУЖЕНИЙ ИЗ ОТСТОЙНИКОВ ДИАМЕТРОМ 24 М



I. Отстойники















1

Технологическое оборудование

5800

1240

2710

  610

200

-

-

16

2

Технологические трубопроводы

770

146

321

  157

67

I; IIIVI; XII‑ХIIБ

9000

17

II; IIА; VIIIX; XI

9200-

18

X

10 300

19

3

Электросиловое оборудование, КИП и автоматика

1010

151

342

  25

10

I‑IX; XI‑ХIIБ

290

20

X

310

21



II. Распределительная чаша















4

Технологические трубопроводы

81

15

33

  14

8

IIX; XI‑ХIIБ

430

22

X

480

23

5

Технологические металлоконструкции

53

9

21

  11

5

I‑IX; XI‑ХIIБ

336

24

X

377

25



III. Камеры















6

Технологическое оборудование

159

39

85

  9

3

-

-

26

7

Технологические трубопроводы

56

11

25

  9

3

I‑IX; XI‑ХIIБ

350

27

X

400

28

8

Технологические металлоконструкции

97

17

40

  20

9

I‑IX; XI‑ХIIБ

660

29

X

700

30



Итого

8030

1630

3580

  860

305

-

-

-

УЗЕЛ СООРУЖЕНИИ ИЗ ОТСТОЙНИКОВ ДИАМЕТРОМ 30 М



I. Отстойники















1

Технологическое оборудование

8450

1800

3960

  870

290

-

-

31

2

Технологические трубопроводы

970

184

404

  205

85

IIX; XI‑ХПБ

11700

32

X

13 000

33

3

Электросиловое оборудование, КИП и автоматика

1060

156

353

  29

12

I‑IX; XI‑ХIIБ

310

34

X

330

35



II. Распределительная чаша















4

Технологические трубопроводы

81

15

33

  13

8

IIX; XI‑ХIIБ

430

36

X

480

37

5

Технологические металлоконструкции

88

16

36

  15

7

I‑IX; XI‑ХIIБ

580

38

X

610

39



III. Иловые камеры















6

Технологическое оборудование

159

39

85

  6

3

-

-

40

7

Технологические трубопроводы

55

11

24

  7

3

-

338

41

403

42

8

Технологические металлоконструкции

97

17

40

  21

9

-

660

43

700

44



Итого

11000

2240

4940

  1170

417

-

-

-

УЗЕЛ СООРУЖЕНИЙ ИЗ ОТСТОЙНИКОВ ДИАМЕТРОМ 40 М



I. Отстойники



I











1

Технологическое оборудование

11800

2500

5500

  1250

405

-

-

45

2

Технологические трубопроводы

1320

200

440

  253

100

I; III‑VI; XII‑ХIIБ

12700

46

II; IIА; VIIIX; XI

14600

47

X

15700

48

3

Электросиловое оборудование, КИП и автоматика

1060

160

364

  32

13

I‑IX; XI‑ХIIБ

380

49

X

410

50



II. Распределительная чаша















4

Технологические трубопроводы

99

20

44

  21

11

IIX; XI‑ХIIБ

730

51

X

830

52

5

Технологические металлоконструкции

183

30

70

  27

14

I‑IX; XI‑XIIБ

1070

53

X

1140

54



III. Иловые камеры















6

Технологическое оборудование

216

51

112

  9

4

-

-

55

7

Технологические трубопроводы

59

11

25

  9

4

I‑IX; XI‑ХIIБ

422

56

X

485

57

8

Технологические металлоконструкции

97

17

40

  20

9

I‑IX; XI‑ХIIБ

660

58

X

700

59



Итого

14800

2990

6600

  1620

560

-

-

-

§8-3. Затраты на приобретение основного оборудования, руб.

Измеритель - узел сооружений из четырех отстойников

Таблица 42

№ раздела

№ Прейскуранта и позиции

Наименование и характеристика оборудования

Диаметр отстойника, м

№ позиции

18

24

30

40

а



в

г





I. Отстойники











1



Технологическое оборудование комплекса из четырех отстойников

31200

35700

38900

56600

-



В том числе:











23-061-1, п. 07-110

илосос ИВР

  7609

4

-

-

-

1

23-03-1, п. 07-112

то же

-

  8702

4

-

-

2

23-03-1, п. 07-114

»

-

-

  9340

4

-

3

23-03-1, п. 07-115

»

-

-

-

  13447

4

4

29-03-19, п. 2-100

затвор плоский поверхностный размером, мм:











600×800

  198

4

-

-

-

5

1000×800

-

  214

4

-

-

6

1200×1000

-

-

  381

4

-

7

2200×1000

-

-

-

  715

4

8

3



Электросиловое оборудование

1220

1510

1510

1510

-



В том числе основное:











-

щит станций (управления ЩСУ из четырех шкафов

  1004

1

  1393

1

  1393

1

  1393

1

9

-

шкаф управления 1.ПМУ (2ПМУ-4ПМУ) размером 400×350 мм

-

  29

4

  29

4

  29

4

10

-

то же, размером 600×400 мм

  55

4

-

-

-

11

4



Оборудование КИП

1430

1530

1530

1530

-



В том числе основное:











-

щит шкафной Ш.Ш-ЗД размером 2200×1000×600 мм

-

  98

1

  98

1

  98

1

12

17-04, п. 5-0313

устройство регулирующее СУ-101 с четырьмя датчиками

  1100

1

  1100

1

  1100

1

  1100

1

13



III. Иловые камеры











5



Технологическое оборудование

580

580

580

820

-



В том числе основное:











23-07, п. 1-1040

задвижки чугунные диаметром 250 мм марки 30ч6бр

  73

8

  73

8

  73

8

-

14

23-07, п. 1-1041

задвижки чугунные диаметром 300 мм марки 30ч6бр

-

-

-

  103

8

15

Примечание. Над чертой - стоимость единицы оборудования, под чертой - количество единиц оборудования (шт.).

§ 9. ДОПОЛНИТЕЛЬНЫЕ НОРМЫ К §8 НА ОДИН ОТСТОЙНИК РАДИАЛЬНЫЙ ВТОРИЧНЫЙ

БАЗИСНЫЕ СТОИМОСТИ, РУБ.

Наименование затрат

Типовой проект

902-2-87/76

902-2-88/75

902-2-89/75

902-2-90/75

Диаметр отстойника, м

18

24

30

40

Строительные работы

17600

23900

35700

62700

Монтажные работы

3120

4210

5530

6840

Оборудование

7600

8700

9300

13400

§9-1. Строительные работы

А. ПОСТОЯННЫЕ ЗАТРАТЫ, РУБ.

Измеритель - один отстойник

Таблица 43.1

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Диаметр отстойника, м

№ позиции

18

24

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

1

Земляные работы, I‑ХIIБ

1160

360

800

305

4

774

1450

450

1000

420

5

960

1

Транспорт грунта, I‑ХIIБ

1600

-

1600

500

-

600

2080

-

2080

630

-

750

2

2

Железобетонные и бетонные конструкции отстойника:



























I; VI

5200

1030

380

120

3800

1310

6300

1200

500

150

4600

1630

3

II; V; VII; VIII‑X

5300

-

-

-

-

-

6400

-

-

-

-

-

4

IIА

6100

-

-

-

-

-

7400

-

-

-

-

-

5

III; VIIIA

5700

-

-

-

-

-

6900

-

-

-

-

-

6

IV; XI; XII; XIIA

5460

-

-

-

-

-

6600

-

-

-

-

-

7

ХIIБ

5900

-

-

-

-

-

7200

-

-

-

-

-

8

3

Металлоконструкции:



























IIX; XI‑ХIIБ

500

50

28

13

420

73

600

56

34

14

510

90

9

X

545

-

-

-

-

-

660

-

-

-

-

-

10

4

Изоляционные работы:



























I; III; IV; V; VII; XI

750

380

200

65

170

630

1000

500

250

80

250

850

11

II; IIA; X; XIIA

780

-

-

-

-

-

1080

-

-

-

-

-

12

VI; VIII; IX; XII; ХIIБ

760

-

-

-

-

-

1040

-

-

-

-

-

13

VIIIA

830

-

-

-

-

-

1130

-

-

-

-

-

14

5

Прочие работы, I‑ХIIБ

580

205

15

4

360

165

670

220

22

4

430

202

15

6

Наружные трубопроводы:



























I; IIIVIII; XI; XII‑ХIIБ

1160

82

74

27

1000

110

1630

105

100

28

1420

150

16

II; IIА; VIIIA; IX; X

1200

-

-

-

-

-

1680

-

-

-

-

-

17

Измеритель - один отстойник

Таблица 43.2

№ раздела

Конструктивные части сооружения, виды работ и территориальные районы

Диаметр отстойника, м

№ позиции

30

40

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

Прямые затраты по I территориальному району, руб.

В том числе

Затраты труда, чел.-ч

основная заработная плата

эксплуатация машин

материальные ресурсы

основная заработная плата

эксплуатация машин

материальные ресурсы

всего

в том числе заработная плата рабочих, обслуживающих машины

всего

в том числе заработная плата рабочих, обслуживающих машины

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

1

Земляные работы, I‑ХIIБ

2170

560

1600

530

10

1230

3200

1010

2170

830

20

2100

18

Транспорт грунта, I‑ХIIБ

2500

-

2500

730

-

850

4600

-

4600

1450

-

1560

19

2

Железобетонные и бетонные конструкции отстойника:



























I; VI

8100

1700

750

240

5640

1750

14600

3500

1080

315

11000

3000

20

II; V; VII; VIII‑X

8300

-

-

-

-

-

14900

-

-

-

-

-

21

IIА

9500

-

-

-

-

-

17000

-

-

-

-

-

22

III; VIIIA

8800

-

-

-

-

-

15900

-

-

-

-

-

23

IV; XI; XII; ХIIА

8500

-

-

-

-

-

15300

-

-

-

-

-

24

ХIIБ

9200

-

-

-

-

-

16600

-

-

-

-

-

25

3

Металлоконструкции:



























IIX; XI‑ХIIБ

1300

105

68

23

изо

200

2750

240

205

35

2310

400

26

X

1400

-

-

-

-

-

3000

-

-

-

-

-

27

4

Изоляционные работы:



























I; III; IV; V; VII; XI

1600

605

400

130

600

1800

2400

850

600

200

950

2300

28

II; IIА; X; ХIIА

1700

-

-

-

-

-

2540

-

-

-

-

-

29

VI; VIIIA; IX; XII; ХIIБ

1650

-

-

-

-

-

2470

-

-

-

-

-

30

VIIIA

1760

-

-

-

-

-

2640

-

-

-

-

-

31

5

Прочие работы, I‑ХIIБ

1320

304

8

3

1000

330

1960

500

36

4

1420

550

32

6

Наружные трубопроводы:



























I; IIIVIII; XI; XII‑ХIIБ

2330

190

170

60

1970

250

4000

370

210

80

3400

480

33

II; IIА; VIIIA; IX; X

2400

-

-

-

-

-

4120

-

-

-

-

-

34

Б. ПОКАЗАТЕЛИ РАСХОДА МЕСТНЫХ СТРОИТЕЛЬНЫХ МАТЕРИАЛОВ И КОНСТРУКЦИИ

Измеритель - один отстойник

Таблица 44

№ раздела

№ позиций по Прейскуранту № 06-08

Конструктивные части сооружения, виды работ, материалы и конструкции

Единица измерения

Диаметр отстойника, м

№ позиции

18

24

30

40

а

б

в

г

2



Железобетонные и бетонные конструкции отстойника













7.116

Лотки открытые длиной от 2,5 до 6 м из бетона марки М200

м3

3,6

6,2

13,5

27,3

1

7.106

Панели стеновые цилиндрические сплошные с бортом и одной выпуклой стороной площадью 6-12 м2 из бетона марки М200

»

28,7

46,1

59,5

91,3

2



Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М100

»

65

92

200

274

3



Бетон тяжелый с осадкой конуса от 2 до 6 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М200, при Мрз 100 и водонепроницаемости 0,4 МП а (4кгс/см2)

»

56

68

100

258

4



Бетон тяжелый с осадкой конуса от 2 до 5 см, с наибольшей крупностью заполнителя более 20 до 40 мм, марки М300, при Мрз 100 и водонепроницаемости 0,4 МПа (4 кгс/см2)

»

10,7

15,6

20,5

30,8

5

















-

Раствор строительный кладочный тяжелый цементный марки М200

м3

  13,7

(15)

  22,6

(24,2)

  38,9

(40,1)

  75,7

(78,8)

6

-

Кирпич керамический одинарный размером 250×120×65 марки 100

1000 шт.

0,43

-

-

-

7

-

Песок для строительных работ

м3

8,4

26

30

54

8

-

Щебень из естественного камня для строительных работ

»

5

33

48

83

9

6



Наружные трубопроводы















Трубы железобетонные безнапорные повышенной прочности диаметром условного прохода, мм:













7.71

500

м

15

14

-

-

10

7.73

600

»

-

3

15

-

11

7.75

800

»

7,5

-

-

22

12

7.77

1000

»

-

2,5

-

2

13



Трубы железобетонные безнапорные нормальной прочности диаметром условного прохода, мм:













7.78

1200

»

2,5

-

2,5

-

14

7.80

1400

»

-

8,5

-

-

15

7.84

1600

»

-

-

-

5

16

7.86

2000

»

-

-

9

-

17

7.89

3000

»

-

-

-

12,5

18

§9-2. Монтажные работы

Измеритель - один отстойник

Таблица 45

№ раздела

Наименование работ

Затраты на монтаж при коэффициенте к заработной плате, равном 1, руб.

В том числе нормативная условно-чистая продукция

Затраты на материалы, не учтенные ценником, руб.

№ позиции

в составе норм накладных расходов

основная заработная плата

эксплуатация машин

территориальные районы

сумма

в том числе заработная плата

а

б

в

г

д

в

ОТСТОЙНИК ДИАМЕТРОМ 18 М

1

Технологическое оборудование

1120

237

520

  109

39

-

-

1

2

Технологические трубопроводы

118

22

50

  25

10

I; III‑VI; XII‑ХIIБ

1660

2

II; IIА; VIIIX; XI

1690

3

X

1910

4

3

Электросиловое оборудование, КИП и автоматика

180

24

54

  9

3

I‑IX; XI‑ХIIБ

44

5

X

46

6



Итого

1420

283

620

  143

52

-

-

-

ОТСТОЙНИК ДИАМЕТРОМ 24 М

1

Технологическое оборудование

1460

308

680

  152

49

-

-

7

2

Технологические трубопроводы

193

36

80

  42

17

I; III‑VI; XII‑ХIIБ

2240

8

II; IIА; VIIIX; XI

2290

9

X

2340

10

3

Электросиловое оборудование, КИП и автоматика

251

37

86

  7

2

I‑IX; XI‑ХIIБ

70

11

X

80

12



Итого

1900

381

850

  201

68

-

-

-

ОТСТОЙНИК ДИАМЕТРОМ 30 М

1

Технологическое оборудование

2120

454

1000

  220

75

-

-

13

2

Технологические трубопроводы

242

46

101

  52

21

I; III‑VI; XII‑ХIIБ

2830

14

II; IIА; VIIIX; XI

2990

15

X

3380

16

3

Электросиловое оборудование, КИП и автоматика

260

45

102

  7

5

I‑IX; XI‑ХIIБ

77

17

X

84

18



Итого

2620

545

1200

  279

101

-

-

-

ОТСТОЙНИК ДИАМЕТРОМ 40 М

1

Технологическое оборудование

2980

630

1390

  313

101

-

-

19

2

Технологические трубопроводы

330

50

110

  64

25

I; III‑VI; XII‑ХIIБ

3190

20

II; IIА; VIIIX; XI

3290

21

X

3640

22

3

Электросиловое оборудование, КИП и автоматика

260

39

88

  8

3

I‑IX; XI‑ХIIБ

78

23

X

83

24



Итого

3570

720

1590

  385

129

-

-

-

§9-3. Затраты на приобретение основного оборудования, руб.

Измеритель - один отстойник

Таблица 46

№ раздела

№ позиции по Прейскуранту № 23-03-1

Наименование и характеристика оборудования

Диаметр отстойника, м

№ позиции

18

24

30

40

а

б

в

г

I



Технологическое оборудование

7600

8700

9300

13400





В том числе:











07-110

илосос ИВР

  7609

1

-

-

-

1

07-112

то же

-

  8702

1

-

-

2

07-114

»

-

-

  9340

1

-

3

07-115

»

-

-

-

  13447

1

4

Примечание. Над чертой - стоимость единицы оборудования, под чертой - количество единиц оборудования (шт.).

ПРИЛОЖЕНИЕ 1
МАССА ГРУНТА, Т, ОТ ВЫЕМКИ И ДЛЯ ОБРАТНОЙ ЗАСЫПКИ ПРИ СТРОИТЕЛЬСТВЕ НАСОСНЫХ СТАНЦИЙ

Таблица 1

№ типового проекта, характеристика грунтов

Глубина подводящего коллектора, м, и способ производства работ

4

5,5

7

5,5

7

открытый

опускной

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

в тиксотропной рубашке

с водоотливом

без водоотлива

в тиксотропной рубашке

с водоотливом

без водоотлива

грунт сухой

грунт мокрый

902-1-37



























Растительный грунт

90

170

150

280

260

80

90

75

80

85

90

70

70

Грунт от разработки котлована и опускания колодца:



























I группы

  2800

2300

  5500

5000

  4600

4000

  8200

7600

  6300

5600

  1800

390

  2010

450

  1530

400

  1900

480

  2100

500

  2330

520

  1800

463

  1800

468

II группы

  2880

2400

  5090

4620

  3700

3100

  7600

7000

  5500

4800

  2000

490

  2200

600

  1670

400

  2100

520

  2300

540

  2550

700

  1960

480

  1966

486

III группы

  2600

2150

  4500

4060

  3400

2800

  6900

6300

  5100

4400

  2100

490

  2300

630

  1750

420

  2150

530

  2400

550

  2600

730

  2000

500

  2000

500

Таблица 2

№ типового проекта, характеристика грунтов

Глубина подводящего коллектора, м

3

4

5

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

902-1-53













Растительный грунт

30

60

75

100

90

125

Грунт от разработки котлованов:













I группы

  950

890

  1740

1690

  2200

2150

  2760

2660

  3380

3280

  4430

4330

II группы

  780

720

  1450

1400

  1820

1770

  2300

2200

  2770

2670

  3700

3600

III группы

  740

680

  1560

1500

  1700

1650

  2440

2300

  2580

2480

  3900

3800

Таблица 3

№ типового проекта, характеристика грунтов

Глубина подводящего коллектора, м, и способ производства работ

4

5,5

7

5,5

7

открытый

опускной

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

в тиксотропной рубашке

с водоотливом

без водоотлива

в тиксотропной рубашке

с водоотливом

без водоотлива

грунт сухой

грунт мокрый

902-1-46 и 902-1-48



























Растительный грунт

76

140

100

280

119

33

40

34

34

38

40

34

34

Грунт от разработки котлована и опускания колодца:



























I группы

  1540

1240

  3500

3200

  2440

2000

  5200

4800

  3900

3500

  830

400

  930

430

  770

270

  820

300

  1020

410

  1060

420

  830

330

  830

330

II группы

  1670

1370

  3190

2860

  2530

2100

  4780

4300

  4240

3800

  900

460

  1020

470

  830

360

  900

390

  1120

440

  1170

550

  900

450

  900

450

III группы

  1600

1500

  2900

2600

  2300

1900

  4600

4100

  4100

3700

  940

460

  1060

490

  870

420

  940

480

  1160

460

  1210

580

  930

490

  930

490

Примечание. Над чертой указана масса всего разработанного грунта, под чертой - масса грунта, подлежащего обратной засыпке в пазухи котлована.

ПРИЛОЖЕНИЕ 2
ВЕДОМОСТИ РАСХОДА ПРИВОЗНЫХ МАТЕРИАЛОВ И ПОЛУФАБРИКАТОВ ПРИ СТРОИТЕЛЬСТВЕ НАСОСНЫХ СТАНЦИЙ

Таблица 1

№ позиции

Наименование материалов

Единица измерения

Глубина подводящего коллектора, м, и способ производства работ

1

5,5

7

открытый

опускной

грунт сухой

грунт мокрый с водоотливом

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

в тиксотропной рубашке

с водоотливом

без водоотлива (из-под воды)

в тиксотропной рубашке

с водоотливом

без водоотлива (из-под воды)

грунт сухой

грунт мокрый

а

б

в

г

д

е

ж

з

и

к

л



902-1-37



























Материалы

























1

Белила цинковые

кг

64

64

64

64

64

64

108

114

115

115

115

2

Болты

»

0,85

0,85

0,85

0,85

0,85

0,85

0,88

0,88

0,88

0,85

0,85

3

Бревна строительные 140-240 мм

м3

3,12

3,09

5,01

5,01

5,01

4,41

1,21

1,21

1,41

6,01

6,01

4

Гвозди

кг

158

164

78

111

117

117

95

102

102

99

99

5

Гипс

т

0,45

0,45

0,46

0,43

0,46

0,43

0,44

0,44

0,44

0,46

0,44

6

Гидроизоляционные рулонные материалы

м2

473

473

473

485

473

657

474

474

474

552

738

7

Грунтовка битумная

т

0,1

0,08

0,1

0,08

0,18

0,08

0,13

0,13

0,13

0,08

0,08

8

Грунтовка масляная

2

2,88

2,88

5,88

5,78

2,91

5,78

2,88

2,88

2,88

5,83

5,83



Доски:

























9

IV с, 25‑32 мм

м3

3,57

3,24

2,21

1,91

2,01

1,91

1,71

2,01

2,01

1,81

1,81

10

IV с, 40 мм и более

»

0,54

0,23

0,77

0,77

0,87

0,77

0,37

0,63

0,72

0,67

0,67

11

III с, 40 мм и более

»

3,83

9,57

1,58

5,08

5,58

3,48

3,18

5,38

6,18

3,24

5,48

12

III с, 25‑32 мм

»

0,37

0,37

0,37

0,77

0,87

0,37

3,07

3,07

3,07

0,67

0,67

13

Закрепы

т

8,92

8,92

8,92

8,92

8,92

8,92

8,92

8,92

8,92

8,92

8,92

14

Замазка меловая

кг

11,4

11,4

11,4

11,4

11,4

11,4

11,4

11,4

11,4

11,4

11,4

15

Клей малярный

»

3,74

3,74

3,74

3,74

5,72

3,74

7,12

8,2

8,2

8,2

8,2

16

Колер масляный

»

15,2

15,2

22,2

22,4

22,2

22,4

22,4

22,4

22,7

22,4

22,4

17

Краски сухие

»

7,5

7,5

7,5

7,5

9,5

7,5

12,8

14,8

15,5

15,5

15,5

18

Краски тертые

»

2,2

2,2

2,2

2,2

2,2

2,2

2,2

2,2

2,2

2,2

2,2

19

Лак

»

23

23

22

23

30

30

17

17

17

18

18

20

Мастика

т

1,46

2,1

1,61

2,21

2,61

2,21

0,71

0,71

0,81

0,90

0,91

21

Мастика битумная

»

1,45

1,45

1,45

1,45

1,45

1,45

1,45

1,45

1,45

1,45

1,45

22

Мастика меловая

»

0,37

0,37

-

-

-

-

-

-

-

-

-

23

Мел молотый

кг

71,7

71,7

71,4

71,4

71,4

71,4

94,3

121,3

125,3

71,3

71,3

24

Олифа

»

32

32

23

36

36

36

35

36

36

36

36

25

Пакля

»

58,8

58,8

58,8

58,8

58,8

58,8

58,8

58,8

58,8

58,8

58,8

26

Паста меловая

»

50

50

50

50

50

50

110

110

110

110

110

27

Плитки

м2

57,7

57,7

57,6

57,6

57,6

57,6

57,6

57,6

57,6

57,6

57,6

28

Плитки карнизные

м

7,37

7,37

7,37

7,37

7,37

7,37

7,37

7,37

7,37

7,37

7,37

29

Плитки рядовые

»

12,67

12,67

12,67

12,67

12,67

12,67

12,67

12,67

12,67

12,67

12,67

30

Плиты

м2

85

85

85

85

85

85

85

85

85

85

85

31

Плитки плинтусовые

м

7,37

7,37

7,37

7,37

7,37

7,37

7,37

7,37

7,37

7,37

7,37

32

Растворитель

кг

11

11

13

13

15

13

10

10

10

13

13

33

Сетка проволочная тканая

м

20

20

22

22

22

22

24

24

24

15

15

34

Стекло жидкое

кг

7,2

7,2

7,2

7,2

7,2

7,2

7,3

7,3

7,3

7,3

7,3

35

Стекло оконное

м2

26,3

26,3

26,3

26,3

26,3

26,3

26,9

26,9

26,9

26,9

26,9

36

Толь

»

26

26

26

26

26

26

26

26

26

26

26

37

Эмаль

кг

23

25

31

30

31

30

17

38

27

6

6

38

Прочие материалы

руб.

251

258

189

346

427

229

284

424

436

297

297



Изделия и полуфабрикаты



























Арматура:

























39

A-I

т

1,376

1,376

1,518

1,598

1,69

1,48

1,53

1,56

1,68

1,48

1,48

40

А-II

»

8,8

11,9

14,1

4,6

4,5

9,5

6,2

5,1

6,6

10,8

10,8

41

А-III

»

0,7

0,7

0,5

0,5

0,5

0,5

0,5

0,5

0,5

0,5

0,5

42

B-I

»

0,113

0,113

0,113

0,113

0,113

0,113

0,113

0,113

0,113

0,113

0,113

43

Закладные детали

»

0,17

0,17

-

-

-

-

1,28

1,28

1,28

-

-

44

Стальные конструкции

»

3,21

2,7

2,787

2,78

2,78

3,79

3,08

3,08

3,08

4,07

4,07

45

Фасонные части

»

0,27

0,53

-

-

-

-

-

-

-

-

-

46

Щиты опалубки

м2

100

137

113

140

137

141

108

117

123

114

114

47

Щиты настила

»

5

5

14

15

17

16

11

12

12

19

19



Детали и конструкции

























48

Блоки оконные

»

15,4

15,4

15,4

15,4

15,4

15,4

15,4

15,4

15,4

15,4

15,4

49

Дверные блоки

»

25,6

25,6

25,6

25,6

25,6

25,6

25,6

25,6

25,6

25,6

25,6

50

Наличники

м

75,8

75,8

75,8

75,8

75,8

75,8

75,8

75,8

75,8

75,8

75,8

Таблица 2

№ позиции

Наименование материалов

Единица измерения

Глубина заложения подводящего коллектора, м

3

4

5

Грунт

сухой

мокрый

сухой

мокрый

сухой

мокрый

а

б

в

г

д

е



902-1-53

















Материалы















1

Белила

кг

0,058

0,058

0,058

0,058

0,058

0,058

2

Битум

т

0,01

0,01

0,01

0,01

0,01

0,0,1

3

Бревна III с, 140‑240 мм

м3

0,03

0,03

0,03

0,03

0,03

0,03

4

Бруски III с, 50‑60 мм

»

0,005

0,004

0,004

0,004

0,004

0,004

5

Болты

кг

2,6

2,6

2,6

2,6

2,6

2,6

6

Болты анкерные

»

0,003

0,003

0,003

0,003

0,003

0,003

7

Бумага мешочная

»

1,24

1,24

1,24

1,24

1,24

1,24

8

Гвозди

»

9,03

9,03

9,03

9,03

9,03

9,03

9

Грунтовка

т

0,02

0,02

0,02

0,02

0,02

0,02



Доски:















10

II с, 40 мм

м3

0,25

0,27

0,25

0,27

0,25

0,27

11

III с, 25‑32 мм

»

0,006

0,006

0,006

0,006

0,006

0,006

12

III с, 40 мм

»

0,051

0,051

0,051

0,051

0,051

0,051

13

IV с, 25‑32 мм

»

0,25

0,28

0,25

0,28

0,25

0,28

14

IV с, 40 мм

»

0,09

0,09

0,09

0,09

0,09

0,09

15

Клей малярный

кг

0,02

0,02

0,02

0,02

0,02

0,02

16

Колер масляный

»

0,015

0,015

0,015

0,015

0,015

0,015

17

Купорос медный

»

0,02

0,02

0,02

0,02

0,02

0,02

18

Краски тертые

»

0,312

0,312

0,312

0,312

0,312

0,312

19

Краски сухие

»

0,03

0,03

0,03

0,03

0,03

0,03

20

Мастика

т

0,16

0,74

0,16

0,78

0,16

0,83

21

Мел молотый

кг

0,74

0,74

0,74

0,74

0,74

0,74

22

Мыло хозяйственное

»

0,02

0,02

0,02

0,02

0,02

0,02

23

Олифа

»

2,58

2,58

2,58

2,58

2,58

2,58

24

Паста меловая

»

0,64

0,64

0,64

0,64

0,64

0,64

25

Пеньковая прядь

»

5,0

5,0

5,0

5,0

5,0

5,0

26

Проволочная сетка

»

0,06

0,06

0,06

0,06

0,06

0,06

27

Рулонный материал

м

2,59

39,86

2,62

64,7

2,66

89,6

28

Сетка проволочная

»

2,21

2,21

2,21

2,21

2,21

2,21

29

Трубы асбестоцементные диаметром 150 мм

м

1,02

1,02

1,02

1,02

1,02

1,02

30

Шлак

М3

9,45

9,45

9,45

9,45

9,45

9,45

31

Шпатлевка купоросная

кг

0,81

0,81

0,81

0,81

0,81

0,81

32

Прочие материалы

руб.

190,56

197

190,78

197,74

191,2

200,92

33

Сурик железный

кг

6,14

6,14

6,14

6,14

6,14

6,14



Полуфабрикаты, конструкции и детали

















Арматура:















34

A-I

»

13,12

13,12

13,12

13,12

13,12

13,12

35

А-II

»

110,9

110,9

110,9

110,9

110,9

110,9

36

А-III

»

36,6

36,6

36,6

36,6

110,9

110,9

37

B-I

»

60

6,0

60

60

60

60

38

Блоки глухие

м2

3

3

3

3

3

3

39

Блоки двухпольные с калитками

»

0,95

0,95

0,95

0,95

0,95

0,95

40

Закладные детали

кг

92,8

92,8

92,8

92,8

92,75

92,75

41

Стальные конструкции

т

0,03

0,03

0,03

0,03

0,03

0,03

42

Щиты опалубки

м2

1,94

1,94

1,93

1,93

1,93

1,93

43

Люк чугунный

шт.

2

2

2

2

2

2

Таблица 3

№ позиции

Наименование материалов

Единица измерения

Глубина подводящего коллектора, м, и способ производства работ

4

5,5

7

5,5

7

открытый

опускной

грунт сухой

грунт мокрый с водоотливом

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

грунт сухой

грунт мокрый

в тиксотропной рубашке

с водоотливом

без водоотлива (из-под воды)

в тиксотропной рубашке

с водоотливом

без водоотлива (из-под воды)

грунт сухой

грунт мокрый

а

б

в

г

д

е

ж

з

и

к

л

м

н



902-1-46 и 902-1-48































Материалы





























1

Анкерные болты

т

0,02

0,02

0,03

0,03

0,03

0,03

0,03

0,03

0,03

0,03

0,03

0,03

0,03

2

Бревна III с, 140- 240 мм

м3

4,88

4,88

5,69

6,54

2,21

3,11

3,11

3,11

3,14

2,21

2,21

3,19

3,19

3

Белила цинковые

кг

19

19

19

19

19

19

19

19

19

19

19

19

19

4

Грунтовка битумная

т

0,05

0,05

-

0,05

0,05

0,05

0,05

0,05

0,05

0,05

0,05

0,05

0,05

5

Гвозди

кг

94

103

113

113

57

113

113

113

57

57

57

57

57

6

Гипс

т

0,021

0,021

-

-

-

-

-

-

-

-

-

-

-

7

Грунтовка масляная

кг

2,46

2,46

2,44

2,44

2,44

2,44

2,44

2,44

2,44

2,44

2,44

2,44

2,44



Доски:





























8

III с, 40 мм и более

м

2,37

2,49

-

2,64

3,3

-

-

-

4,28

3,1

3,1

3,22

3,22

9

IV с, 40 мм и более

»

0,03

0,03

-

2,64

0,54

6,6

6,7

2,69

0,54

0,54

0,54

0,54

0,54

10

IV с, 25‑32 мм

»

-

-

3,22

3,22

1,66

3,35

3,41

1,58

1,66

1,66

1,66

1,66

1,66

11

III с, 25‑32 мм

»

-

-

0,55

0,57

-

0,25

0,25

0,21

0,44

-

-

0,26

0,26

12

Краски тертые

кг

2,9

2,9

14,9

14,9

2,9

14,9

14,9

14,9

2,9

2,9

2,9

2,9

2,9

13

Колер масляный

»

35,8

35,8

24

24

40

24

24

24

40

40

40

40

40

14

Клей малярный

»

2

2

2

2

2

2

2

2

2

2

2

2

2

15

Мастика

т

1,53

1,53

0,88

0,88

0,87

0,88

0,88

0,88

-

1,05

1,25

1,60

1,60

16

Бруски и брусья III с, 75 мм и более

м3

-

-

-

-

1,1

2,07

2,23

0,97

1,1

1,1

1,1

1,6

1,6

17

Гидроизоляционные рулонные материалы

м3

-

-

-

52,75

-

38

39

52

40

40

40

40

40

18

Мел молотый

кг

39

39

39

39

39

39

39

39

39

39

39

39

39

19

Олифа

»

30

30

30

30

30

30

30

30

30

30

30

30

30

20

Паста меловая

»

28

28

28

28

28

28

28

28

28

28

28

28

28

21

Плитки

м2

23

23

23

23

23

23

23

23

23

23

23

23

23

22

Краски сухие

кг

3,9

3,9

3,9

3,9

3,9

3,9

3,9

3,9

3,9

3,9

3,9

3,9

3,9

23

Ремни клиновые

м

27,6

27,6

27,6

27,6

27,6

27,6

27,6

27,6

27,6

27,6

27,6

27,6

27,6

24

Рулонные материалы

м2

258

258

258

258

258

258

258

258

258

258

258

258

258

25

Растворитель

кг

5,28

5,28

5,28

5,28

5,28

5,28

5,28

5,28

5,28

5,28

5,28

5,28

5,28

26

Лак Л1» 170

»

7

7

7

7

7

7

7

7

7

7

7

7

7

27

Лак ПСПЭ

»

2,2

2,2

2,2

2,2

2,2

2,2

2,2

2,2

2,2

2,2

2,2

2,2

2,2

28

Пакля

»

5,6

5,6

5,6

5,6

5,6

5,6

5,6

5,6

5,6

5,6

5,6

5,6

5,6

29

Сетка проволочная

м2

9,4

9,4

9,4

9,4

9,4

9,4

9,4

9,4

9,4

9,4

9,4

9,4

9,4

30

Эмаль

кг

14

14

14

14

14

14

14

14

14

14

14

14

14

31

Прочие материалы

руб.

319

320

268

278

335

315

297

237

294

300

305

258

258



Полуфабрикаты и изделия































Арматура:





























32

A-I

т

0,7

0,7

0,7

0,8

0,9

0,73

0,9

0,69

0,69

0,74

0,81

0,69

0,69

33

A-II

»

4,9

5,1

5,9

6

8

10

11

7

10

13

13

10

10

34

А-III

т

0,508

0,508

0,508

0,508

0,508

0,47

0,47

0,47

0,494

0,47

0,47

0,47

0,47

35

B-I

»

4

4

4

4

4

4

4

4

4

4

4

4

4

36

Закладные детали

»

0,1

0,1

0,4

0,4

-

0,4

0,4

0,4

0,4

0,4

0,4

0,4

0,4

37

Стальные конструкции

»

0,85

0,85

1,15

1,15

1,42

1,15

1,15

1,15

1,42

1,42

1,42

1,42

1,42

38

Фасонные части

»

0,57

0,7

0,36

0,36

0,47

0,37

0,37

0,37

0,47

0,47

0,47

0,47

0,47

39

Щиты настила

м3

14

10

12

17

7

7

7

7

7

20

20

7

7

40

Щиты опалубки

»

48

52

87

91

145

38

38

76

151

213

219

96

96



Детали и конструкции





























41

Стекло оконное

»

9,6

9,6

9,6

9,6

9,6

9,6

9,6

9,6

9,6

9,6

9,6

9,6

9,6

42

Канат смоляной

м

13

13

13

13

13

13

13

13

13

13

13

13

13

Примечание. Объем местных материалов и конструкций принимать по таблицам Б «Показатели расхода местных строительных материалов и конструкций».

ПРИЛОЖЕНИЕ 3
МАССА ГРУНТА, т, ОТ ВЫЕМКИ И ДЛЯ ОБРАТНОЙ ЗАСЫПКИ И ОБВАЛОВАНИЯ ПРИ СТРОИТЕЛЬСТВЕ УЗЛА СООРУЖЕНИЙ ИЗ ЧЕТЫРЕХ ОТСТОЙНИКОВ РАДИАЛЬНЫХ ПЕРВИЧНЫХ И ВТОРИЧНЫХ

Характеристика и группа грунта

Типовой проект

902-2-362-83

902-2-84/75

902-2-85/75

902-2-86/75

902-2-87/76

902-2-88/75

902-2-89/75

902-2-90/75

Диаметр отстойника, м

18

24

30

40

18

24

30

40

а

б

в

г

д

е

ж

3

Растительный грунт

1020

1380

1910

2990

1020

1380

1910

2990

группы:

















II

8630

10500

13260

22300

10390

13390

15410

33200

I

7890

9620

12960

20800

9440

12240

14080

30400

III

9170

11420

15390

24700

11210

14540

16720

36100

Примечания:

1. Масса разработанного грунта равна массе грунта, засыпаемого в пазухи котлованов и на устройство обвалования.

2. Массу грунта для одного отстойника следует считать как четвертую часть от массы грунта для отстойника соответствующего диаметра, указанного в таблице.

ПРИЛОЖЕНИЕ 4
ВЕДОМОСТИ РАСХОДА ПРИВОЗНЫХ МАТЕРИАЛОВ И ПОЛУФАБРИКАТОВ ПРИ СТРОИТЕЛЬСТВЕ УЗЛА СООРУЖЕНИЙ ИЗ ЧЕТЫРЕХ ОТСТОЙНИКОВ
РАДИАЛЬНЫХ ПЕРВИЧНЫХ И ВТОРИЧНЫХ ДИАМЕТРОМ 18, 24, 30 И 40 М

Таблица 1

№ позиции

Наименование материалов

Единица измерения

Диаметр первичного отстойника, м

18

24

30

40

а

б

в

г



Материалы











1

Белила

кг

17,94

17,94

22,33

25,34

2

Битум нефтяной

т

0,686

0,713

0,851

1,003

3

Болты

кг

1,03

1,03

1,30

1,49

4

Бревна

м3

6,84

11,19

16,82

29,28

5

Бруски

»

0,10

0,10

0,12

1,14

6

Войлок

м2

3,62

3,62

4,59

5,25

7

Гвозди

т

0,575

0,995

1,619

3,196

8

Гидроизол

м2

39,22

49,86

52,38

59,04

9

Гипс

т

0,032

0,032

0,032

0,032

10

Доски

м3

44,88

63,16

91,73

151,4

11

Известь негашеная

кг

20,13

20,13

77,93

89,17

12

Канат просмоленный

м3

0,06

0,06

0,05

0,06

13

Клей малярный

кг

0,04

0,04

0,04

0,04

14

Колер масляный

»

25,58

25,59

31,74

35,93

15

Краски тертые

»

4,81

4,81

6,02

6,84

16

Крафт-бумага

м2

5,44

5,44

6,89

7,88

17

Лак

кг

0,54

0,54

0,72

0,96

18

Мастика асфальтовая

т

5,72

10,02

16,66

33,48

19

Мастика битумная

»

6,4

10,06

13,78

26,42

20

Маты асфальтовые

м2

2

2,94

4,21

6,25

21

Мел молотый

кг

17,78

17,78

22,5

25,74

22

Минеральная вата

м3

0,18

0,18

0,23

0,26

23

Олифа

кг

35,53

35,53

44,17

50,82

24

Пакля

»

23,76

23,76

30,09

34,43

25

Плитка глазурованная

м2

127,06

127,06

160,94

184,14

26

Рубероид

»

122,32

122,32

154,94

177,28

27

Сталь кровельная

т

0,97

0,97

1,22

1,40

28

Стекло органическое

м2

46,42

81,43

135,36

272,35

29

Сурик железный

кг

5,06

5,06

6,42

7,34

30

Толь

м2

17,62

17,62

22,31

25,53

31

Цемент

т

5,71

9,86

15,03

27,93

32

Эмульсия битумная

»

0,40

0,40

0,51

0,58

33

Шпаклевка масляная

кг

24,03

24,03

30,44

34,83

34

Шпаклевка купоросная

»

3,16

3,16

4

4,58

35

Прочие материалы

руб.

389,77

480,05

580,4

670,92



Полуфабрикаты











36

Арматура

т

30,237

39,258

62,455

93,677

37

Раствор асбоцементный

м3

0,07

0,07

0,07

0,07

38

Сетка проволочная

м2

8,98

11,01

13,09

15,26

39

Щит опалубки

»

23,29

26,24

39,12

66,22

Таблица 2

№ позиции

Наименование материалов

Единица измерения

Диаметр вторичного отстойника, м

18

24

30

40

а

б

в

г



Материалы











1

Битум

т

0,06

0,06

0,06

0,06

2

Болты анкерные

»

0,20

0,32

1,06

1,06

3

Бревна III с, 140-240 мм

м3

8,11

11,22

14,48

26,76

4

Бруски III с, 85 мм и более

»

3,19

5,15

8,11

16,94

5

Бруски I с, 75 мм

»

1,66

2,67

4,21

8,78

6

Гвозди

т

0,198

0,304

0,374

0,815

7

Гидроизол

м2

559

787

833

1088

8

Гипс

т

0,165

0,165

0,475

0,475

9

Грунтовка

»

0,88

0,91

1,43

2,98

10

Доски III с, 40 мм и более

м3

8,15

12,15

17,47

34,68

11

Доски III с, 25-32 мм

»

10,09

16,27

25,64

53,53

12

Доски IV с, 25-32 мм

»

3,25

4,80

6

9,81

13

Канат просмоленный

т

0,35

1,60

0,01

0,38

14

Лак

кг

0,13

0,13

0,28

0,28

15

Листы асбестоцементные

м2

35,59

57,4

90,44

188,81

16

Магнезит каустический

т

0,023

0,023

0,049

0,049

17

Мастика асфальтовая

»

6,54

10,55

16,62

34,70

18

Мастика битумная

»

5,215

7,965

10,995

20,445

19

Маты асфальтовые

м2

82,18

132,55

208,85

436,02

20

Обмотка усиливающая

»

69,63

98,07

103,91

135,65

21

Олифа

кг

1,5

1,60

1,22

1,60

22

Проволока стальная

т

4,3

7,62

12,01

25,08

23

Сетка проволочная тканая

м2

66,41

103,48

141,51

257,66

24

Сурик густотертый

кг

4,62

4,62

4,07

5,36

25

Ткань мешочная

м2

0,87

2,55

3,01

4,71

26

Хлористый магний

т

0,032

0,032

0,032

0,032

27

Цемент марки М300

»

5,87

9,46

14,91

31,12

28

Прочие, материалы

руб.

499,32

715,98

951,44

1785,52



Полуфабрикаты











29

Арматура

т

26,048

38,34

47,453

80,734

30

Щиты опалубки

м2

227,15

347,99

458,85

869,62

Примечание. Объем местных материалов и конструкций следует принимать по таблицам Б «Показатели расхода местных строительных материалов и конструкций».





© Информационно-справочная онлайн система "Технорма.RU" , 2010.
Бесплатный круглосуточный доступ к любым документам системы.

При полном или частичном использовании любой информации активная гиперссылка на Tehnorma.RU обязательна.


Внимание! Все документы, размещенные на этом сайте, не являются их официальным изданием.

Яндекс цитирования
